CONSTRUCTION, Description


L'ouvrage du Col du Fort est un ouvrage d'infanterie CORF à quatre blocs construit par la MOM (Main d'Oeuvre Militaire). Sa construction ayant été stoppée par le début des hostilités en 1940, il est resté inachevé.

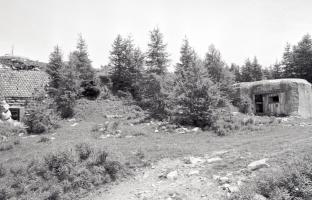

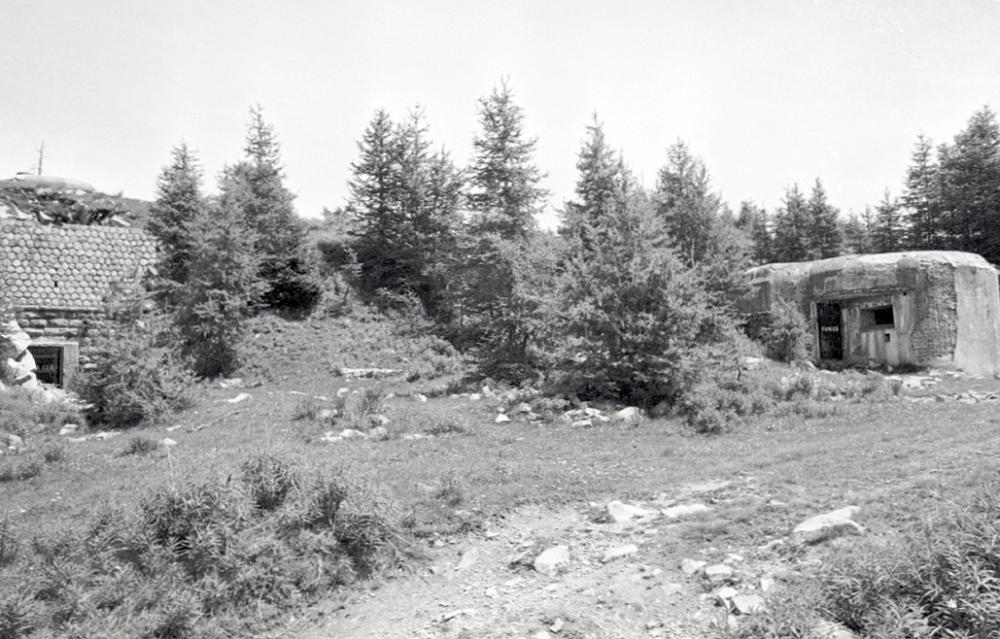

L'ouvrage est composé des blocs suivants:

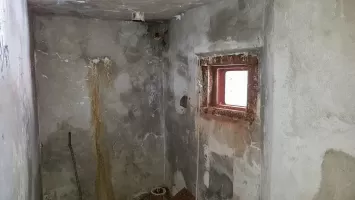

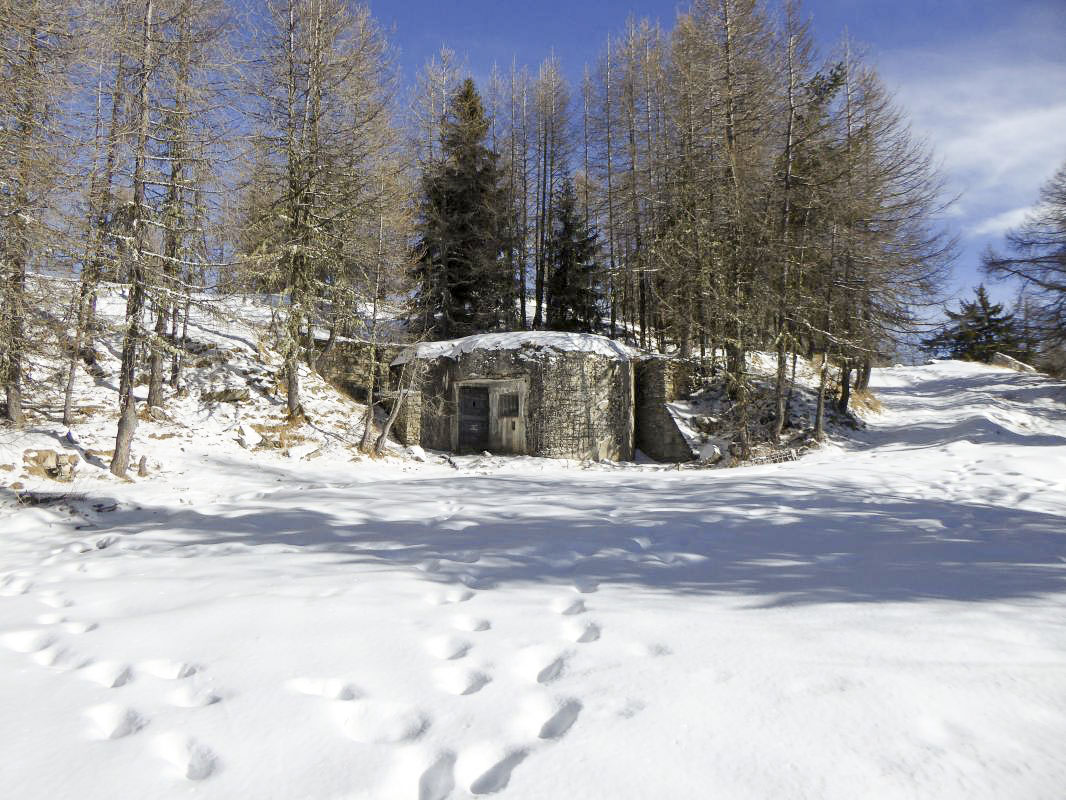

Bloc 1 - Entrée

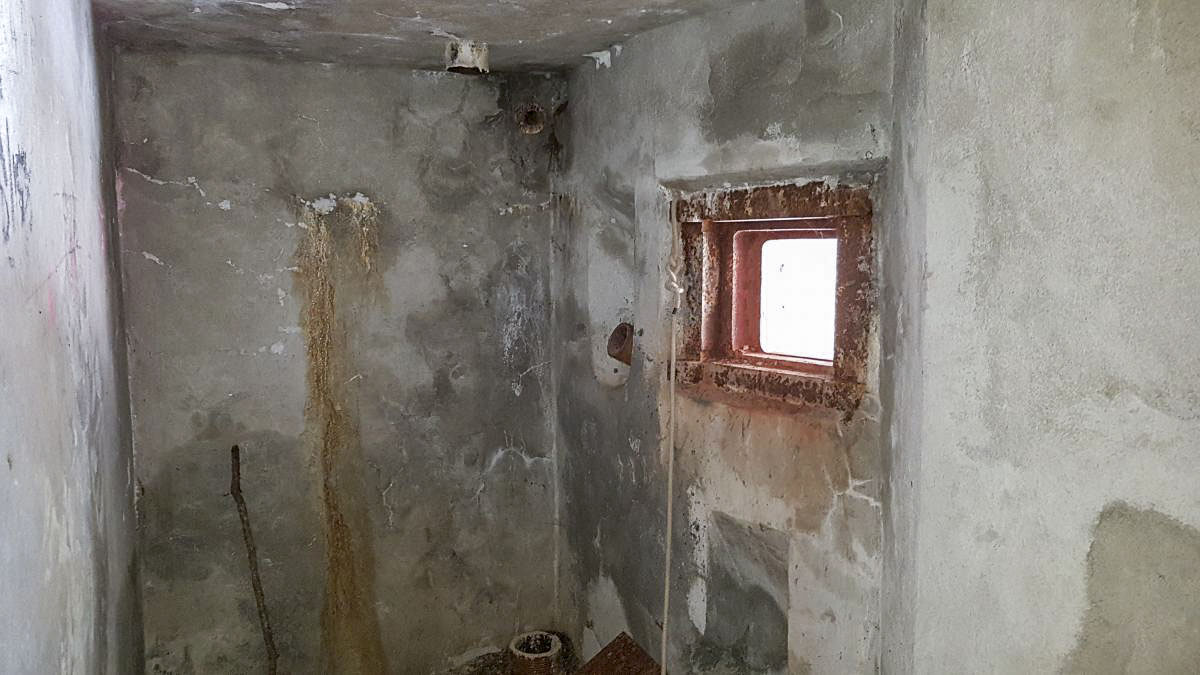

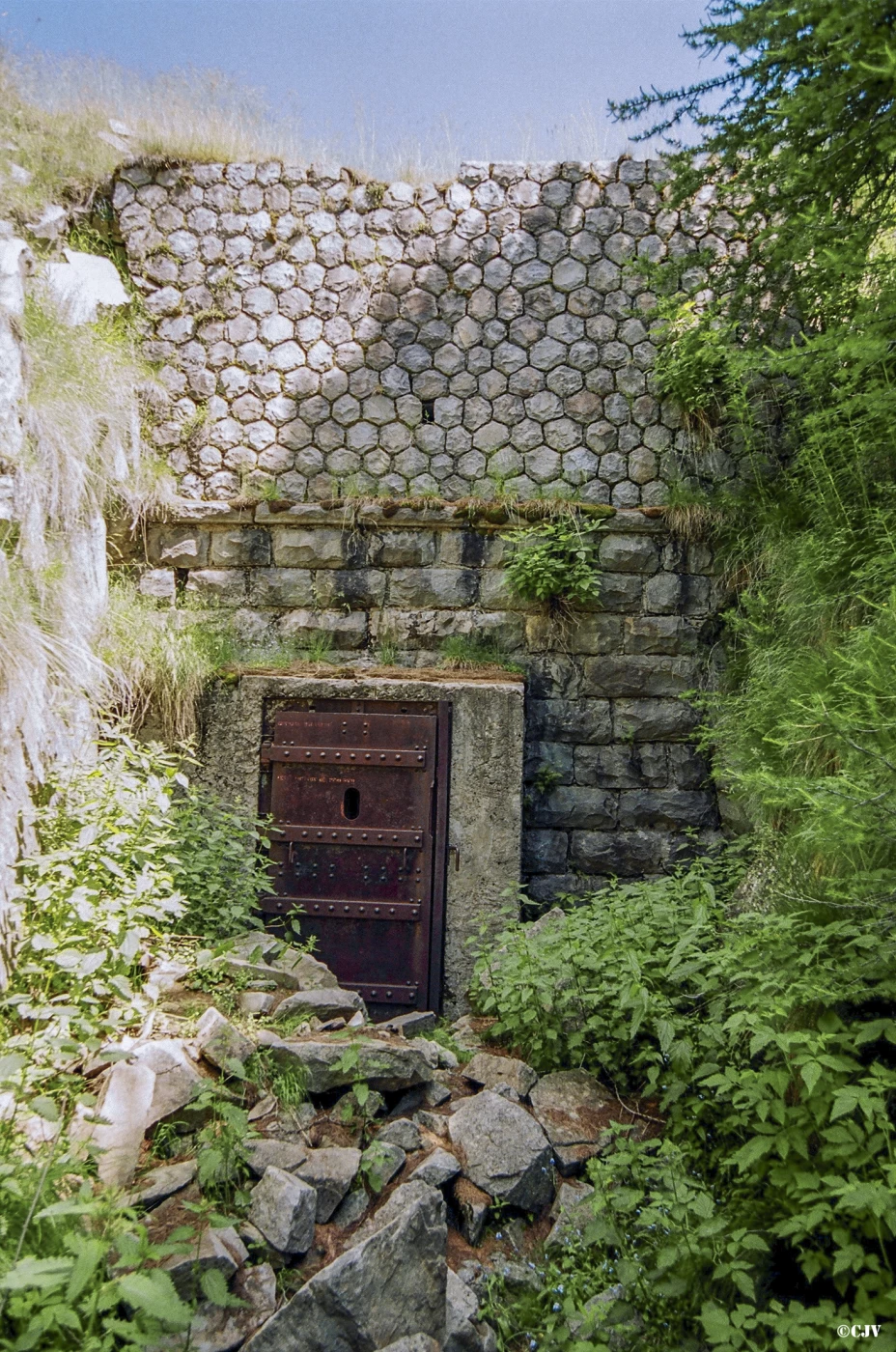

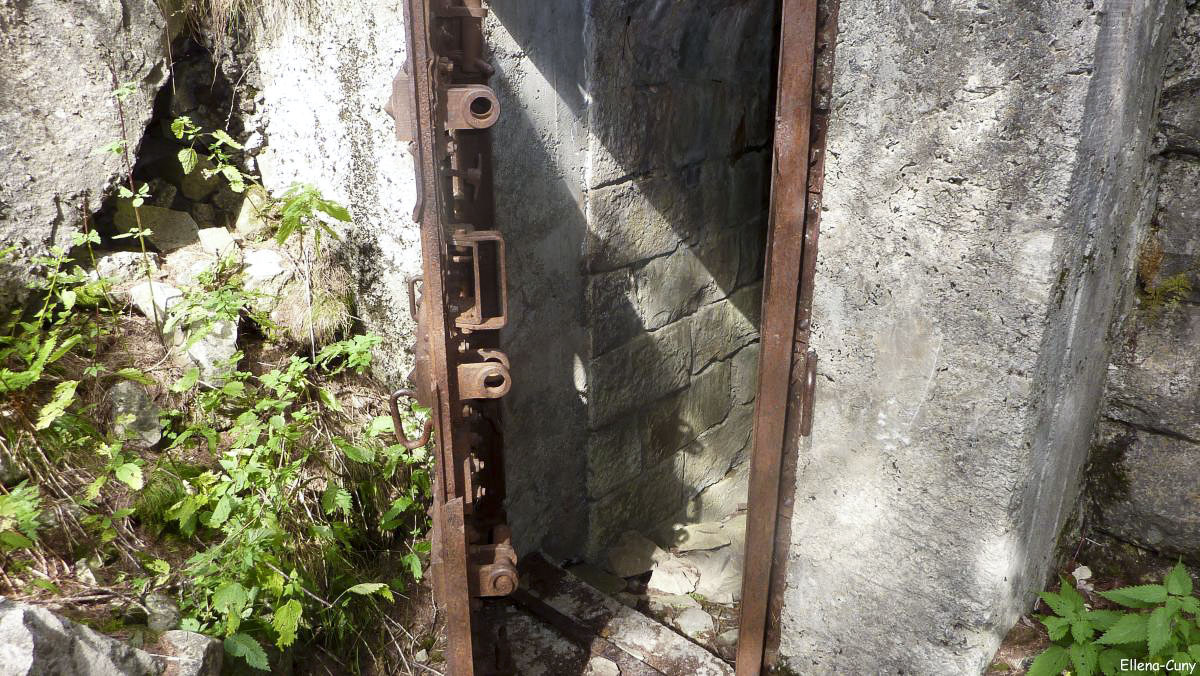

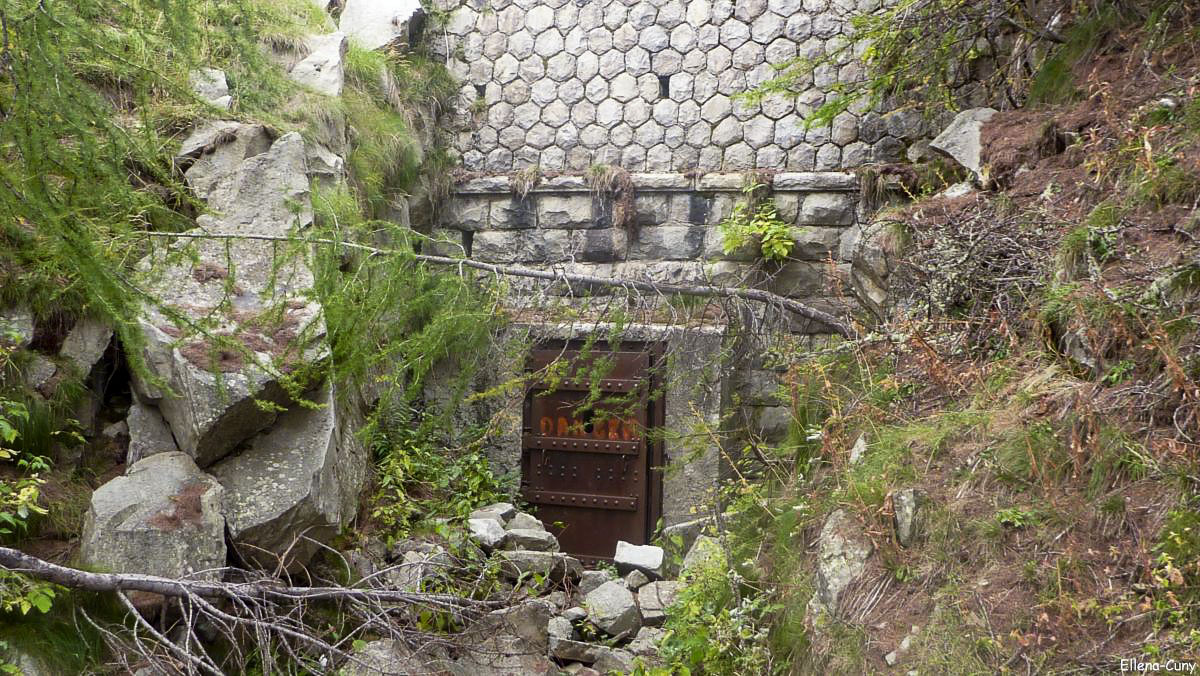

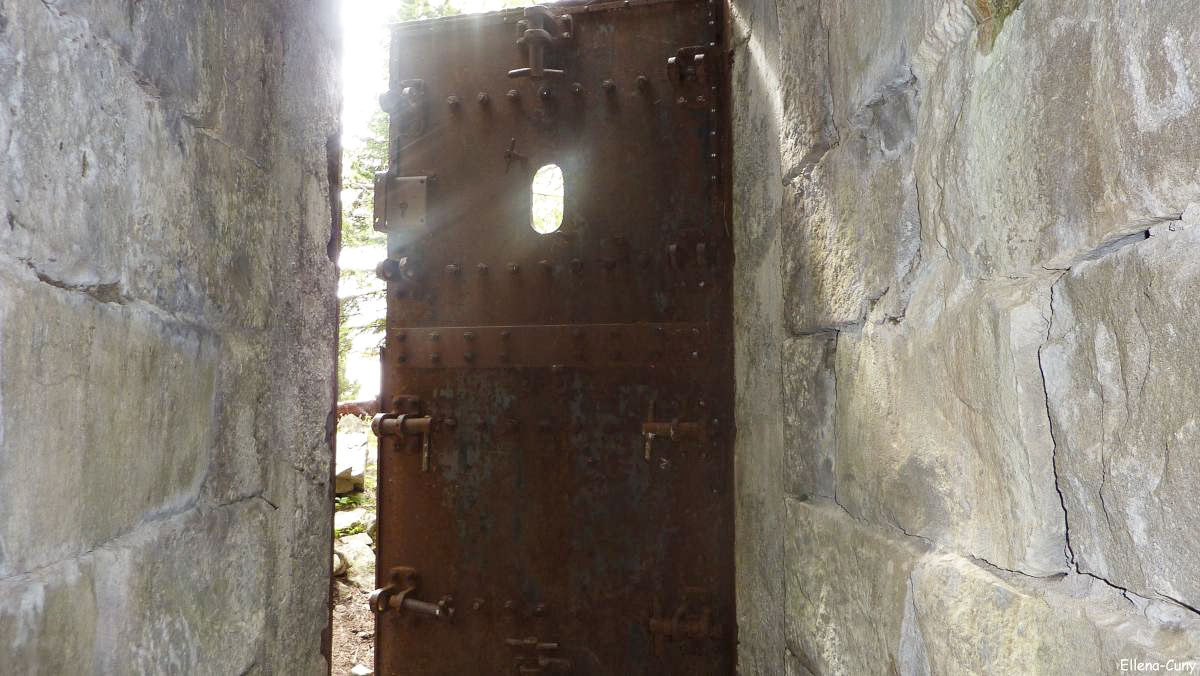

Devait initialement comprendre deux créneaux pour fusil mitrailleur, le bloc est inachevé et n'a jamais été armé. Seule une porte blindée avec créneau FM a été placée pour obturer la galerie.

Bloc 2 - Entrée
- 1 créneau pour jumelage de mitrailleuses ou de FM
- 1 créneau pour fusil mitrailleur

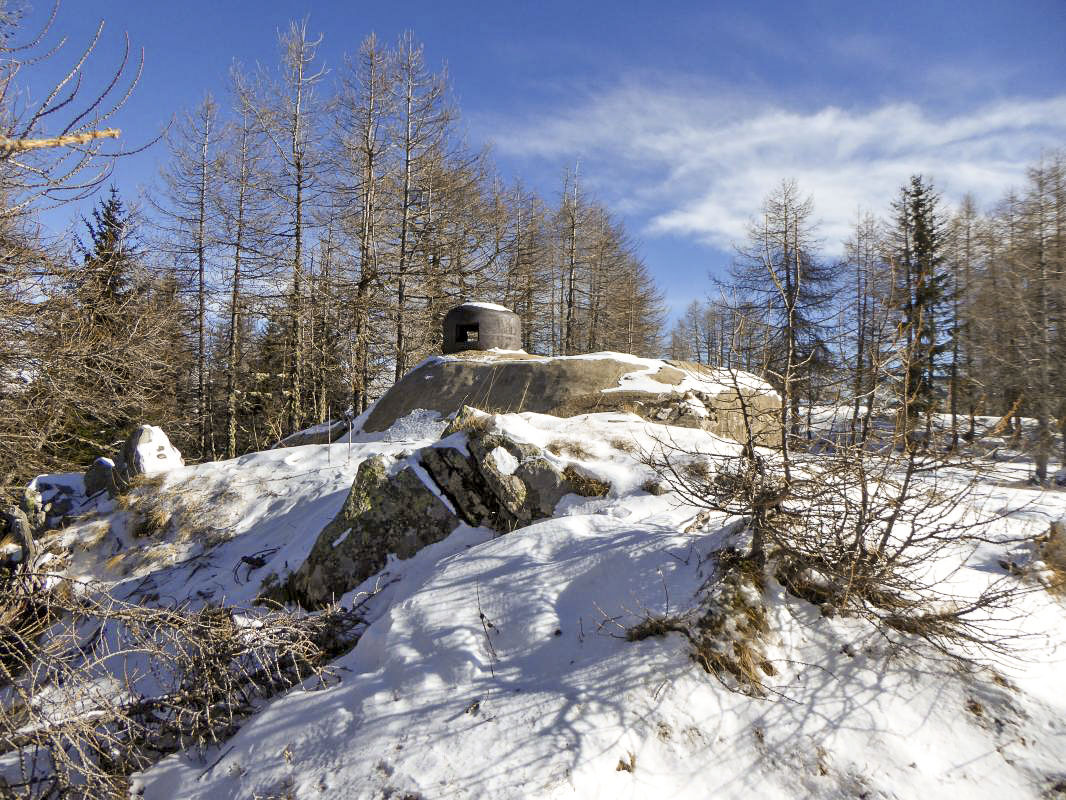

Bloc 3 - Observatoire
- 1 cloche d'observation par éléments, type normal.

Bloc 4 - Casemate d'infanterie

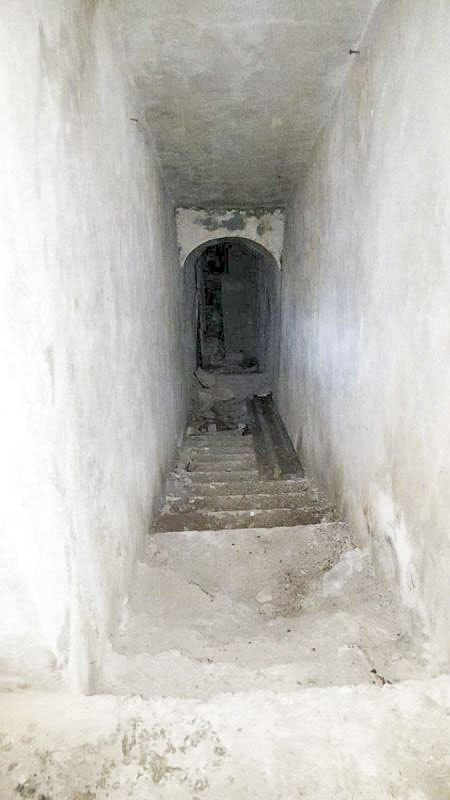

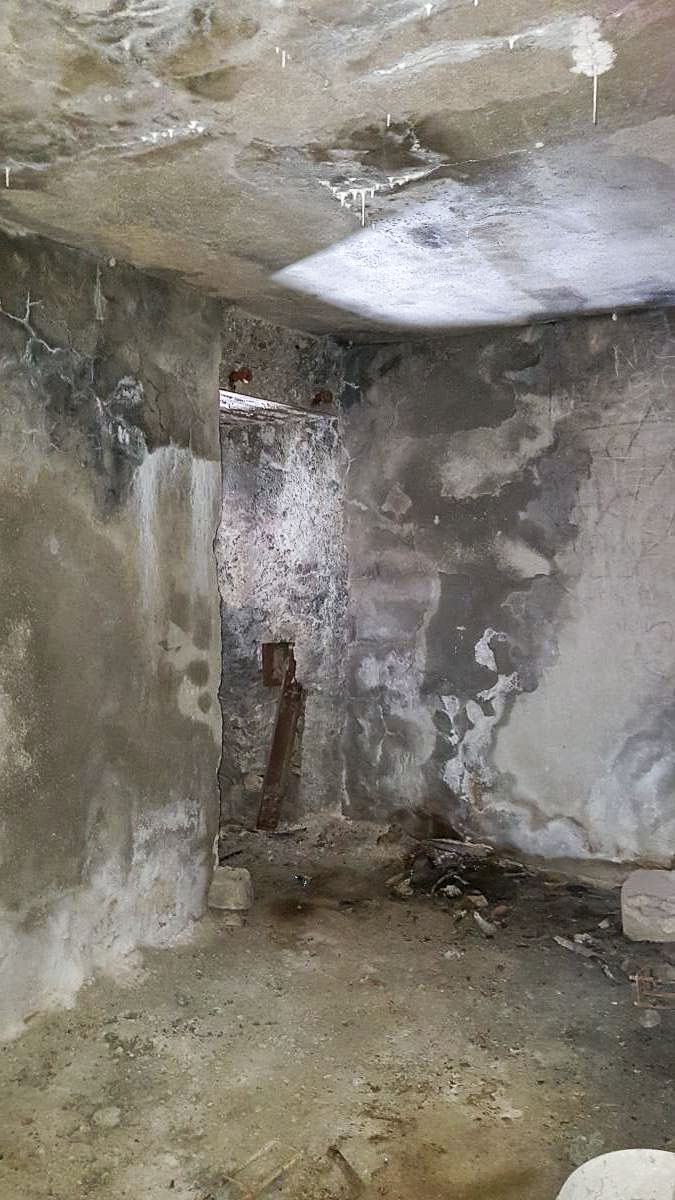

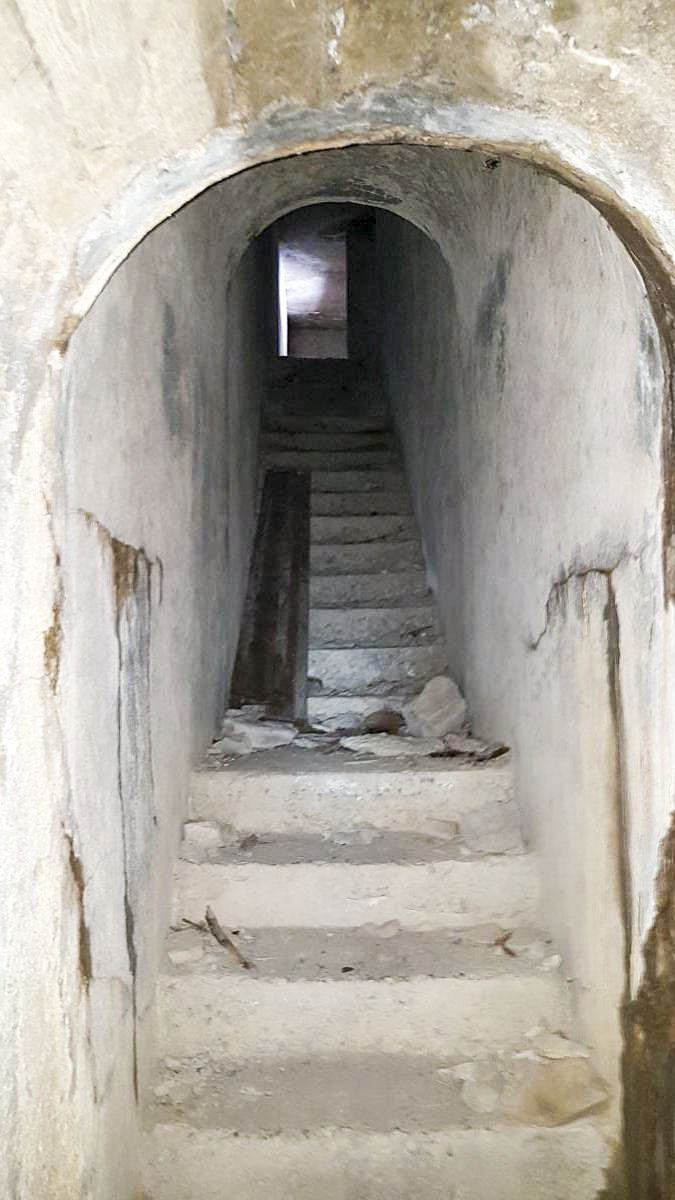

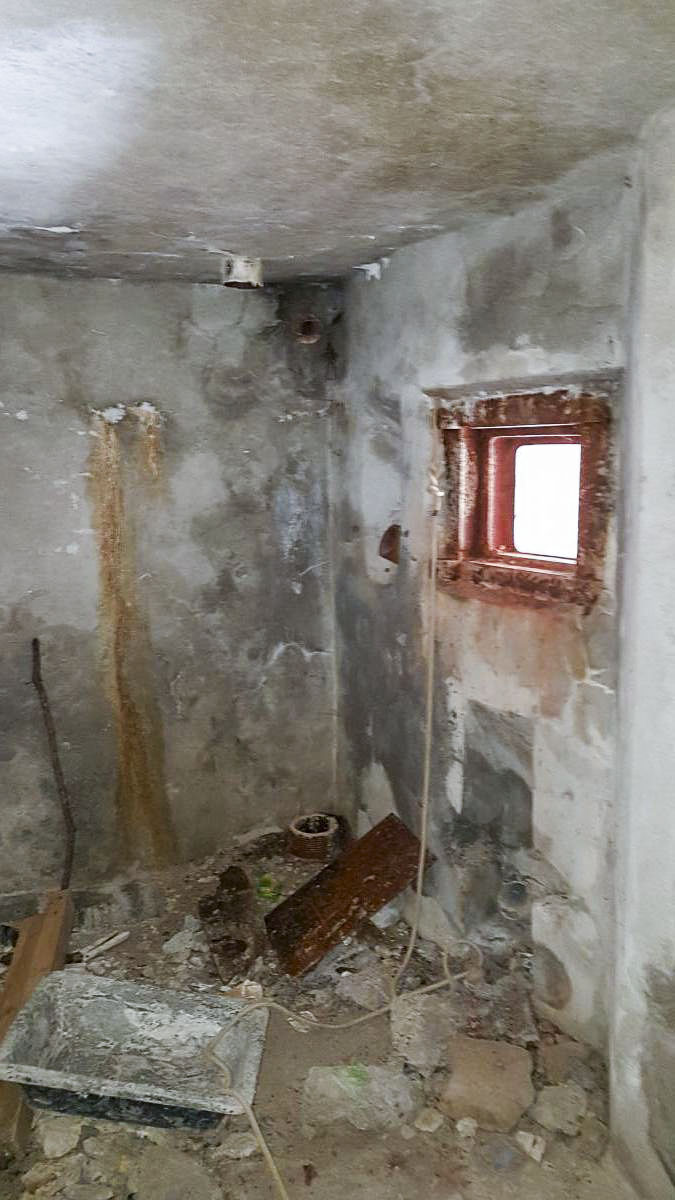

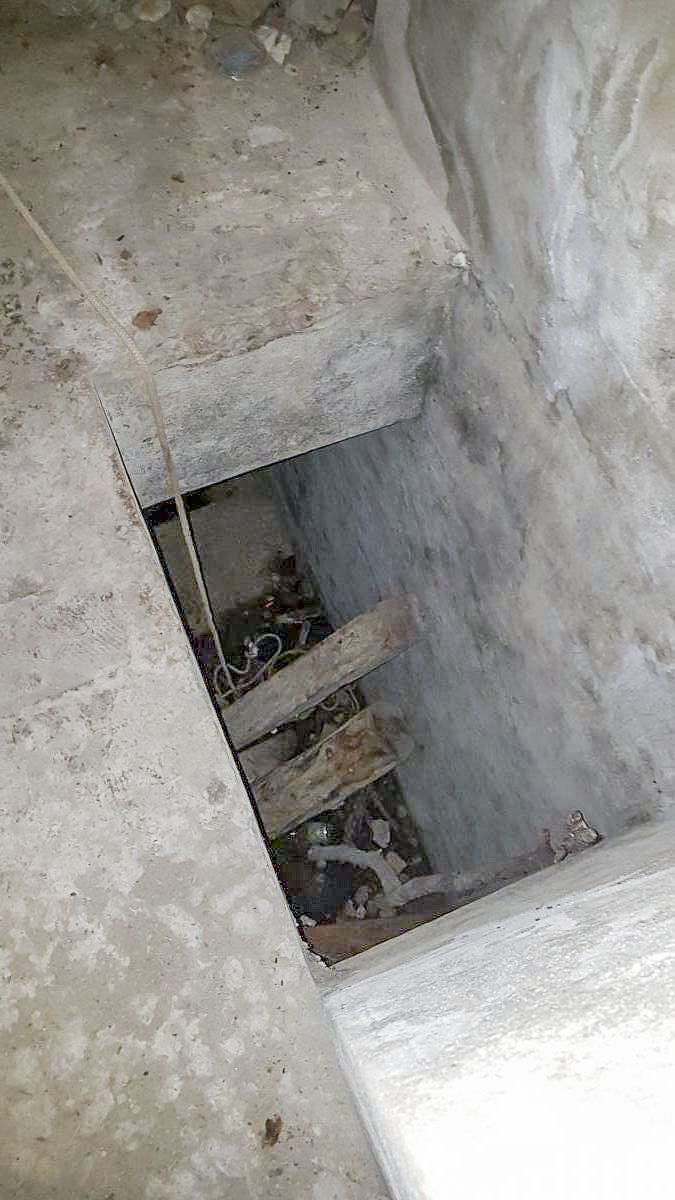

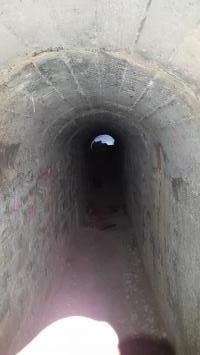

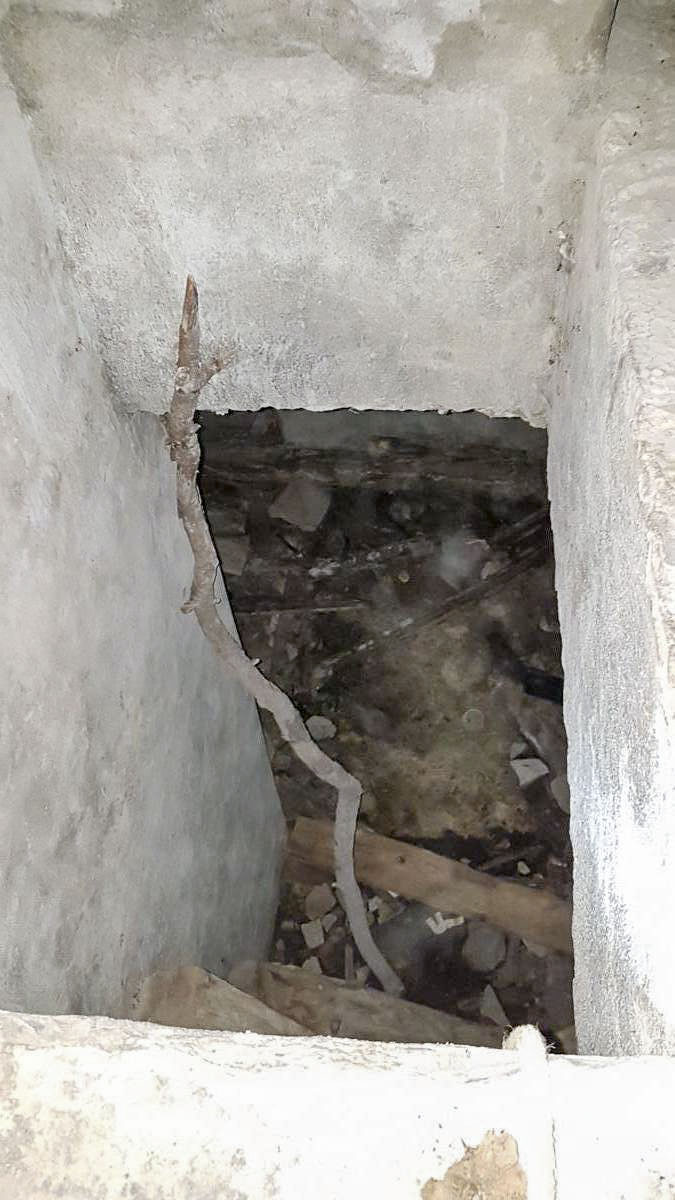

Ce bloc d'infanterie aurait du être doté de deux créneaux pour jumelage de FM, seules les fouilles ont été réalisées et la galerie débouchant à l'air libre est fermée par une porte blindée. Le chantier est encore visible, avec les supports de trémies d'armes en place, et le radier du bloc.


EFFECTIF, Commandement et/ou unité


L'équipage de l'ouvrage du Col du Fort est composé de 63 hommes issus du 94° BAF.
Il est placé sous le commandement du Lt Eche


EQUIPEMENT, Transmissions


L'ouvrage était doté d'un poste émetteur récepteur de type ER 50 W


HISTORIQUE, Construction


L'avant projet est daté de 1932 (306/F). Il sera modifié en 1934 (187 F du 20 février) avec le rajout d'une casemate active flanquant le sentier de la vacherie de Venanson.

Le percement des galeries commence en 1933. Fin 1934, le gros-oeuvre souterrain est fini. En Mai 1935, le projet relatif à l'entrée Est (bloc 2) et au bloc actif est produit par la DTF de Nice. L'ajout précédent du bloc actif a largement grevé le budget initial et pour permettre de rentrer dans l'enveloppe la DTF propose - avec l'appui de l'ITTF - d'ajourner le bloc d'entrée Ouest (B1) et d'armer l'ouvrage avec des armes de campagne (mitrailleuse Hotchkiss) sans munitions plutôt que des armes de forteresse et leur dotation... Si la CORF admet le report de l'entrée Ouest moyennant l'ajout d'un créneau de protection de cette entrée dans le bloc Est, elle s'oppose formellement à l'armement de campagne (note 512/ORF du 7 Mai 1935). Pour limiter le cout, elle propose alternativement de l'équiper de jumelages de FM récupérés du Nord-Est*. Le plan initial du bloc actif se voit lui même simplifié et l'armement confirmé pour jumelages de FM. Les créneaux correspondants doivent pouvoir tirer à des sites négatifs de 45 grades compte tenu de la forte pente du terrain. Retour à la planche à dessin, donc...

Ce projet est à peine présenté que la décision stratégique de ralentir les travaux sur les Alpes est prise mi-Mai suite à la détente avec l'Italie (accords de Stresa). La CORF définit en urgence les priorités de travaux MOM sur la position de résistance pour l'année 1935, car il est à anticiper le fait que les budgets et la disponibilité de main d'œuvre va drastiquement baisser sur les années à venir (l'EMA décide d'ailleurs dés cette date que seules les troupes de forteresse réaliseront des travaux sur la fortification à partir de 1936...).

Courant 1935, la coulée du bloc d'entrée Est et du bloc observatoire est réalisée ainsi que la constitution du radier et des revêtements des galeries. Le projet remanié selon les commentaires de Mai est présenté à nouveau à approbation en Décembre. La DTF propose bien de remplacer optionnellement les jumelages de FM par des jumelages Reibel, mais ceci est refusé par le Gal BELHAGUE au motif que la valeur tactique limitée de l'ouvrage ne le justifie pas. Les choses sont donc approuvées en l'état. Le chantier s'arrête là fin 1935 pour cause de détente avec l'Italie et de difficultés budgétaires. Il ne redémarrera lentement qu'en 1937/38.

La construction sera stoppée en 1940 par les hostilités.


(*) cette proposition de récupération de jumelages FM pour les ouvrages MOM de haute altitude sera proposée pour plusieurs ouvrages similaires à COL du FORT.
Source(s) :
SHD - carton 7N3847




© 2019 -Tous droits réservés wikimaginot.eu - Cette page a été mise à jour le 26/06/2019



Cette page peut receler des erreurs, des inexactitudes et être incomplète.
Nous vous invitons à nous aider à l'améliorer en y participant.

Pour cela rien de plus simple: il vous suffit de cliquer sur
Nous contacter au bas de cette page
pour nous faire part de vos commentaires, suggestions, corrections ou informations et nous transmettre vos photos ou documents.

Merci d'avance, la communauté wikimaginot.eu
