C39 - OSTERGNIES

( Casemate d'infanterie )

Secteur Fortifié
SFMA - SF Maubeuge

Sous Secteur
Thiérache

Quartier

Maître d'ouvrage
MIL - CORF

Constructeur
Entreprises civiles

Année
1934

Commune
COLLERET (59680)

Lieu-dit / Parcelle

Coordonnées
50.274325 - 4.089085

Validité information
Verifié

Niveau de réalisation en 1940
Construit

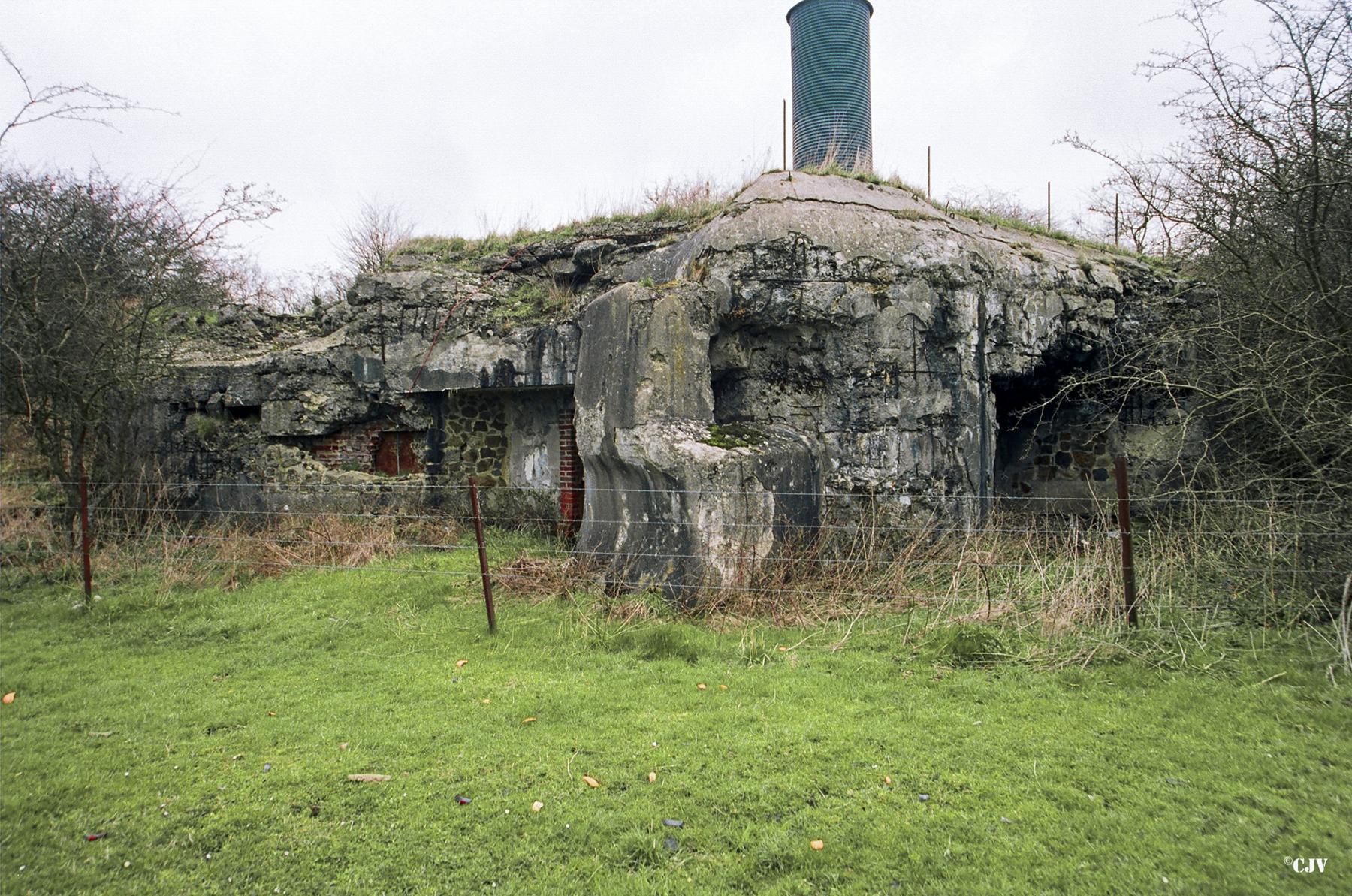

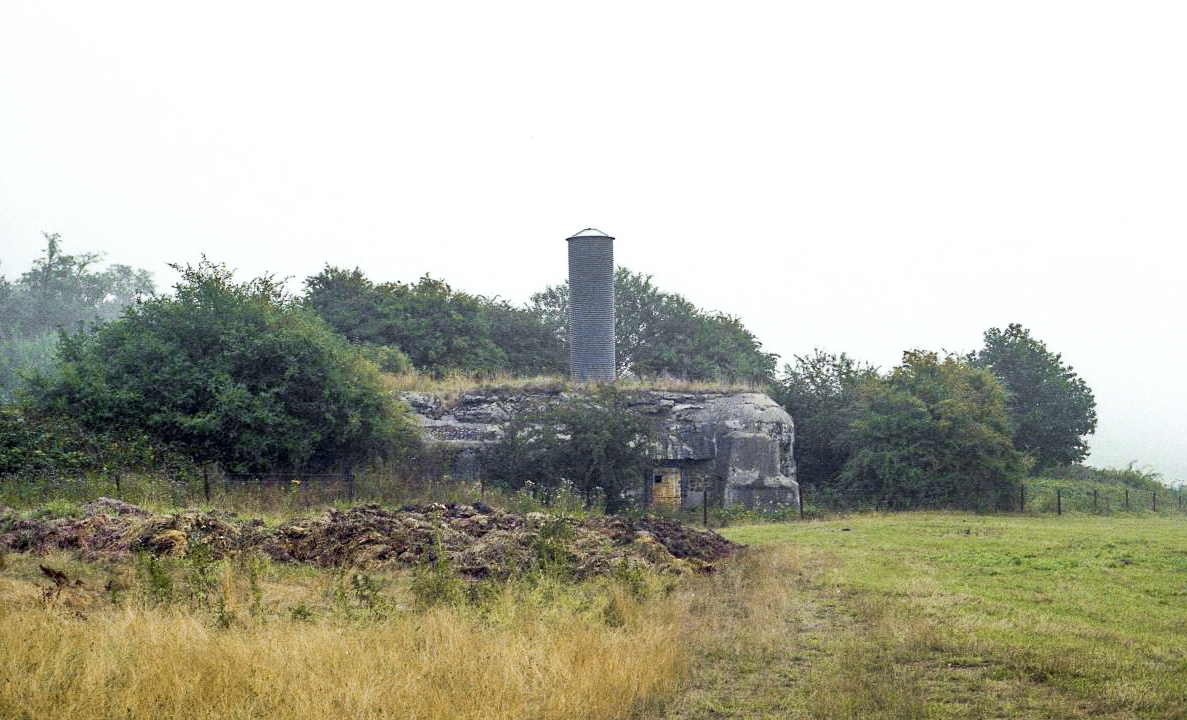

Etat actuel
En ruine

Notes et informations

ARMEMENT, Infanterie

Cette casemate comportait:
- 1 créneau pour jumelage de mitrailleuses Reibel et pour canon antichar de 47mm alternables.
- 1 créneau pour jumelage de mitrailleuses Reibel.
- 1 cloche GFM type B
- 2 cloches pour armes mixte (jumelage + AC 25mm)
- 2 créneaux FM de défense de façade et des arrières.

CONSTRUCTION, Cout

Pour un marché initial de construction de 1.410.000 F, la casemate revient au total à 2.528.000 F (estimation fin 1937), incluant :
- 1.310.000 F de gros-œuvre
- 620.000 F d'équipements et aménagements intérieurs
- 571.000 F pour l'armement et les munitions
- 27.000 F pour les optiques, filtres...

CONSTRUCTION, Description

Casemate CORF de type "Nouveaux Fronts" simple, flanquant principalement à droite. Elle possède deux étages.

EFFECTIF, Commandement et/ou unité

La casemate est tenue par des éléments de la 101e CEO, commandés par le lt MICHEL.

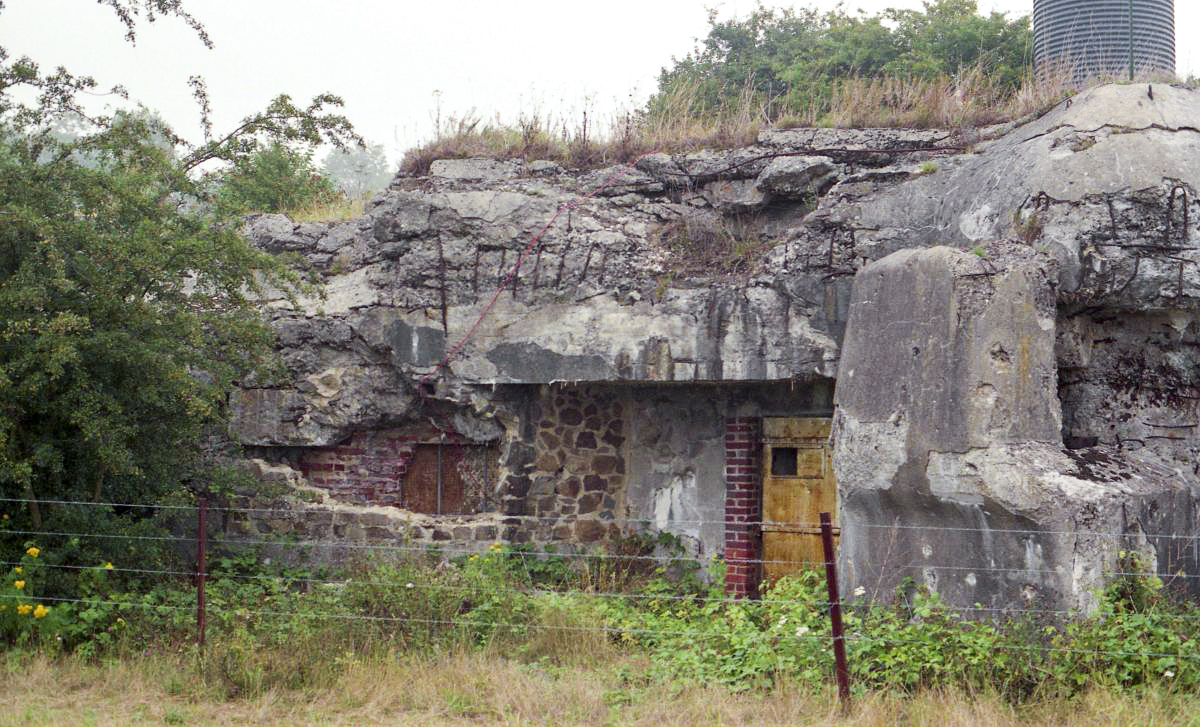

ETAT ACTUEL , Etat - utilisation actuelle

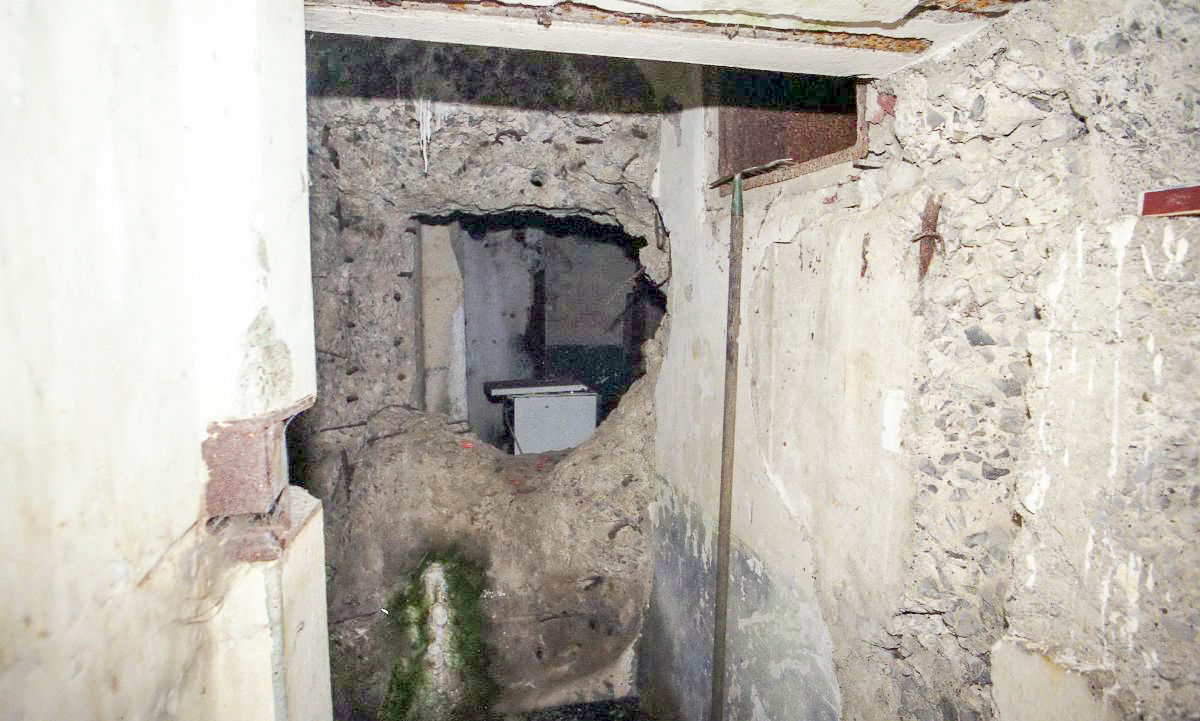

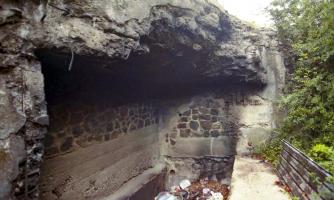

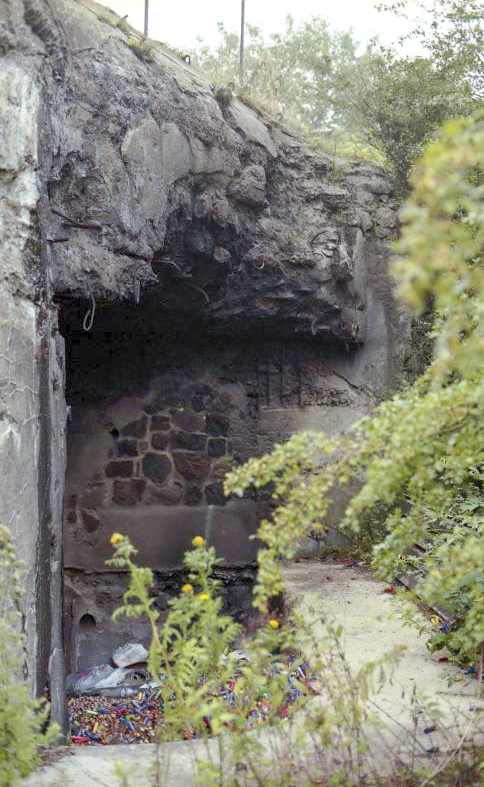

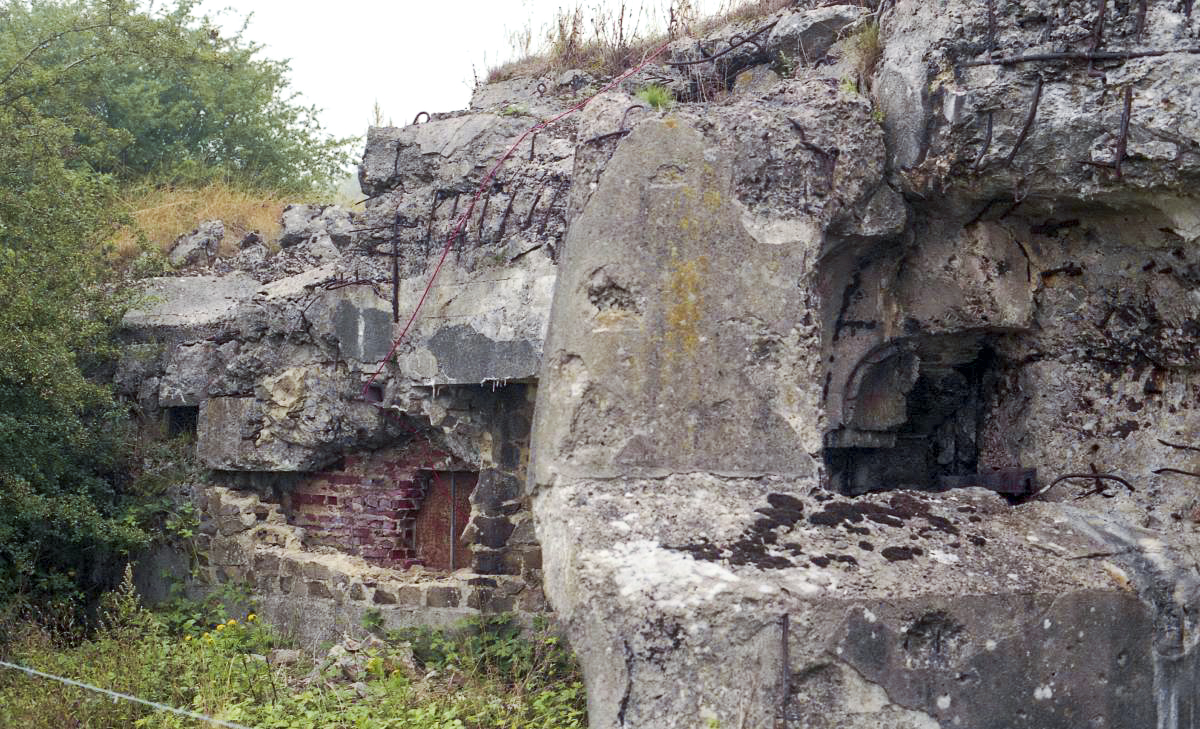

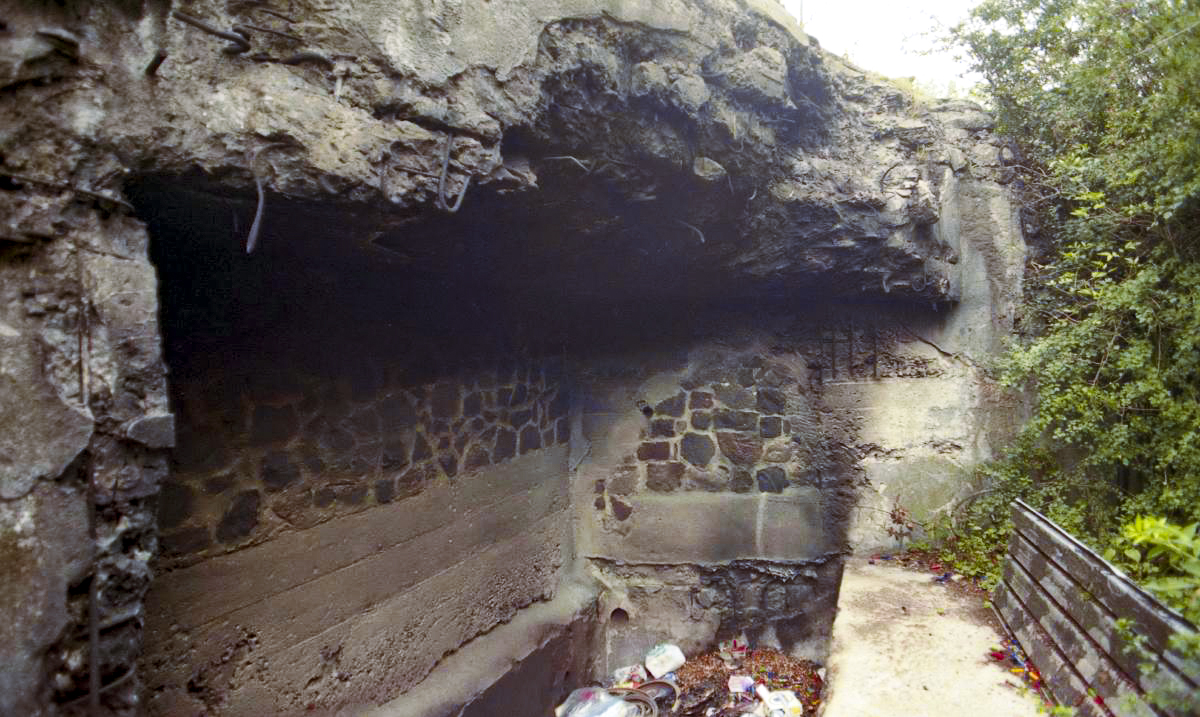

OSTERGNIES a été totalement ferraillée par les allemands, et ensuite murée. Elle se situe sur un terrain clôturé.

HISTORIQUE, Construction

Le marché de travaux des casemates de ROCQ, MARPENT et OSTERGNIES est passé le 22 Janvier 1935, pour un montant prévisionnel de 1.400.000 F en ce qui concerne OSTERGNIES. Il s'agit du dernier marché passé pour les organisations CORF actives du Nord. En Mars 1935 seront passés les marchés des réseaux téléphoniques.

Les travaux réels ne débutent qu'au mois de Mars 1935, l'hiver ayant été simplement limité à de la préparation de chantier.

Le marché de réalisation des installations électriques est approuvé le 4 Mars 1936 et passé le 12 Mai 1936. Celui relatif à l'installation de la ventilation est approuvé le 17 Février 1936 et passé le 30 Mars 1936. Ces deux marchés d'équipement sont communs à toutes les casemates nouveaux-fronts du Nord.

Fin Juin 1937, la casemate est considérée pratiquement achevée. Il ne reste plus que les 3 trémies FM et la cloche GFM à installer (achèvement prévu fin Juillet). Par contre aucun armement n'a été livré en dépôt ni installé à fortiori.
Source(s) :
SHD - 7N3795, 9NN4423

Page n° 10511 mise à jour le 24/03/2020 - © wikimaginot.eu 2020

Cette page peut receler des erreurs, des inexactitudes ou être incomplète.
Nous vous invitons à nous aider à l'améliorer en y participant.

Pour cela rien de plus simple: il vous suffit de cliquer sur
Nous contacter au bas de cette page
pour nous faire part de vos commentaires, suggestions, corrections ou informations et nous transmettre vos photos et documents.

Merci d'avance, la communauté wikimaginot.eu
