Ligne Maginot - BOIS KARRE - A12 (Ouvrage d'infanterie)



Wikimaginot, le wiki de la ligne maginot



BOIS KARRE - A12

( Ouvrage d'infanterie )


L'ouvrage est ouvert au public









Secteur Fortifié
SFT - SF Thionville

Sous Secteur
Hettange-Grande

Quartier
Karre

Maître d'ouvrage
MIL - CORF

Constructeur
Entreprises civiles

Année
Commune
BOUST (57570)

Lieu-dit / Parcelle
Karrewald

Coordonnées
49.430564 - 6.203231

Validité information
Verifié

Niveau de réalisation en 1940
Construit

Etat actuel
Complet

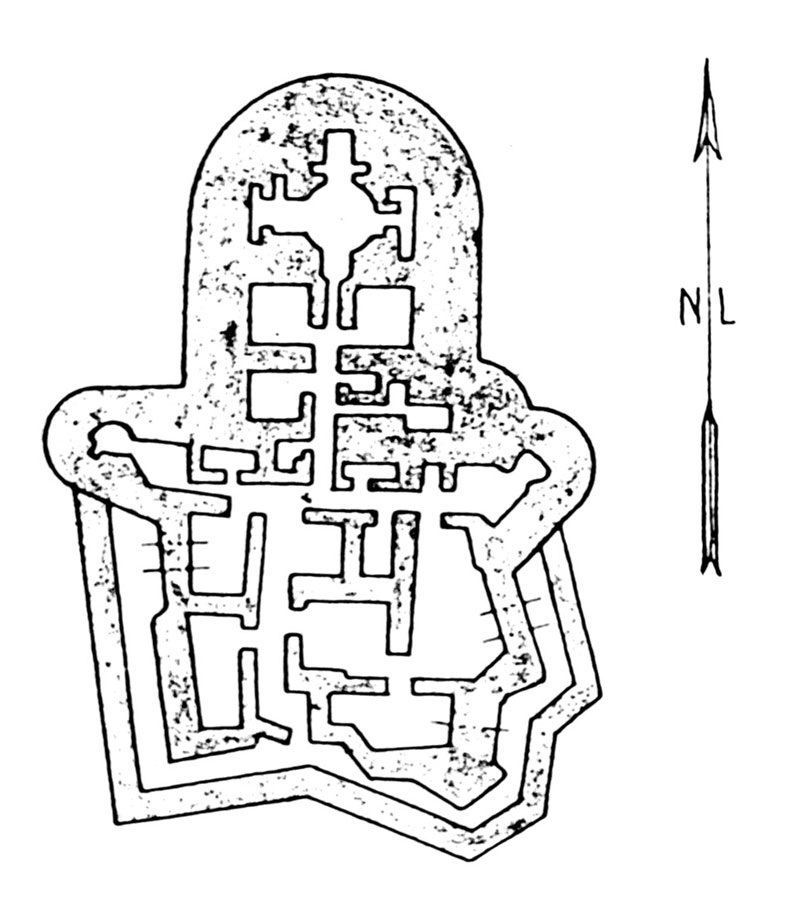

Plan sommaire








Notes et informations



ARMEMENT, Infanterie

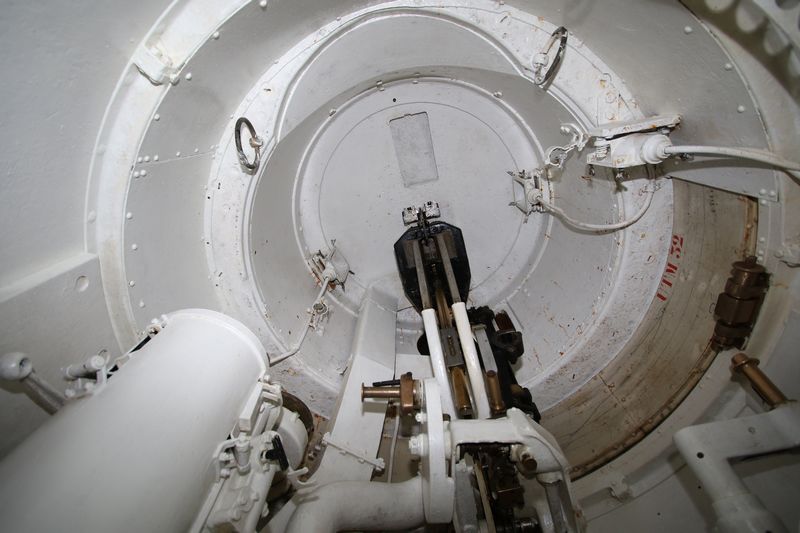

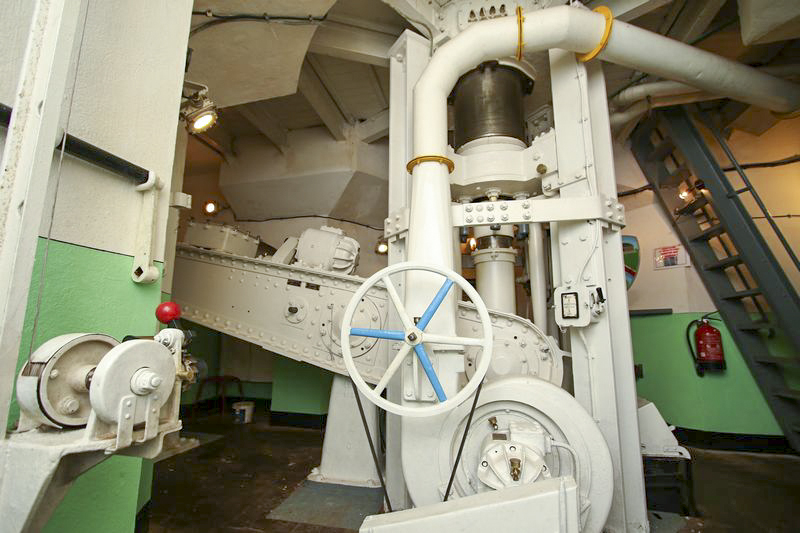

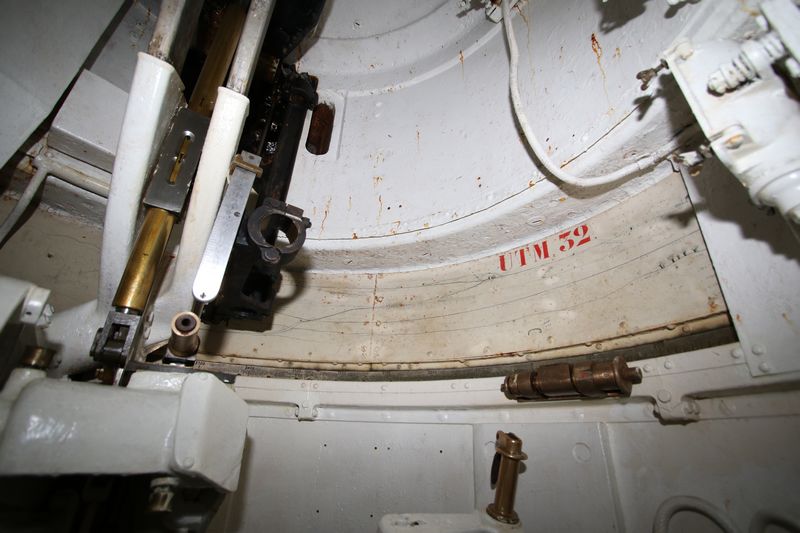

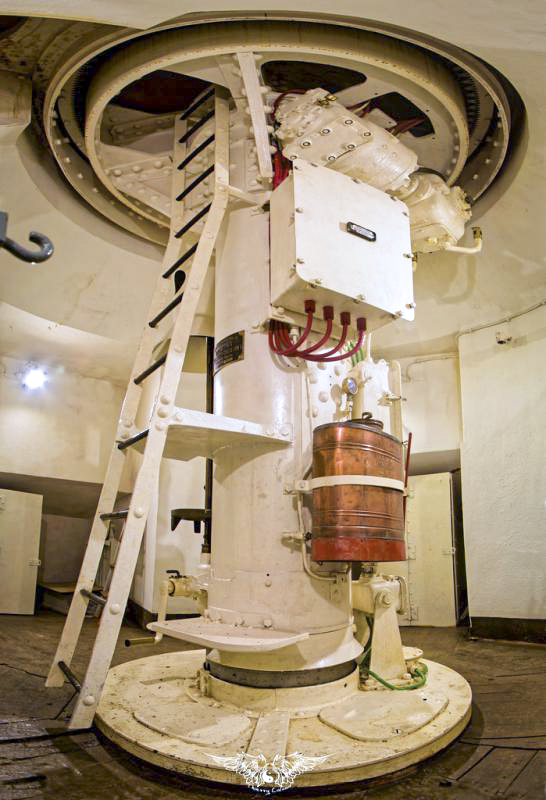

Tourelle :
- 1 tourelle de mitrailleuses ( 2 mitrailleuses Reibel MAC 31). Cette tourelle porte le n° 54 et a été construite par Société Batignolles-Chatillon. Montage en 1933.
Révision effectuée par le Service du Génie 6e Région avec réception effectuée le 18/02/58
- 1 cloche GFM Type A à 2 créneaux

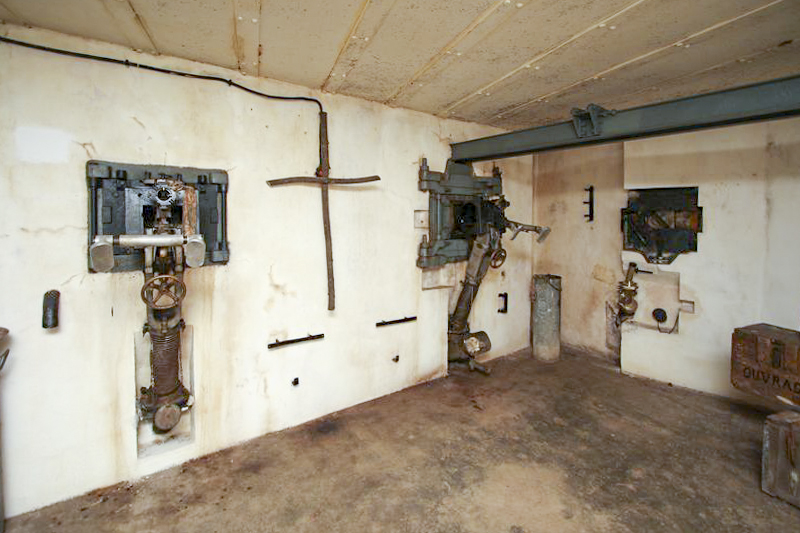

Casemate Est :
- 1 cloche GFM type A à 3 créneaux
- 1 Jumelage de mitrailleuses Reibel
- 2 canons 47 / jumelage Reibel
- 4 créneaux FM de flanquement
- 3 goulottes à grenades

Casemate Ouest :
- 1 cloche GFM type A à 3 créneaux
- 1 Jumelage de mitrailleuses Reibel
- 1 canon 47 / jumelage Reibel
- 2 créneaux FM de flanquement
- 1 créneau FM de défense d'entrée
- 2 goulottes à grenades
Source(s) :
Répertoire Organisations SF Thionville (33N19)
SHD - 3V113



ARMEMENT, Observation

L'une des cloche GFM de l'ouvrage est utilisée comme observatoire d'artillerie.
Elle était dotée d'un périscope J2


CONSTRUCTION, Cout

Le cout de l'ouvrage s'élève à la somme de 6 199 000 frs selon l'état d'avancement (100%) de janvier 36
Cf. document joint
Source(s) :
SHD 9 NN 4423



CONSTRUCTION, Description

L'ouvrage d'infanterie du Bois Karre est un ouvrage monobloc de conception CORF.

L'ouvrage est doté coté Est de deux chambres de tir à angle décalé, la première assurant la continuité des feux d'infanterie vers les casemates de Basse Parthe, la seconde flanquant en direction de la Bretelle de Cattenom qui est restée à l'état de projet.


DENOMINATION, Indicatifs et n° d'abonné

Les numéros d'abonnés de l'ouvrage d'infanterie du Bois Karre au réseau téléphonique de la fortification Maginot étaient 495 (infanterie) et 496 (artillerie)
Source(s) :
Ordre pour les transmissions du 27 mai 1940


La cloche GFM équipée pour l'observation d'artillerie portait l'indicatif O 14 pour l'artillerie.
Elle travaillait au profit du SRA de l'ouvrage de Soetrich
Source(s) :
32N257 - Liste des observatoires d'artillerie de la 56° DI



EFFECTIF, Commandement et/ou unité

L'équipage de l'ouvrage du Bois Karre était composé de 91 hommes, dont deux officiers . Il était principalement issu du 168° RIF et du 203° BGF

Cdt d'ouvrage : Lt JUMEL
Adjoint : SLt BOULAY

Effectif théorique de l'ouvrage :

Total : 2 / 13 / 77

Infanterie :
- Tourelle de mitrailleuse : 0 / 2 / 11
- Casemate Ouest : 0 / 2 / 9
- Casemate Est : 0 / 2 / 15
- Commandement : 2 / 2 / 20

Artillerie :
- Cloche GFM à 2 créneaux : 0 / 1 / 3

Génie :
- Electromécaniciens : 0 / 3 / 9
- Radios : 0 / 0 / 4
- Télégraphistes : 0 / 0 / 4

Service de Santé : 0 / 1 / 0

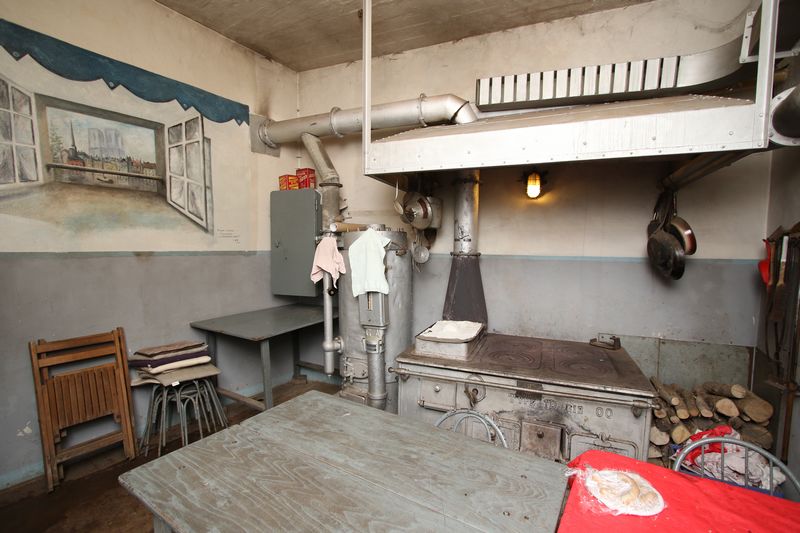

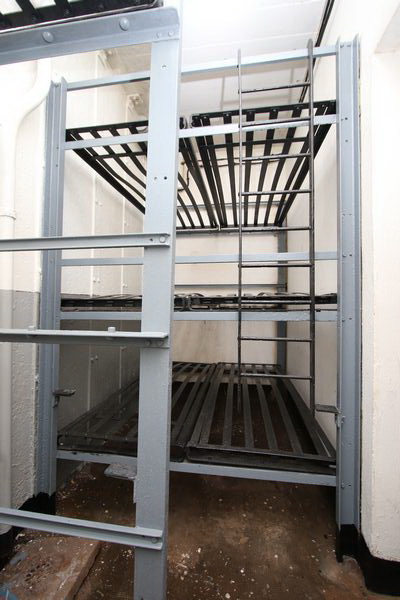

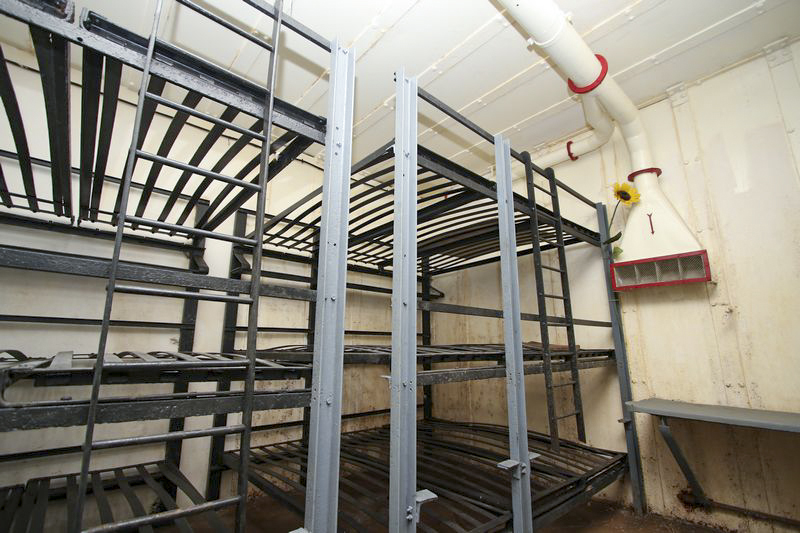

52 places couchées dans l'ouvrage
Source(s) :
Répertoire Fortifications SF Thionville (33N19)

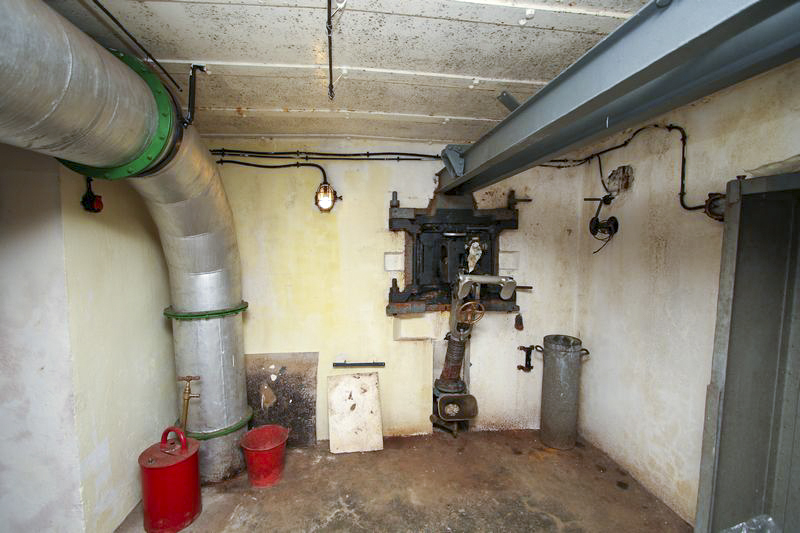

EQUIPEMENT, Divers

L'une des problématique des ouvrages semi enterrés ou souterrains constituant la ligne Maginot était l'humidité résultant de la condensation sur l'ensemble des murs en contact direct avec lie terrain.
L'humidité provenait essentiellement de deux facteurs, le premier étant le point de rosée de l'air neuf admis dans les ouvrages, le second résultant de la vie même à l'intérieur de la fortification.

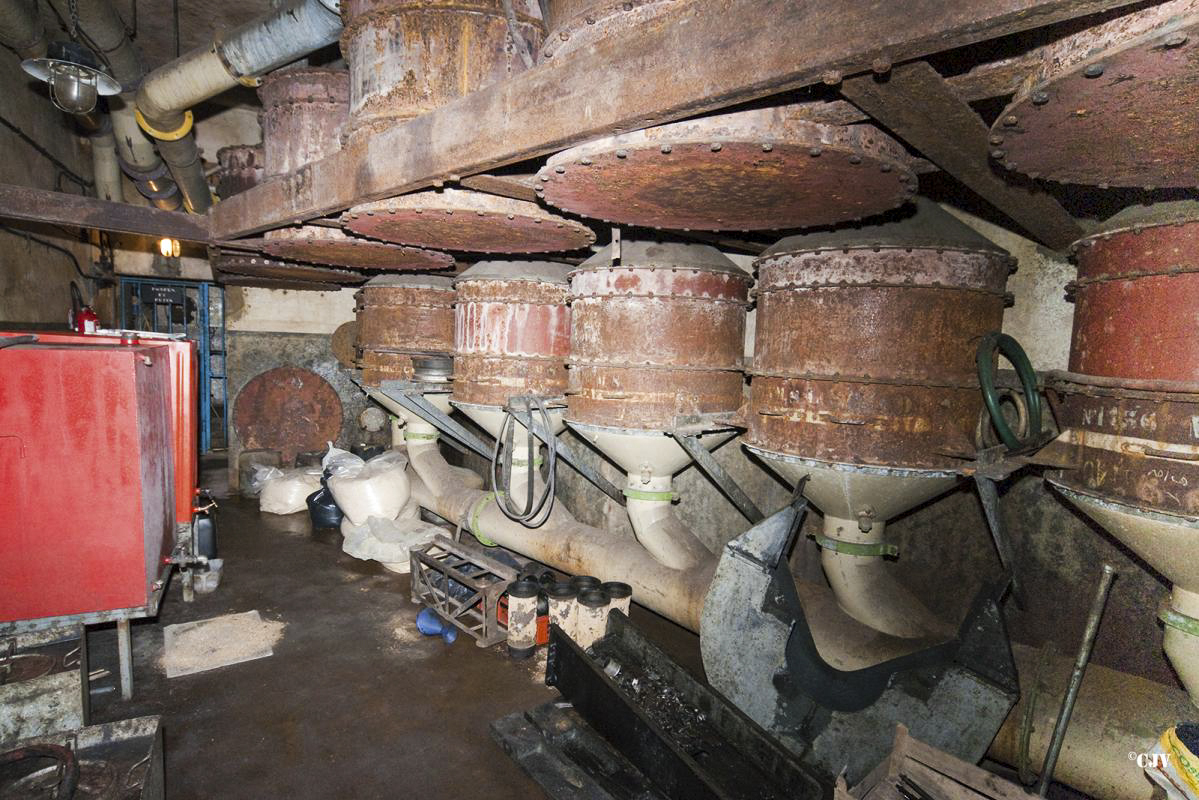

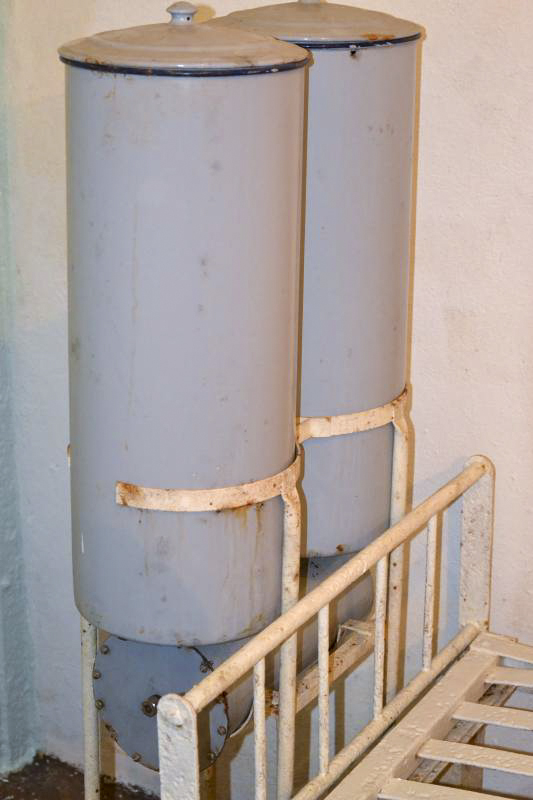

Ayant pris conscience de l'importance de ce dernier facteur, les services du génie ont tenté d'en limiter les effets , soit en utilisant la ventilation forcée pour contrer l'augmentation liée à la présence humaine (chambrées des casernement), soit en traitant l'air au niveau des cuisines pour limiter la condensation résultant des vapeurs de cuisson. Ce fut le cas par exemple pour l'abri du Bois Karre avec la mise en place d'un système de traitement d'air reposant sur le principe d'une batterie froide (évaporateur) alimentée par un groupe frigorifique, tout comme dans l'ouvrage du Bois Karre ou fut mis en place un déshumidificateur utilisant un brouillard d'eau.
Les résultats de ces essais ne furent pas à la hauteur des espérances et ces systèmes ne furent pas étendus à l'entièreté de la fortification Maginot.

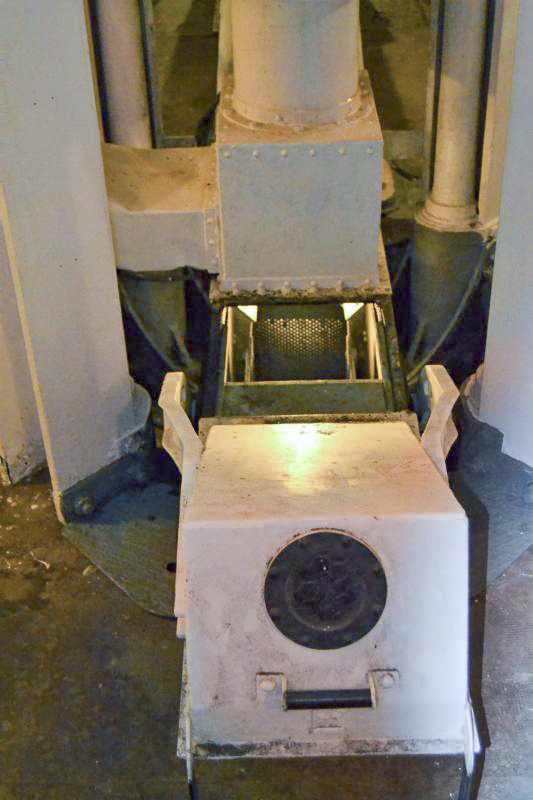

Le laveur d'air est toujours en place dans l'ouvrage du Bois Karre où sa présence a suscité bien des questions.

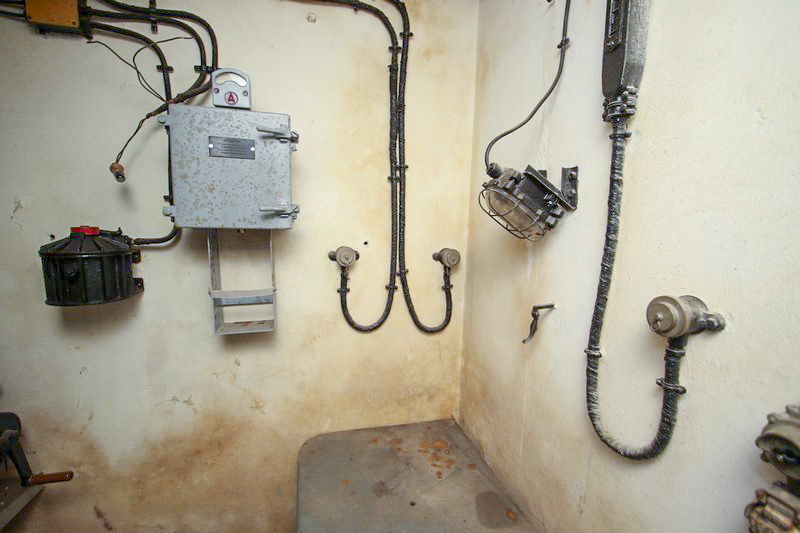

EQUIPEMENT, Electrique

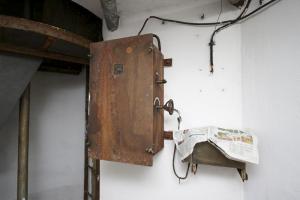

L'ouvrage est alimenté de puis le réseau civil par un transformateur extérieur.

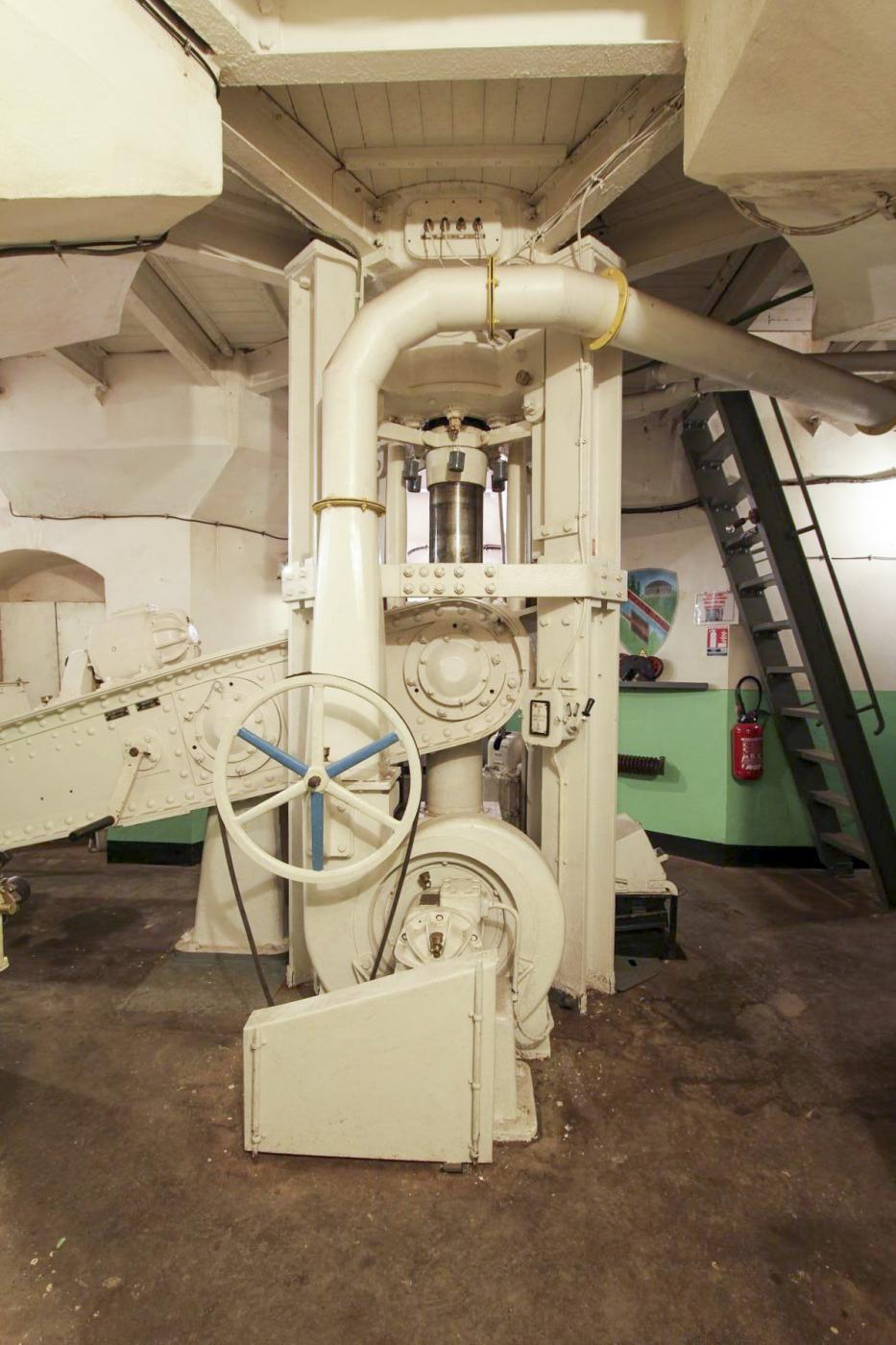

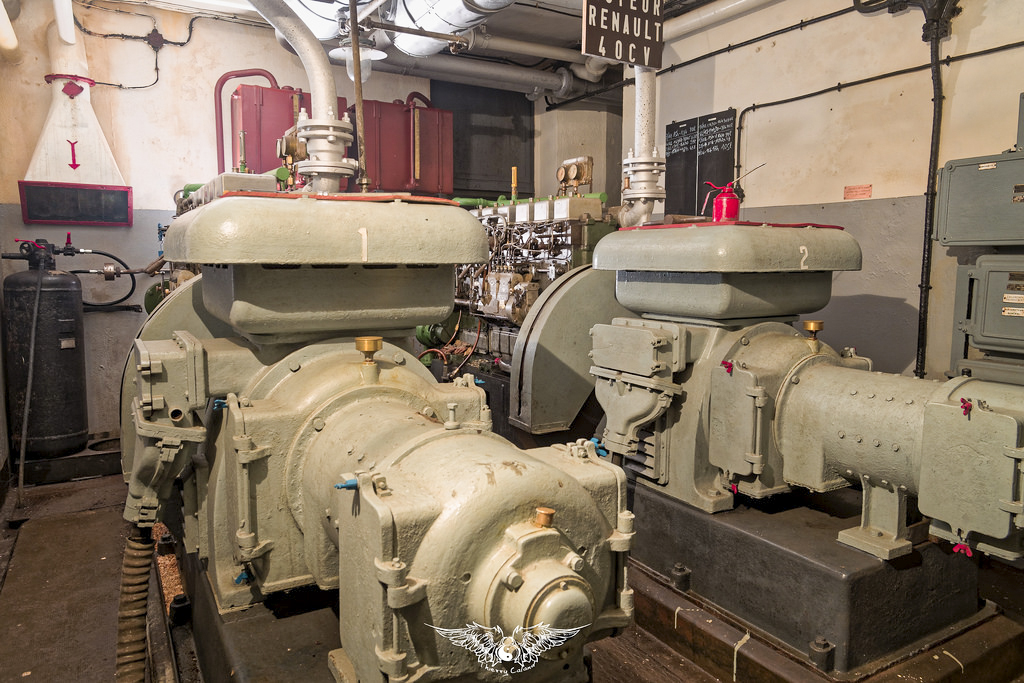

En cas de disparition du réseau civil, la production électrique de l'ouvrage est assurée par deux groupes électrogène à moteur Renault de 46 chevaux type 6C-115 .
Ces moteurs sont équipés d'alternateurs Breguet d'une puissance nominale de 35,7 KVA à 750 t/mn


EQUIPEMENT, Transmissions

L'ouvrage d'infanterie du Bois Karre est raccordé au réseau téléphonique de la fortification Maginot par 2 cables à 6 paires depuis les chambres 27 T et 28 T

L'ouvrage était doté d'un central téléphonique composé d'un panneau mural à 32 direction TM32 et d'une table d'opérateur TM32 à 14 circuits.

L'ouvrage était doté d'un poste radio type ER 250W F composé d'un émetteur 250W et d'un poste récepteur.
Ce matériel est décrit dans la partie Dico du site


HISTORIQUE, Construction

L'avant-projet du tronçon Rochonvillers-Moselle de la RF de Metz, approuvé le 10 Juillet 1929, prévoit au Bois Karre un petit ouvrage de liaison faisant épaule gauche du grand saillant de Cattenom.

Ce saillant ayant fait l'objet d'un débat contradictoire serré avec le Mal PETAIN, l'approbation de ce tronçon s'accompagne du rajout d'une bretelle (seconde ligne de défense) entre l'ouvrage n°2 (GALGENBERG) et l'ouvrage n°9 (BOIS KARRE) qui acquiert donc au passage une mission supplémentaire de flanquement de cette bretelle conjointement avec le GALGENBERG. Cet ouvrage de KARRE intègre deux casemates de flanquement, une tourelle de 81mm et une tourelle de mitrailleuses pour l'action frontale.

On prévoit en outre de rajouter en arrière de BOIS KARRE deux tourelles tournantes isolées pour battre les vallons cachés en arrière de Basse-Parthe, une pour LB de 135mm et une pour mortiers de 75mm - les deux à "tir vertical", tourelles prévues à ce moment là au catalogue pour faire du tir de bombardement ou d'entretien de destruction.

Les réalités budgétaires entraineront l'abandon des tourelles isolées et l'ajournement de la bretelle, mais BOIS KARRE conservera cette mission future de flanquement au cas où.

Un premier projet de plan de masse de l'ouvrage est proposé le 3 Avril 1930 (Dossier 4/S de la DTF Metz-Ouest), mais se voit rejeté car s'étendant sur une emprise trop importante. La tourelle de 81mm initialement prévue est reportée sur la casemate de BOUST d'où elle aura une meilleure action (elle finira par être supprimée quelques mois plus tard…). Examiné lors de la 42° Réunion de la CORF, en Octobre, il est demandé à la DTF de renforcer la protection de l'ouvrage au niveau 4 compte tenu de son importance tactique et des éventuels coups d'écharpe, voir de revers, pouvant provenir d'au-delà du saillant de Cattenom. Enfin, il est recommandé de séparer les deux chambres de tir Est (LPR et bretelle) pour limiter les portées de voutes de l'ouvrage.

Ces recommandations aboutissent à la réalisation d'un nouveau plan de masse et plan d'implantation - relativement remanié - qui est présenté le 13 Décembre 1930 (dossier 768/S). Celui-ci intègre les demandes précédentes, dont le passage en protection 4, et le rajout d'une issue de secours dans le fossé Ouest pour parer à un éventuel bombardement de l'entrée par l'arrière à partir de positions vers Kerling les Sierck.

Ce nouveau projet - acceptable comme plan de masse, et approuvé en tant que tel le 10 Décembre - aboutit à un budget prévisionnel inacceptable de 8,5 millions de F. Son volet implantation est par ailleurs amplement commenté en Janvier 1931 par le Gal BIRCHLER (ITTF : Inspecteur Technique des Travaux de Fortification) qui demande en particulier à ce que :
- le profil de la dalle soit revu pour permettre un meilleur ruissellement de l'eau
- le calcul de l'effectif nécessaire, largement surévalué, soit refait en accord avec les règles de calcul en la matière (gain potentiel sur la capacité de couchage).
- la ventilation soit améliorée, notamment pour ce qui est de la tourelle et des locaux de logement.
L'ITTF autorise par ailleurs un retour à la protection n°3 pour la partie "casemate" uniquement, de manière à diminuer le coût.

Dans l'intervalle, le marché de construction du gros-œuvre est adjugé le 1 Octobre 1930 à l'entreprise BIGUET, WOELFFLE & DUBOIS de Hettange-Grande pour un montant total de 4,5 MF, en même temps que le reste de la tranche SOETRICH-BOIS KARRE.

La nécessité de concrétiser la baisse de coût suggérée en Janvier 1931 et de prendre en compte les commentaires du Gal BIRCHLER amènent l'émission d'un rectificatif au plan de masse et d'implantation (240/S du 9 Mars 1931) qui sera finalement approuvé le 14 Avril par la CORF, puis officiellement le 20 Avril 1931 par le 3° Bureau de l'EMA (DM 1016 3/11-1) et le Génie. Ces atermoiements expliquent l'absence de travail sur site entre l'attribution du marché et le lancement effectif du chantier à l'été 1931.

Le déboisement de l'emprise est réalisé en Juillet 1931, ainsi que la route d'accès. Les travaux de gros-oeuvre débutent à la fin de l'automne 1931 par les fouilles. En Avril 1932, ces fouilles de l'ouvrage sont pratiquement achevées, ce qui place l'ouvrage passablement en retard par rapport aux autres ouvrages du même type ou aux casemates isolées du secteur de Cattenom. Ce retard va encore s'accentuer durant l'année 1932 : au 1er octobre 1932, la coulée du bloc n'a toujours pas eu lieu alors que les gros ouvrages mitoyens ont bien avancé et que les PO de SENTZICH et OBERHEID ont leur gros œuvre complétés (l'installation de la tourelle de SENTZICH a débuté).

Le bloc est finalement coulé fin 1932-début 1933. Au 1er Avril 1933, le degré d'avancement de la construction est estimé à 65% (SENTZICH : 93%). Finalement, l'ouvrage est considéré "occupable" au 1er Décembre 1934.
Source(s) :
SHD - 6V11100, 7N3811 et 7N3764



Contact et infos touristiques :


Organisation ou association en charge de ce site



Informations pour la visite

L'ouvrage est ouvert au public tous les samedis à 14h30 et sur rendez-vous
Il est accessible pour les groupes toute l'année sur rendez vous
Informations touristiques mises à jour le 02/01/2017






Fils de discussion



Poste Radio de l'ouvrage
12 messages, le dernier est de Pascal le 27/05/2024

Photo 125465
3 messages, le dernier est de theodio57 le 17/05/2024
L'accés à ce fil est réservé aux membres de l'association wikimaginot

moteurs du bois karre
3 messages, le dernier est de theodio57 le 03/05/2021

coupes terrain par tourelle - couverture
2 messages, le dernier est de jolasjm le 14/03/2021

Lieutenant JUMEL
6 messages, le dernier est de Erwan le 20/03/2020



Page n° 10631 mise à jour le 12/11/2024 - © wikimaginot.eu 2024




Cette page peut receler des erreurs, des inexactitudes ou être incomplète.
Nous vous invitons à nous aider à l'améliorer en y participant.

Pour cela rien de plus simple: il vous suffit de cliquer sur
Nous contacter au bas de cette page
pour nous faire part de vos commentaires, suggestions, corrections ou informations et nous transmettre vos photos et documents.

Merci d'avance, la communauté wikimaginot.eu
