Secteur Fortifié
SFT - SF Thionville
Sous Secteur
Hombourg-Budange
Maître d'ouvrage
MIL - CORF
Constructeur
Entreprises civiles
Lieu-dit / Parcelle
Mont du Coucou
Coordonnées
49.334392 - 6.393008
Validité information
Verifié
Niveau de réalisation en 1940
Construit

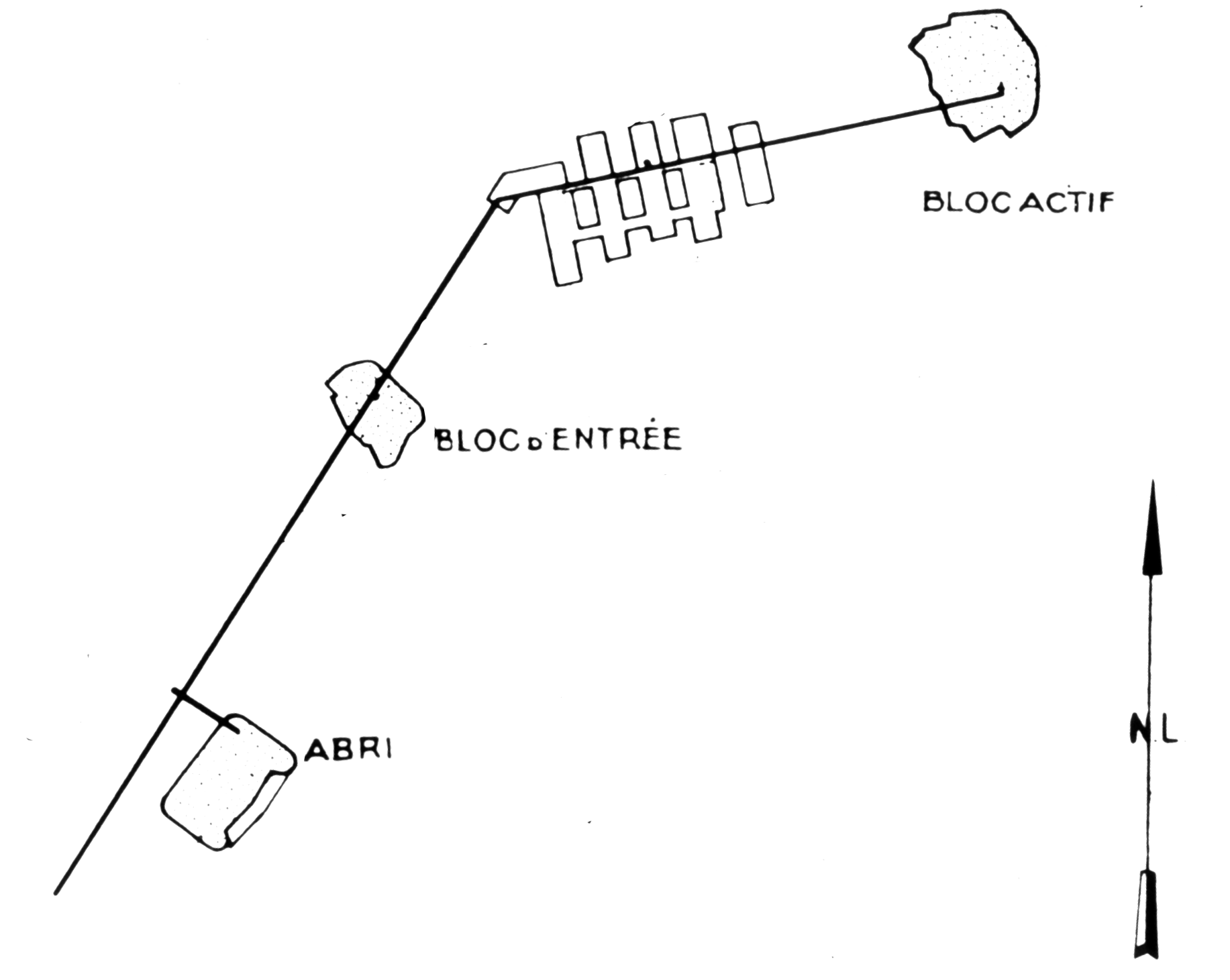

Plan sommaire
Notes et informations
ARMEMENT, Infanterie
Bloc actif : tourelle de mitrailleuses N° 14 construite par Batignolles-Châtillon (Marché du 17 juillet 1930). Montage effectué du 21 juillet 1932 au 25 avril 1933. Réceptionnée le 24 mai 1933, elle est la première tourelle de mitrailleuses à avoir été installée.
Source(s) :
3 V 638
CONSTRUCTION, Description

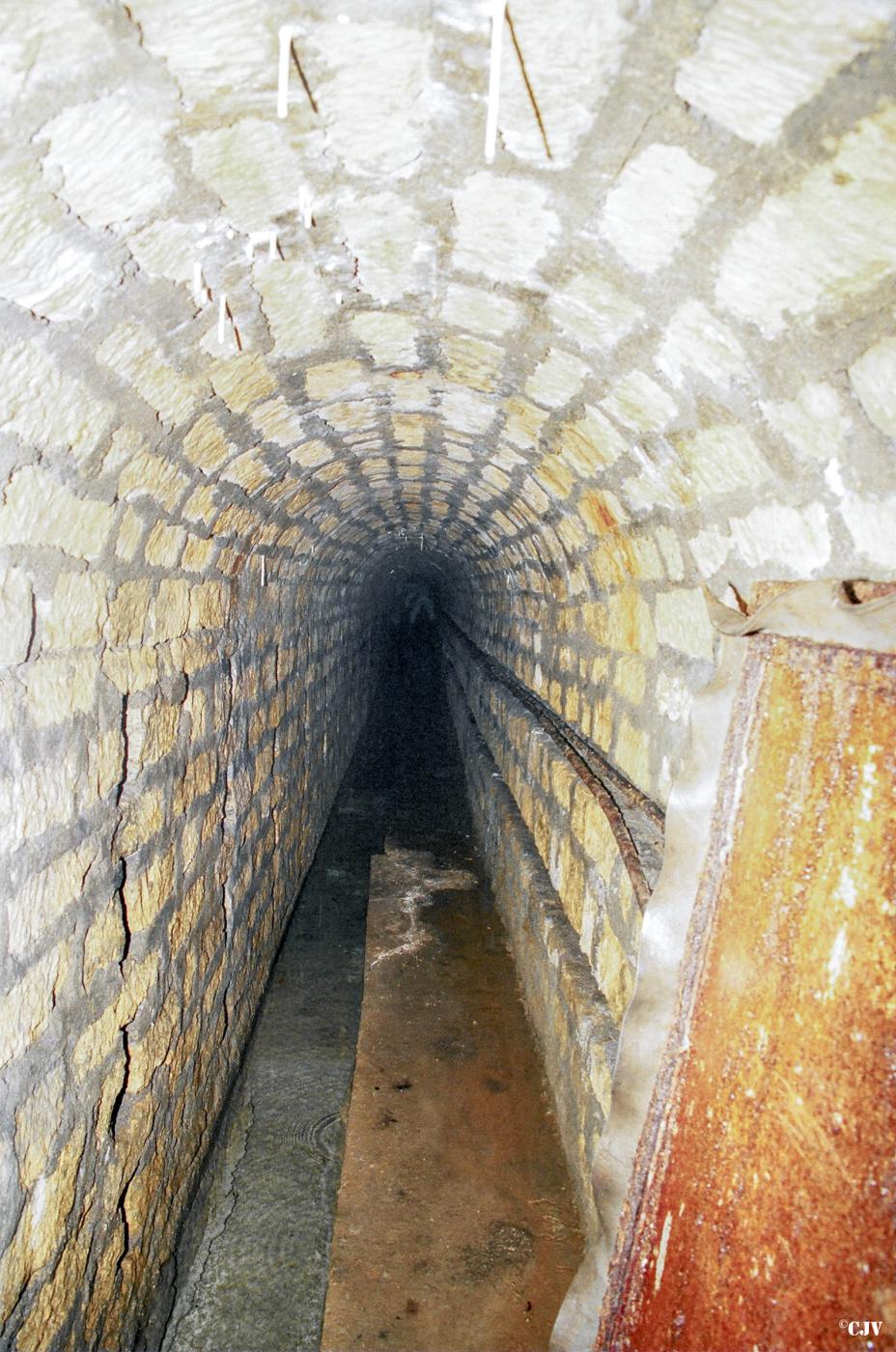

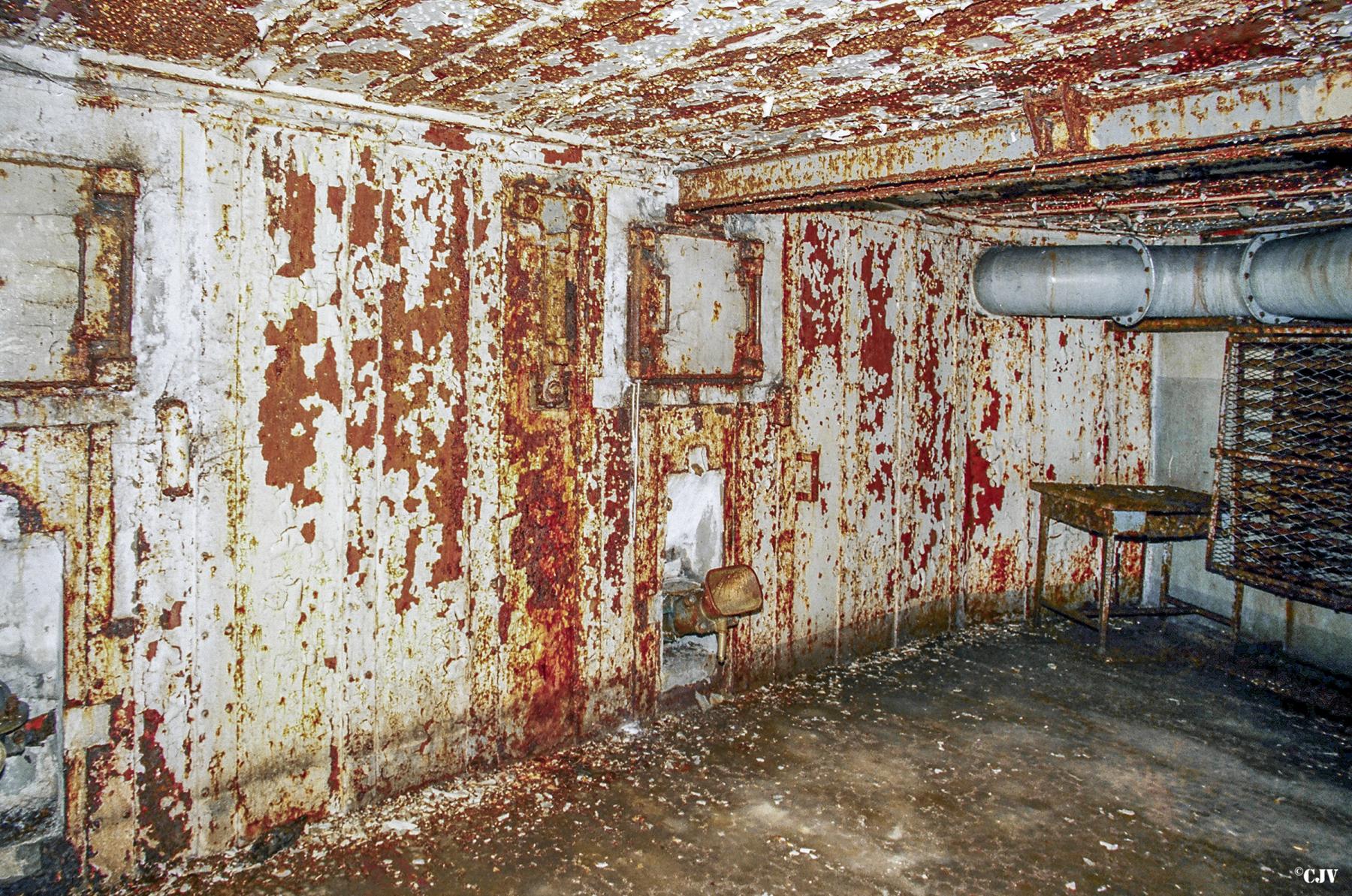

Ouvrage à deux blocs, il présente la particularité d'être relié par galerie à l'abri éponyme.
Il est constitué (hors abri relié) de la manière suivante :

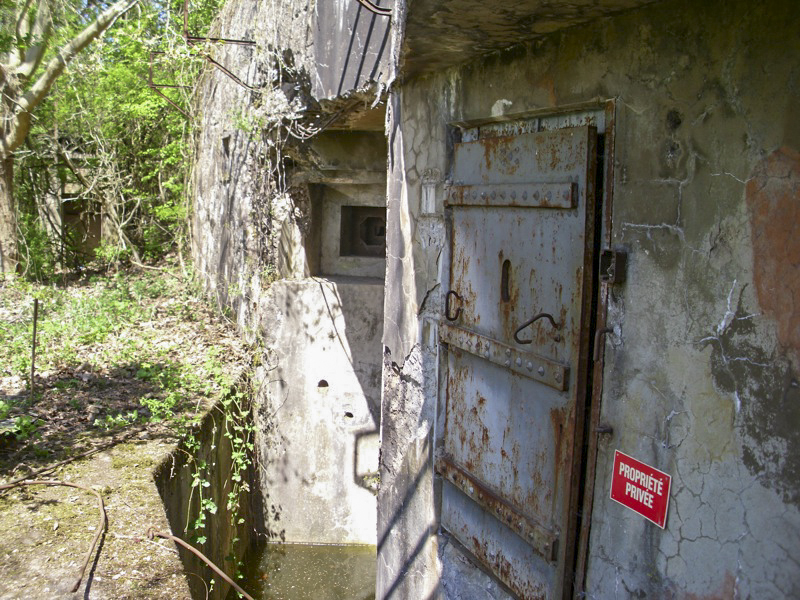

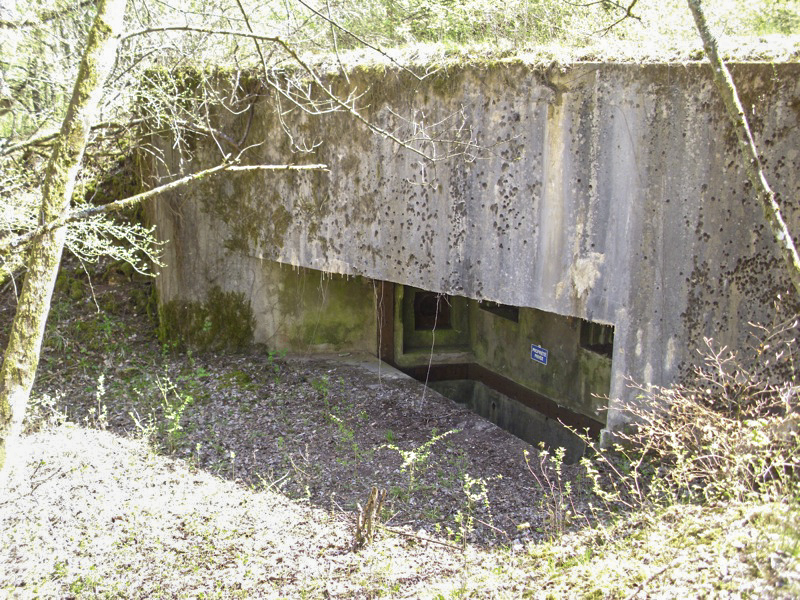

Bloc d'entrée :
- 1 créneau mixte jumelage de mitrailleuses et canon anti-char de 37 mm
- 3 créneaux FM
- 1 cloche GFM.
Bloc actif :

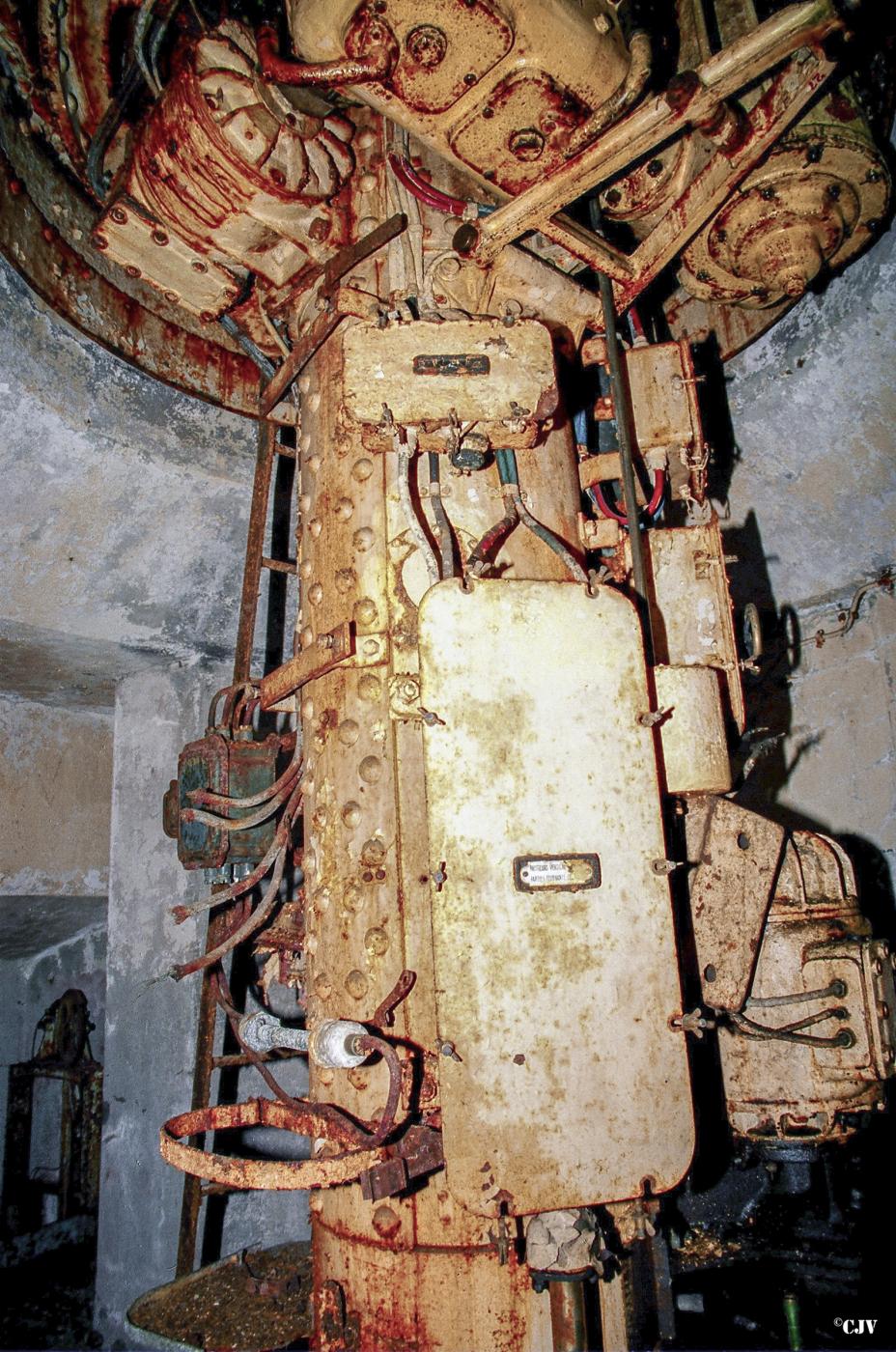

- 1 tourelle de mitrailleuses (numéro 14)

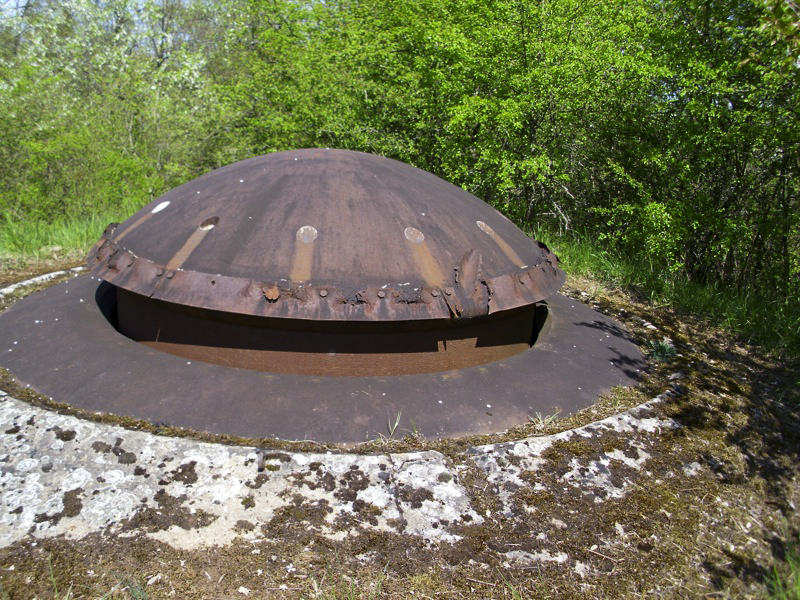

- 2 cloches GFM
- 2 créneaux de jumelage de mitrailleuses et canon anti-char de 37 mm
- 2 créneaux de jumelage de mitrailleuses
- 2 créneaux FM.
Le projet initial prévoyait un bloc observatoire d'artillerie accessible depuis la caserne. Ce bloc reporté en second cycle n'a jamais été construit.
CONSTRUCTION, Cartouche ou information constructeur
L'ouvrage d'infanterie du Coucou a été construit par la Sté Flouvat à qui le marché a été adjugé.
CONSTRUCTION, Fresques ou peintures, grafitis

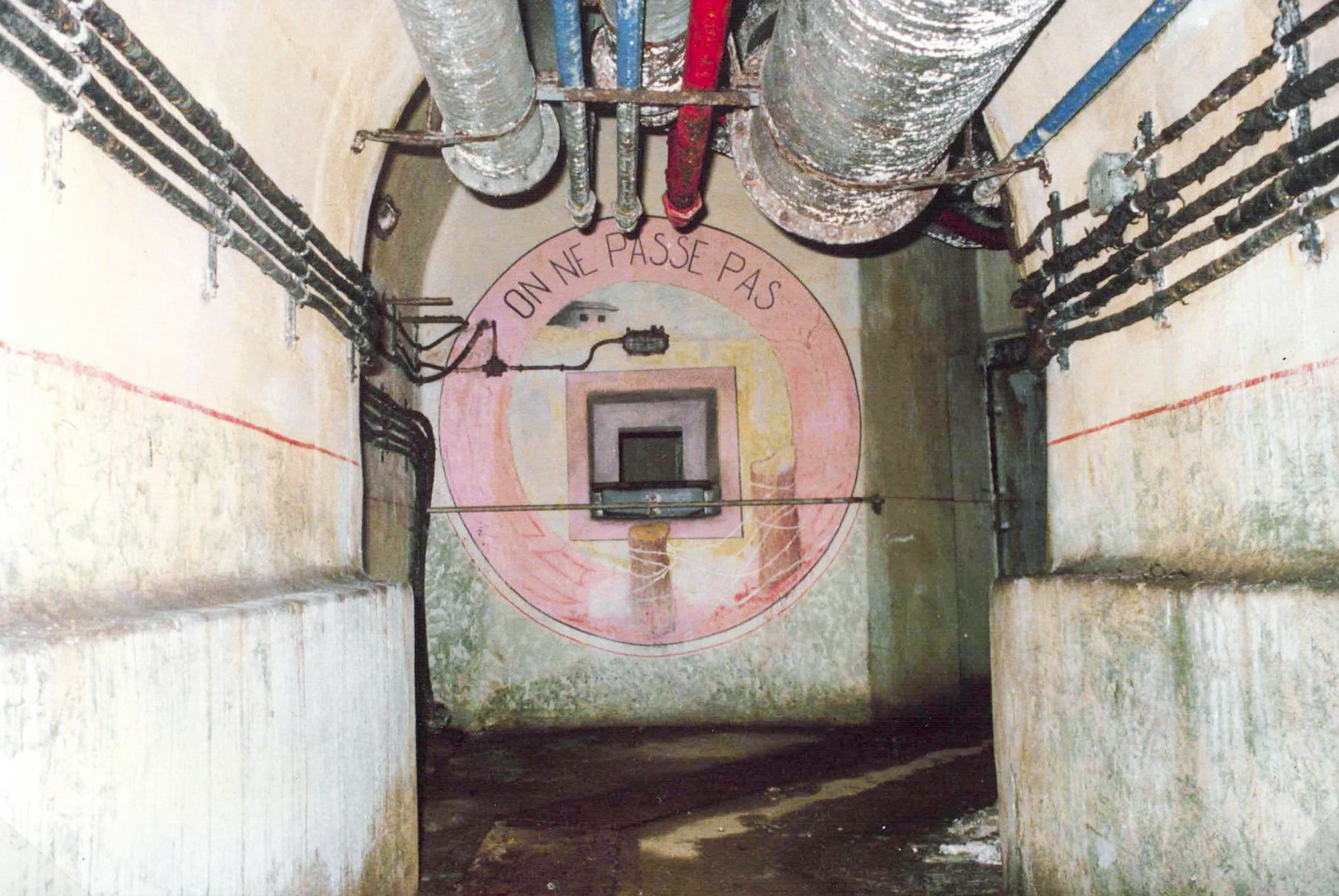

Une peinture murale représentant l'insigne 'on ne passe pas' entoure le créneau du blockhaus de défense intérieure à l'entrée du casernement.
DENOMINATION, Indicatifs et n° d'abonné
Le numéro d'abonné de l'ouvrage au réseau téléphonique de la fortification Maginot était 641.

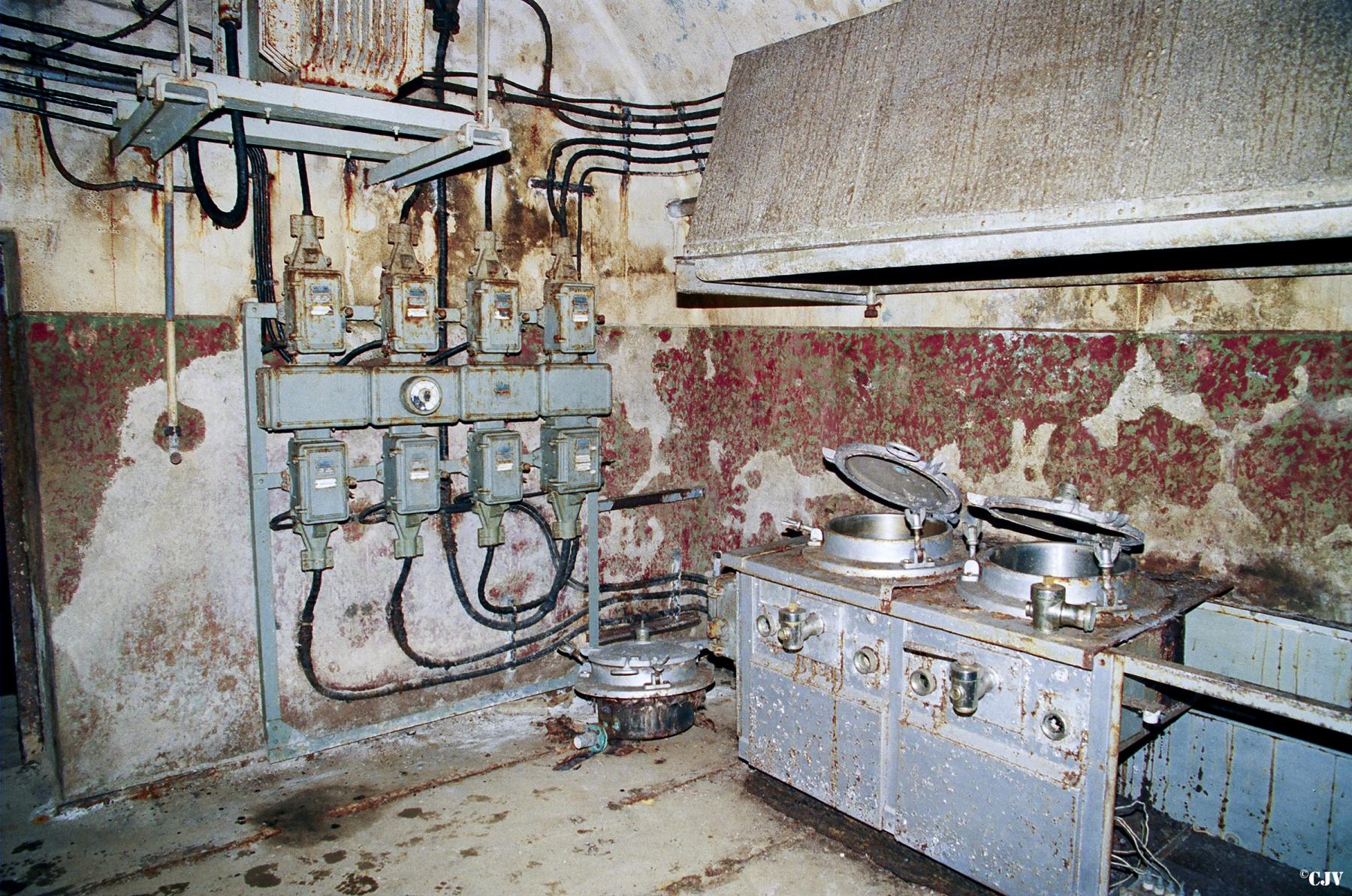

EQUIPEMENT, Electrique
L'alimentation électrique était assuré en temps de paix par un transformateur extérieur relié sur le réseau HTA civil.

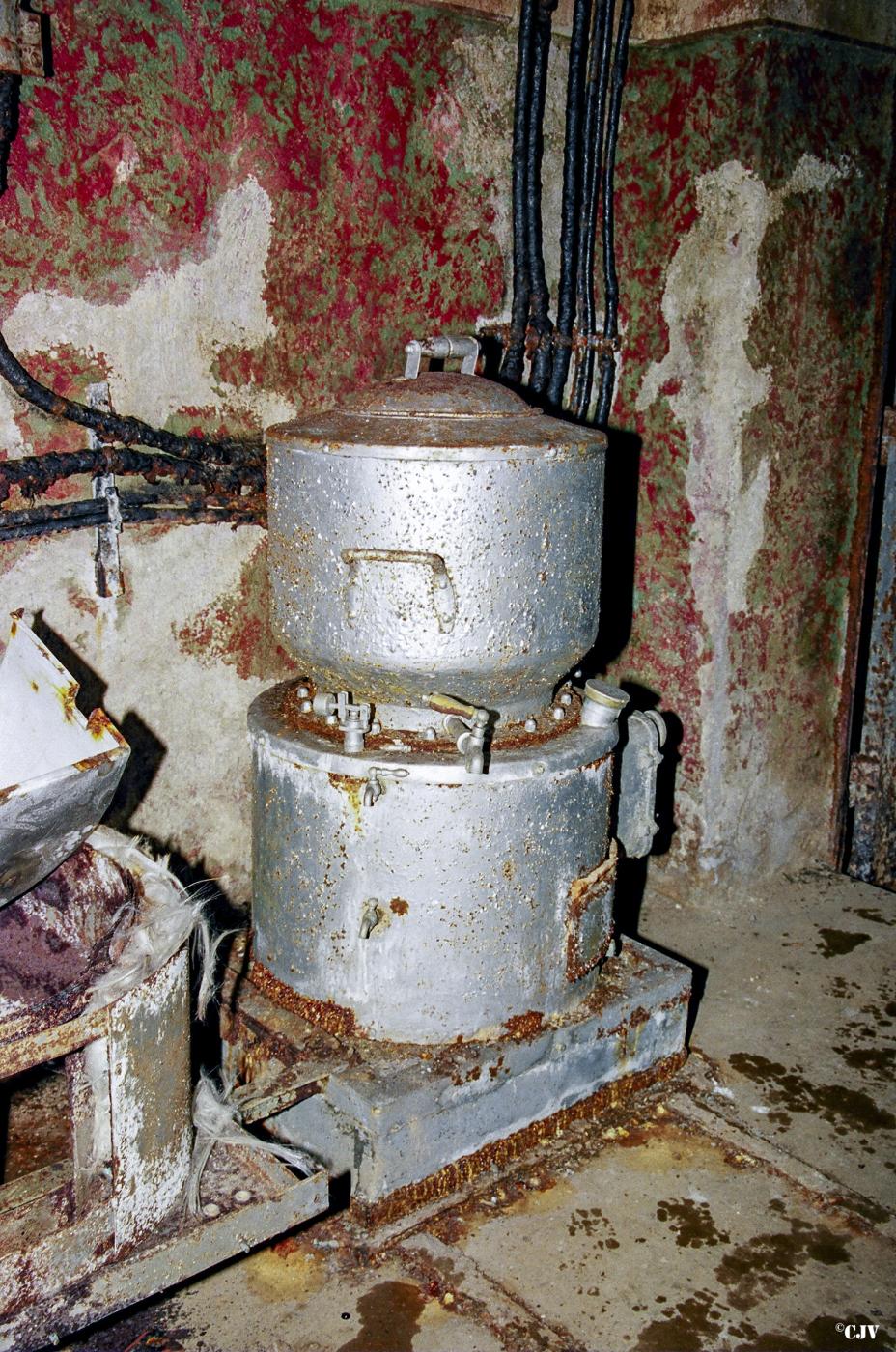

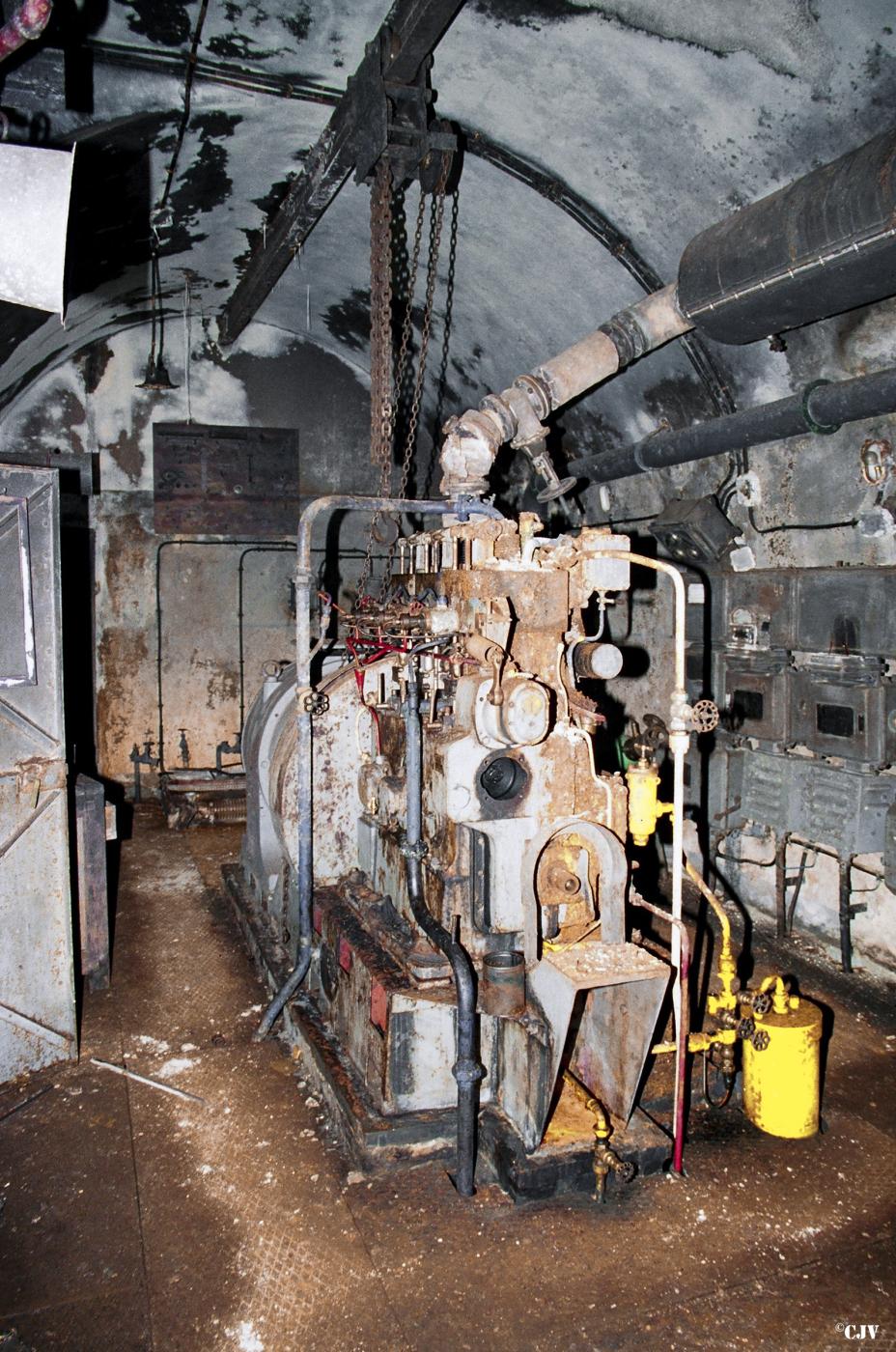

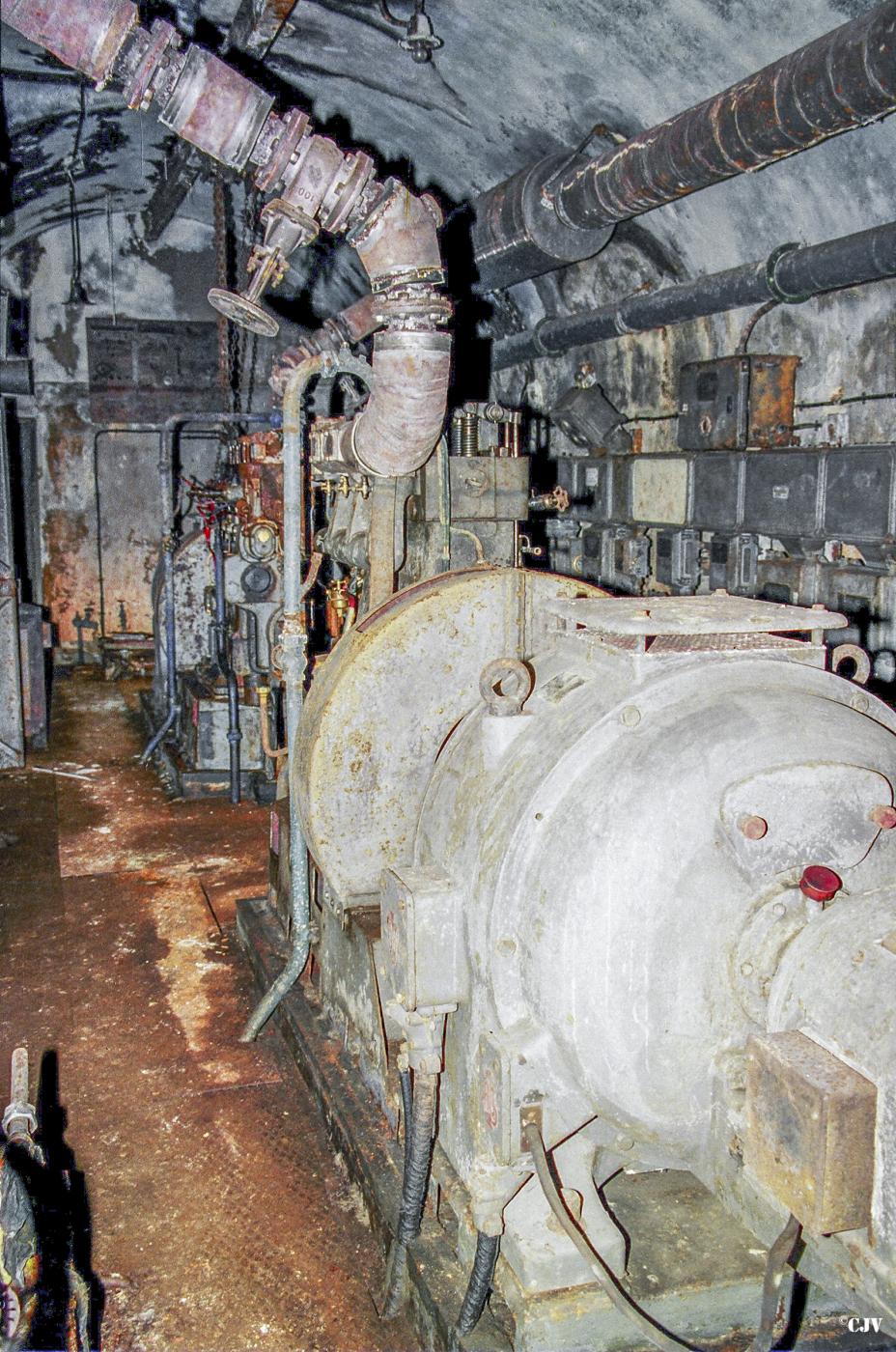

En cas de disparition du réseau civil, l'alimentation était assurée par l'usine électrique de l'ouvrage dotée de deux groupes SGCM GVU 33 de 3 cylindres, développant 68 chevaux et dotés d'un alternateur de 40 KVA.
Ces groupes électrogènes sont de plus faible cylindrée que ceux de la même marque équipant les gros ouvrages. Ils ont une consommation horaire de 9 litres de gasoil.
La présence d'un aérorefroidisseur, qui à été supprimé, laisse à penser que les moteurs SGCM GVU 33 sont venus remplacer des moteurs Alsthom installés initialement (cas similaire dans les ouvrages de Soetrich et de Kerfent).
EQUIPEMENT, Ventilation
L'ouvrage était équipé d'un aérorefroidisseur qui à été supprimé par la suite. Les traces sont bien visibles dans le local filtres et ventilation du bloc d'entrée qui comporte les prises d'air de l'ouvrage.
EFFECTIF, Commandement et/ou unité
L'équipage de l'ouvrage Maginot du COUCOU était composé de 116 hommes et 3 officiers issus principalement du 164° RIF.
Cdt d'ouvrage : Cne ROQUES ;
Off Adj : Lt DUTERTRE ;
Bloc 2 : Lt DOUGIER.
Un document de la III° Armée de septembre 1937, indique que le baraquement de l'ouvrage du COUCOU servait de lieu de stockage de matériel pour la 6° CM du II/164° RIF. Le point de convocation pour les réservistes B1 était la mairie de Budling.
Source(s) :
SHD - 29N116
ETAT ACTUEL , Etat - utilisation actuelle
L'ouvrage est, de nos jours, la propriété de particuliers et est fermé.
HISTORIQUE, Construction
L'ouvrage a été construit par le consortium de Société d'Entreprises pour Travaux de Fortification d'Epinal (plus spécifiquement, l'entreprise Flouvat), dont le marché de gros œuvre est passé le 6 mars 1929 (DM 10224 2/4) pour un total de 5,9 MF.
Le plan d'implantation général de l'ouvrage est proposé pour approbation par la DTF Metz-Est le 21 novembre 1929 (dossier 411/S). La CORF, habilitée à traiter directement ce type de dossier général, approuve le projet le 18 décembre 1929 (Note 533/ORF) moyennant le déplacement du bloc actif légèrement vers l'Est pour en améliorer le masquage par la colline, le raccourcissement de la communication vers l'issue, et la création d'un abri pour une section au sud de l'issue avec mission d'assurer la protection par le sud de l'accès vers l'ouvrage. Le bloc actif est à équiper d'une seule entrée (deux initialement prévues) et de la faire précéder d'une cour de 6 mètres de large. La profondeur de galerie maçonnée doit être de 14 mètres minimum: si cette cote n'est pas respectée sous la cour du bloc, alors il faudra prévoir une dalle d'éclatement sous le sol.
En pratique, les travaux débutent fin 1929.
Fin septembre 1931, le gros œuvre du bloc actif est considéré achevé (Stade A). Le décoffrage du bloc est quasiment achevé. L'ensemble des galeries souterraines sont fouillées et revêtues, mais l'entrée de l'ouvrage n'a pas encore été coulée. Elle le sera tout début 1932.
En mai 1932, la DTF propose les modifications à prévoir sur le bloc actif dans l'hypothèse d'un terrassement de l'entrée spécifique du bloc, devenue inutile. Les travaux portent essentiellement sur la modification des circuits de prise d'air et d'échappement qui ne pourront plus être sur la face d'entrée. La préconisation prévoit le percement d'orifices aux alentours de deux chambres de tir, plus ou moins bien protégées, et le comblement de la cour avec de la maçonnerie contre le bloc - pour renforcer l'épaisseur de mur - et de la terre ailleurs. Ces dispositions sont approuvées pour mise en œuvre le 15 juillet 1932 (DM 3087 2/4-S).
Source(s) :
SHD 2V244, 6V11100
Dans un document du 28 février 1928 (N° 68/ORF) définissant les missions et caractéristiques des ouvrages permanents de la première tranche des travaux de la Position Frontière de Metz, les informations suivantes sont données à propos de l'ouvrage du Mont Coucou.
Ouvrage intermédiaire dont le rôle est d'assurer la continuité des feux entre l'ouvrage du Mont des Welches et l'ouvrage palmé du Hackenberg. Sa mission est de battre par ses feux d'infanterie (mitrailleuses et lance-bombes) le plateau de Saint François, ses pentes sommitales et le vallon de l'Ihrbach de Monneren à Menskirch.
Armement :
- Flanquement des intervalles : 2 mitrailleuses et 1 lance-bombes (à droite et à gauche)
- Défense frontale rapprochée :
- 1 tourelle de mitrailleuses
- 1 tourelle de lance-bombes
Source(s) :
SHD - 7N3808
Fils de discussion
Page n° 10714 mise à jour le 09/11/2026 -
© wikimaginot.eu 2026
L'accés aux documents en ligne est réservé aux utilsateurs inscrits sur le site.
Petit ouvrage du Coucou
Carte sommaire des dessus
Auteur :
Inconnu
Collection Mansuy - Reproduction interdite
Versé par : Pascal Lambert
Document #110604 disponible en ligne (531.68 Ko)
Petit ouvrage du Coucou
Plan sommaire
Auteur :
Génie
Provenance : Collection Fréderic Lisch
Droits réservés
Versé par : Pascal Lambert
Mis en forme par : Pascal Lambert
Document #141454 disponible en ligne (30.04 Ko)
Petit ouvrage du Coucou
Plans de blocs avec étude de stockage des munitions infanterie
Auteur :
DB Demezieres
Date : 15/12/1937
Provenance : SHD - 9NN4456
Reproduction et diffusion interdites sans l'accord du Service Historique de la Défense (www.servicehistorique.sga.defense.gouv.fr)
Document #159874 disponible en ligne (1.27 Mo)
