Wikimaginot, le wiki de la ligne maginot

ANGEVILLERS (Cité...



ANGEVILLERS (Camp)

( Camp de sureté )









Secteur Fortifié
SFT - SF Thionville

Sous Secteur
Angevillers - Oeutrange

Quartier

Maître d'ouvrage
MIL - CORF

Constructeur
Entreprises civiles

Année
1933

Commune
ANGEVILLERS (57440)

Lieu-dit / Parcelle

Coordonnées
49.394942 - 6.057134

Validité information
Verifié

Niveau de réalisation en 1940
Construit

Etat actuel
Incomplet





Plan type


Le plan de cette construction peut différer du plan proposé, ce dernier est un plan type générique dont plusieurs variantes peuvent exister.

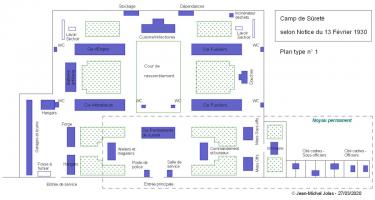

Ligne Maginot - Camp de Sûreté - type n°1 -
Les camps de sûreté sont les casernements principaux du niveau régimentaire de Forteresse. Ils sont par principe proches de la LPR , tout au plus à 1 ou 4 kilomètres de celle-ci.

Les camps de sûreté sont pratiquement tous conçus selon les mêmes principes, défini dans la "Notice sur l'organisation d'un quartier de casernemen..........
Plus d'informations ...



Notes et informations



EFFECTIF, Commandement et/ou unité

Le premier occupant sera le 168° Régiment d'Infanterie de Forteresse (ou 168° RIF) qui y séjourne dès le 15 avril 1933, rejoint à partir de mars 1936 par une batterie du 151° Régiment d'Artillerie de Position (ou 151e RAP).

Dés 1939, le camp est occupé par le 169° Régiment d'Infanterie de Forteresse (169° RIF) formé à partir du III° BON du 168° RIF du temps de paix

Pendant l'Occupation, le camp sera utilisé par les Allemands.

Après guerre, le camp sera occupé successivement par les unités suivantes:

- 125e Compagnie des Transmissions
- 2° Régiment du Génie ( 2° RG )
- 175th Signal Company de l'US Army
- 208th Signal Support Company de l'US Army
- 25° Régiment d'Artillerie ( 25° RA )
- 1° Régiment du Matériel de Corps d'Armée ( 1° RMCA)
- 40° Régiment de Transmissions ( 40° RT- 11° Cie )


HISTORIQUE, Construction

Le marché de construction du gros-œuvre du casernement - comme sous-élément de la tranche de chantier n°11 - est adjugé le 20 Septembre 1929 à l'entreprise CAMPENON BERNARD de Paris pour un montant total de 5,95 MF. Rappel : la tranche n°1 des travaux de 1929 va de GRAND LOT à GROS-BOIS.

Le plan d'implantation du casernement est seulement approuvé par DM du 26 Février 1931, permettant le lancement des travaux.

11 bâtiments sont en cours de construction en Septembre 1931, dont 1 est déjà hors d'eau. La route d'accès au casernement est achevée à cette date.
Source(s) :
SHD - 6V11100




Page n° 11404 mise à jour le 29/03/2020 - © wikimaginot.eu 2020


ANGEVILLERS (Cité...


Cette page peut receler des erreurs, des inexactitudes ou être incomplète.
Nous vous invitons à nous aider à l'améliorer en y participant.

Pour cela rien de plus simple: il vous suffit de cliquer sur
Nous contacter au bas de cette page
pour nous faire part de vos commentaires, suggestions, corrections ou informations et nous transmettre vos photos et documents.

Merci d'avance, la communauté wikimaginot.eu
