Wikimaginot, le wiki de la ligne maginot




AUMETZ - A7

( Ouvrage d'infanterie )









Secteur Fortifié
SFCR - SF Crusnes

Sous Secteur
Aumetz

Quartier

Maître d'ouvrage
MIL - CORF

Constructeur
Entreprises civiles

Année
Commune
AUMETZ (57710)

Lieu-dit / Parcelle

Coordonnées
49.414962 - 5.961088

Validité information
Verifié

Niveau de réalisation en 1940

Etat actuel





Notes et informations



CONSTRUCTION, Cout


Le cout de la construction de l'ouvrage a été de 9,5 Mio Fr de l'époque


CONSTRUCTION, Description

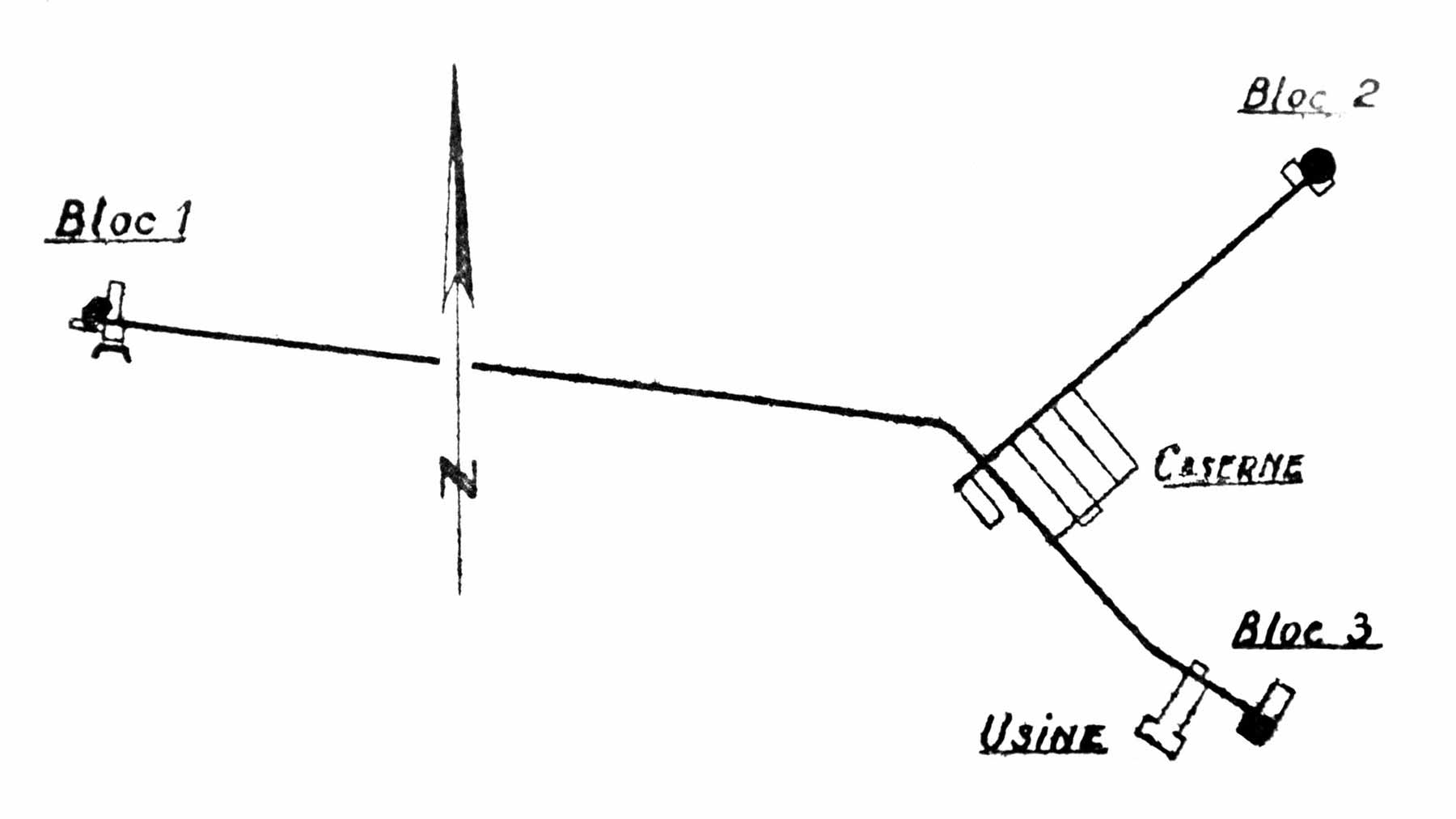

Le PO d'Aumetz est un ouvrage d'infanterie à trois blocs :

Le bloc 1 (entrée) flanquement vers l'ouest,
- une cloche pour jumelage de mitrailleuses Reibel MAC 31
- une cloche GFM (guetteur et fusil-mitrailleur) type A (FM24/29 et mortier de 50)

Le bloc 2
- une tourelle pour jumelage de mitrailleuses Reibel MAC 31 numéro 52
- deux cloches GFM type A (FM24/29 et mortier de 50)

Le bloc 3 flanquant vers l'est,
- un créneau mixte pour jumelage de mitrailleuses Reibel MAC 31 interchangeable avec un canon antichar de 47 mm monté sur bi-rail
- un créneau pour jumelage de mitrailleuses Reibel MAC 31
- deux cloches GF type A (FM24/29 et mortier de 50)

Point à signaler, l'ouvrage à bénéficié de points de construction et finition de première qualité, à l'image de tronçons de galerie au travail de maçonnerie en tout point remarquable.


CONSTRUCTION, Phase ou tranche de construction


Les plans initiaux prévoyaient la construction d'un ouvrage à huit blocs (avec deux entrées séparées et trois tourelles d'artillerie), mais seuls trois blocs d'infanterie furent construits .


DENOMINATION, Dénomination officielle


Denomination: Ouvrage A 7


EFFECTIF, Commandement et/ou unité


L'équipage théorique du petit ouvrage d'Aumetz était de 112 hommes et 2 officiers issus des 128° RIF; 2° et 8° Génie

Cdt de l'ouvrage : Lt Braun
Off adjoint : lt Fressy

Cdt le bloc 1 : Adj KECK
Cdt le bloc 2 : Slt Curien
Cdt le bloc 3 : Adj Tilly


EQUIPEMENT, Electrique


L'ouvrage est raccordé au réseau civil.
En cas de disparition du réseau civil, la production électrique était assurée par l'usine électrique de l'ouvrage équipée de deux groupes électrogènes Renault type 6-115 délivrant 54 chevaux

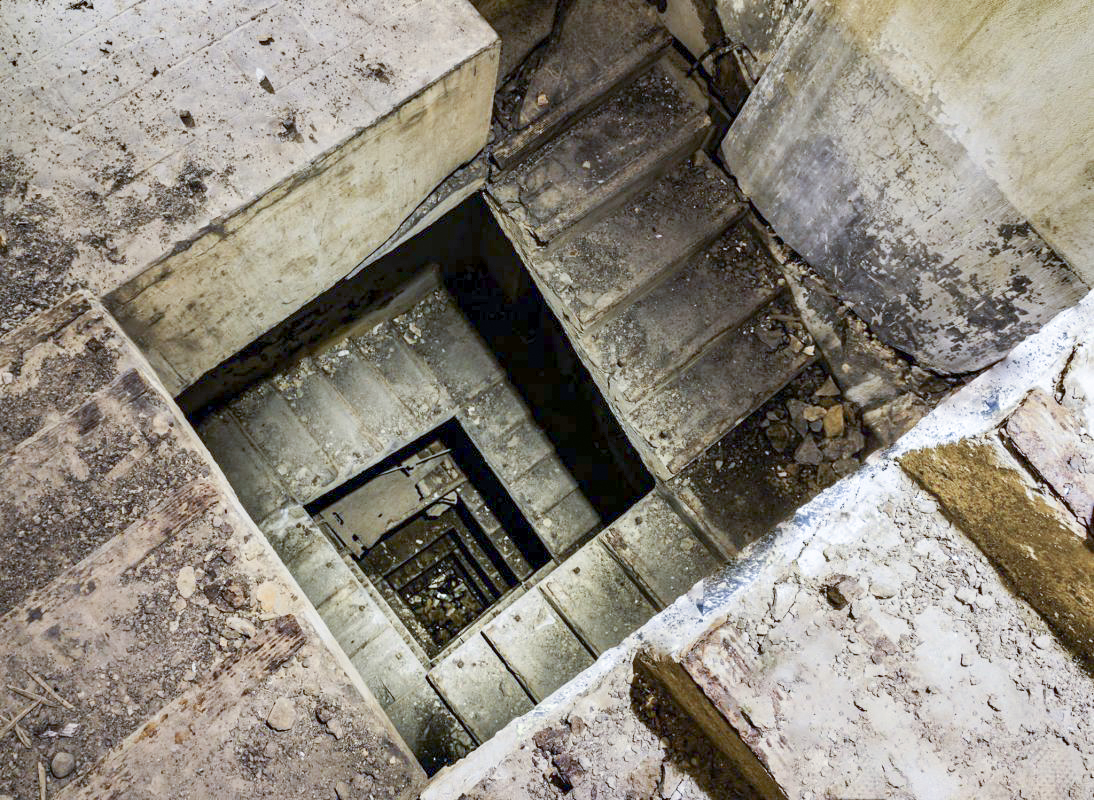

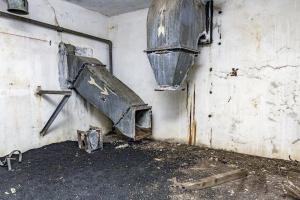

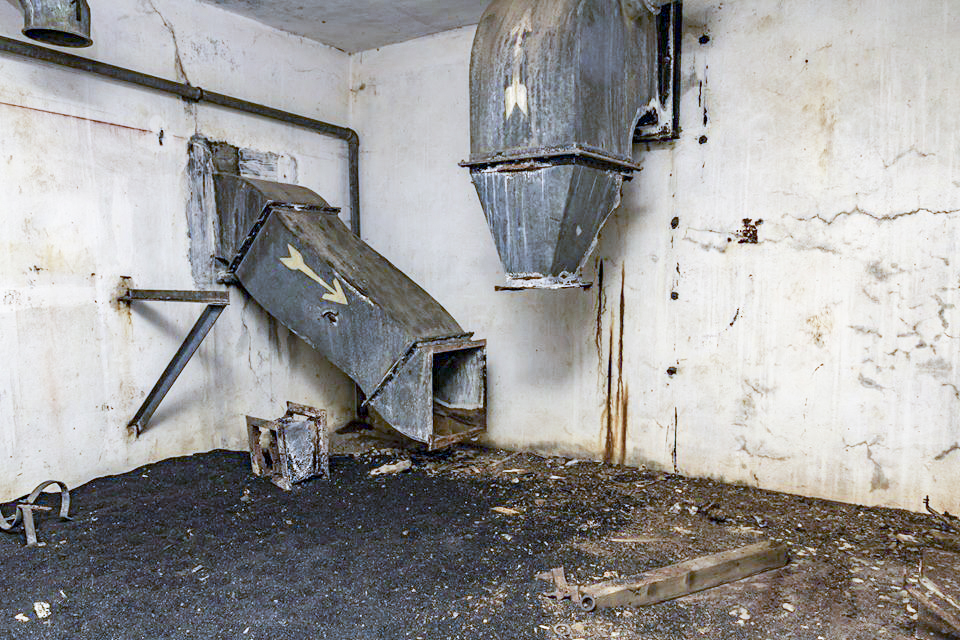

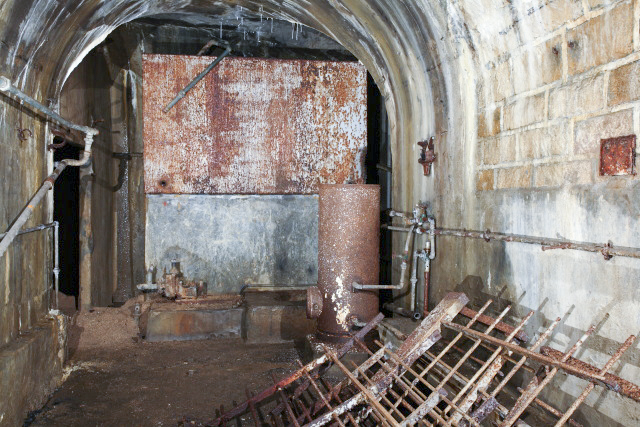

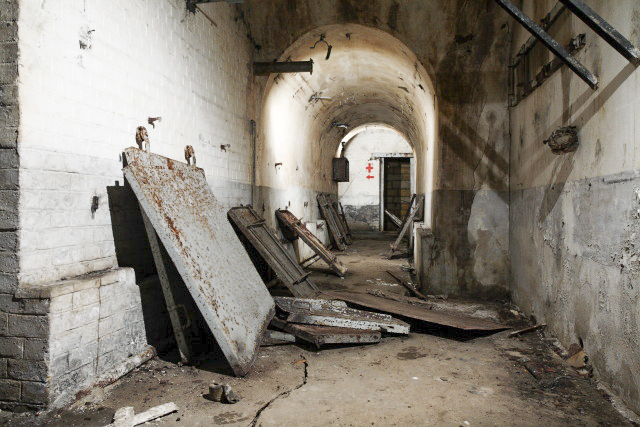

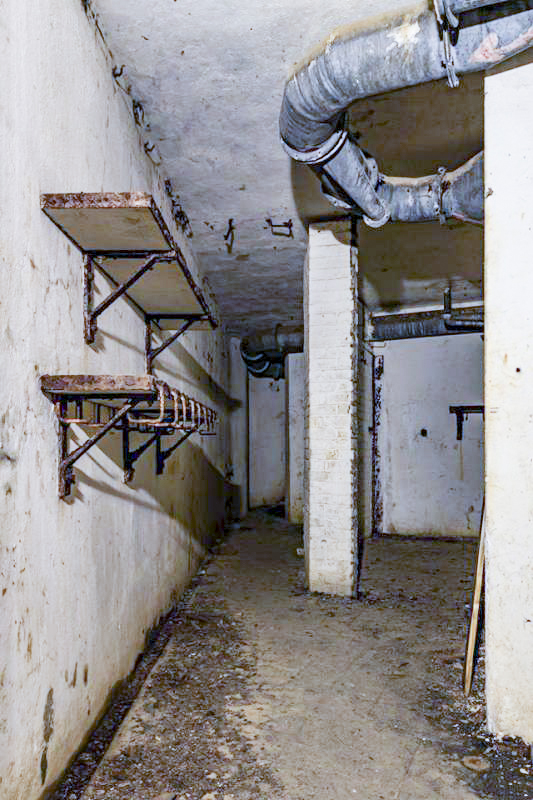

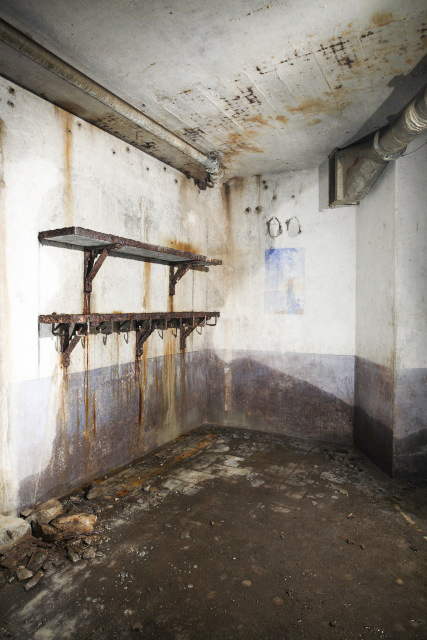

ETAT ACTUEL , Etat - utilisation actuelle

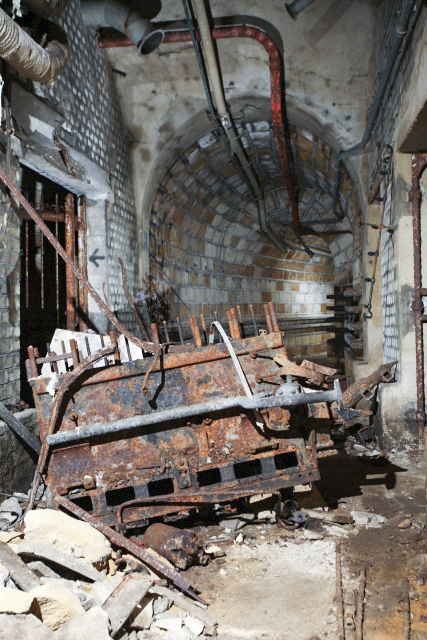

L'ouvrage a été vendu en 1973 par l'état défense et ferraillé immédiatement après par une société messine. L'opération s'étant révélée moins fructueuse que prévue, elle n'a pas té menée à son terme, mais une grande partie des éléments métalliques comme les cuirassements a été retirée

A ce triste état de fait s'ajoutent des mouvements de terrain dus aux affaissements miniers, nombreux dans ce secteur, et qui ont fortement endommagé les locaux et galeries.


HISTORIQUE, Chronologie


En juin 1940 l'équipage sabota les matériels et armements avant de livrer l'ouvrage à l'occupant.


HISTORIQUE, Construction

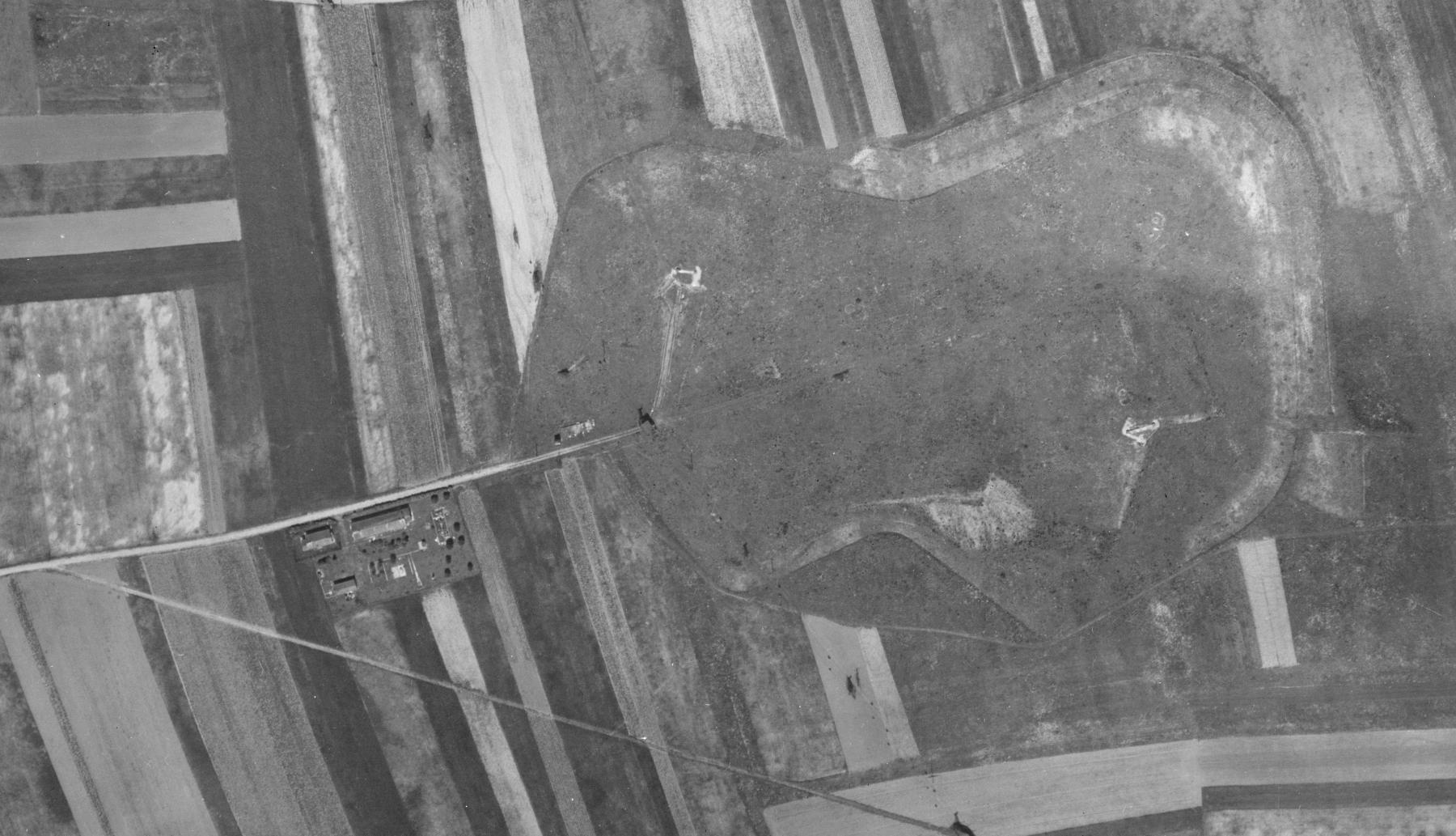

L'ouvrage d'AUMETZ apparait dans l'avant-projet sommaire de la section Rochonvillers-Longuyon de la RFM comme "petit ouvrage" (au sens 1930) de liaison d'artillerie entre les ensembles de ROCHONVILLERS et de CRUSNES (futur BREHAIN). Telle que présentée lors de la 41° réunion CORF, l'idée initiale est de le doter, outre des trois blocs d'infanterie classiques (casemates et tourelle mitrailleuses), de deux casemates de flanquement pour mortiers de 75mm et d'une tourelle frontale LB 135mm pour sa défense d'approches. Le type d'armement proposé est logiquement choisi du fait de la présence de nombreux vallons profonds en avant est sur les flancs, présentant autant de pénétrantes possibles - échappant aux vues du plateau - justifiant une artillerie à tir courbe.

La modicité des budgets alloués au tronçon Rochonvillers-Longuyon entrainent le report en 2e cycle des blocs d'artillerie de l'ouvrage ainsi que de l'entrée munitions prévue. Seuls les trois blocs d'infanterie, la communication souterraine, et un casernement réduit seront réalisés. Le plan de masse - et plan d'implantation général - de l'ouvrage est proposé sur ces bases le 26 Aout 1931 par la DTF de Metz-Ouest (Dossier 1123/S). Dans ce plan de masse et d'implantation, le flanquement prévu en 2e cycle est constitué de deux blocs pour tourelles de mortiers de 75mm, pour des raisons de difficulté de défilement aux vues de l'avant, et une entrée Hommes est prévue dans un abri pour réserve locale de 1er cycle situé près de la voie ferrée?. Cet abri sera lui-même reporté en 2e cycle. Le bloc d'infanterie gauche est aussi de type "cuirassé" du fait des problèmes de défilement, affaiblissant de facto la défense antichar côté gauche, qui devra être réalisée par armes de campagne.

A ce stade, l'ouvrage dans sa totalité est d'un coût estimé de 53,2 millions de F pour 10,7 MF en 1er cycle. L'effectif prévisionnel complet est de 7 officiers, 21 sous-officiers et 260 hommes, avec pour le 1er cycle : 3 officiers, 4 sous-officiers et 54 hommes. Notons que l'effectif réel sera du double en 1939, montrant l'imprécision et l'optimisme des premières estimations.

Ce plan de masse et d'implantation est approuvé par DM 2576 3/11-1 du 9 Novembre 1931.
Source : SHD 7N3809
