Secteur Fortifié
SFH - SF Haguenau
Maître d'ouvrage
MIL - CORF
Constructeur
Entreprises civiles
Année
Commune
BIRLENBACH (67160)
Coordonnées
48.995913 - 7.858979
Validité information
Verifié
Niveau de réalisation en 1940
Construit

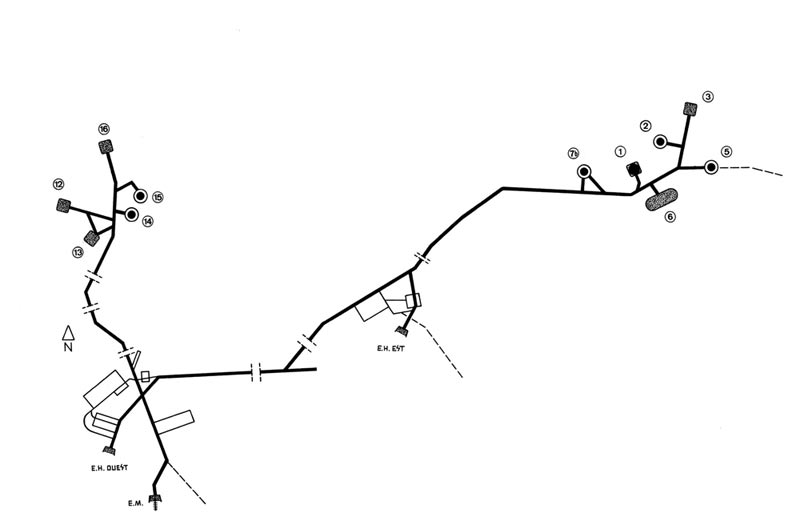

Plan sommaire
Notes et informations
ARMEMENT, Infanterie
L'examen de photographies d'époque permet de déterminer que le bloc 8 disposait de 2 jumelages de FM 24/29.
CONSTRUCTION, Cartouche ou information constructeur
L'ouvrage du Hochwald a été construit par une société montée à l'occasion des travaux de construction de la ligne Maginot, la SARL « Les Grands Travaux de l’Est et du Nord » appartenant à 98% à l'entrepreneur alsacien DIETSCH & Cie qui était dirigée par Alfred Dietsch.
CONSTRUCTION, Description
Véritable ensemble fortifié, le Hochwald partage avec son cousin le Hackenberg le titre de 'plus gros ouvrage de la ligne Maginot.
L'ouvrage en lui même comporte :
Bloc 1:
- 1 tourelle pour deux obusiers de 135mm
- 1 créneau pour obusier de 135mm
- 1 cloche observatoire d'artillerie V.D.P. (Vision Directe et Périscopique)
- 1 cloche G.F.M type A (FM 24/29 et mortier de 50 mle 35)
Bloc 2:
- 1 tourelle de 2 mortiers de 81mm
- 1 cloche pour jumelage de mitrailleuses Reibel MAC 31
- 1 cloche G.F.M type A (FM 24/29 et mortier de 50 mle 35)
Bloc 3:
- 2 créneaux pour canons de 75mm R32
- 2 créneaux pour jumelage de mitrailleuses Reibel MAC 31
- 2 créneaux de mortier de 50mm mle 35
- 2 cloches G.F.M type A (FM 24/29 et mortier de 50 mle 35)
Bloc 5:
- 1 tourelle pour jumelage de mitrailleuses Reibel MAC 31
Bloc 6:
- 3 créneaux de 75mm modèle 29
- 1 une cloche pour jumelage de mitrailleuses Reibel MAC 31
- 1 cloche G.F.M type A (FM 24/29 et mortier de 50 mle 35)
- 1 cloche lance-grenades (non équipée)
Bloc 7 (entrée hommes Est):
- 2 créneaux pour jumelage de mitrailleuses Reibel MAC 31 interchangeable avec un canon antichar de 47 mm mle 34 monté sur bi-rail
- 2 cloches G.F.M type A (FM 24/29 et mortier de 50 mle 35)
Bloc 7 Bis:
- 1 tourelle de 2 75mm 33
- 1 cloche G.F.M.
Bloc 8 (entrée munitions):
- 2 créneaux pour jumelage de FM 24/29 interchangeable avec un canon antichar de 47 mm mle 34 monté sur bi-rail
- 2 cloches G.F.M type A (FM 24/29 et mortier de 50 mle 35)
NB, les deux créneaux JM étaient dotés d'un jumelage de fusils-mitrailleurs 24/29 en remplacement du jumelage de mitrailleuses Reibel MAC 31
Bloc 9 (entrée hommes Ouest):
- 1 créneau pour jumelage de mitrailleuses Reibel MAC 31 interchangeable avec un canon antichar de 47 mm mle 34 monté sur bi-rail
- 1 cloche G.F.M type A (FM 24/29 et mortier de 50 mle 35)
- 1 cloche lance-grenades (non équipée)
Bloc 12:
- 2 créneaux de 75mm modèle 29
- 1 cloche G.F.M type A (FM 24/29 et mortier de 50 mle 35)
- 1 cloche observatoire d'artillerie V.D.P. (Vision Directe et Périscopique)
Bloc 13:
- 1 créneau de 135mm
- 1 créneau pour jumelage de mitrailleuses Reibel MAC 31 interchangeable avec un canon antichar de 47 mm mle 34 monté sur bi-rail
- 1 créneau pour jumelage de mitrailleuses Reibel MAC 31
- 2 cloches G.F.M type A (FM 24/29 et mortier de 50 mle 35)
- 1 cloche lance-grenades (non équipée)
Bloc 14:
- 1 tourelle de 2x 135mm
- 1 cloche G.F.M type A (FM 24/29 et mortier de 50 mle 35)
- 1 cloche observatoire d'artillerie V.D.P. (Vision Directe et Périscopique)
Bloc 15:
- 1 tourelle pour jumelage de mitrailleuses Reibel MAC 31
- 1 cloche G.F.M type A (FM 24/29 et mortier de 50 mle 35)
Bloc 16:
- 2 créneaux de 75mm R32
- 2 créneaux pour jumelage de mitrailleuses Reibel MAC 31
- 2 créneaux pour mortiers de 50mm mle 35
- 2 cloches G.F.M type A (FM 24/29 et mortier de 50 mle 35)
Bloc 20 (observatoire isolé et non relié par galeries)
- 1 cloche observatoire d'artillerie V.P (Vision Périscopique)
- 1 cloche G.F.M type A (FM 24/29 et mortier de 50 mle 35)
Ensemble complété par 9 casemates isolées mais à immédiate proximité, chargées de la défense d'un fossé anti-char anti-personnel.
On notera la présence d'un 'réduit' au centre, inachevé.
DENOMINATION, Dénominations alternatives
L'ouvrage Est est dénommé A2 et l'ouvrage Ouest A3 dans les carnets de tir du commandant Rodolphe qui était le chef du groupement d'artillerie du Hochwald Est et Schoenenbourg
Source(s) :
Rodolphe
DENOMINATION, Indicatifs et n° d'abonné
Les numéros d'abonnés de l'ouvrage du Hochwald au réseau de la fortification Maginot étaient :
- Central principal : E 700 *
- Central infanterie ouvrage Est : 0 720 *
- Central infanterie ouvrage Ouest : 0 703
- Central artillerie de l'ouvrage Ouest : A 703 *
- Central d'artillerie de l'ouvrage Est : A 720
* E pour Ensemble, O pour ouvrage, A pour artillerie
Les observatoires de l'ouvrage sont les abonnés suivnats au réseau téléphonique de la fortification :
- Bloc 1 - Ob 722
- Bloc 12 - Ob 705
- Bloc 14 - Ob 706
- Observatoire n°7 (Haut avant) - Ob 710
Source(s) :
Doc # 132772
EFFECTIF, Commandement et/ou unité
L'équipage est composé de 41 Officiers, 1050 sous-officiers, caporaux et hommes de troupe provenant des 22° RIF - 156° RAF - 1° RG - 15° RG
Cdt de l'ouvrage : Lt Col MICONNET
Second : Cne WALTER
Adjoint-secrétaire : Lt PELLETIER
Officier Adjoint : Lt HAENSEL
Major d'Ouvrage : Cne ALAUX puis KAHN
Cdt Art : Cdt RODOLPHE René
Cdt Art Ouest : Cne DUCOUT
Cdt Art Est : Cne BARRIER
Cdt Infanterie: Cne NUNINGER Louis
Cdt Inf Ouest : Cne KAHN puis ROY
Cdt Inf Est :Cne BOUTRY
Cdt Génie : Cne FLEUR , puis Lt (Cne) BRICE Robert
Service Z : S Lt ESKENAZI
Transports : Lt PULFERMULLER (15° RG)
Santé : Médecins-Lieutenants ADRIAN et ROTHENHOEFER, dentiste MORE
Bloc 1 : Slt COQUARD - Observateur d'artillerie : Lt Weisé
Bloc 2 : Slt Schoeser
Bloc 3 : SC Guegar puis SLt piet
Bloc 5 : SLt Ayral
Bloc 6 : SLt Faure
Bloc 7 : AC Bouleau
Bloc 7 bis : Lt Anglès
Bloc 8 : Lt Barthel
Bloc 9 : Sgt Foucher
Bloc 13 : Lt Schertzinger Clément (?)
Bloc 20 (Obs O7) : Lt Kabs
Lt SIMON, SLt HAAS Albert
MDL Mesnier (observateur B6),
Le détachement de sapeurs du chemins de fer (ex 15° RG) comptait un officier, quatre sous-officiers et 22 sapeurs en juin 1940
41 Officiers , 1030 Hommes
22 RIF -
1 section de chars FT17 de la 1ère compagnie du 31ème Bataillon de Chars de Combats est détachée à l’ouvrage du 10 mai jusqu’au 13 juin. Les chars stationnés près des ouvrages sont chargés de la défense des dessus et des entrées contre les attaques par parachutistes.
Source(s) :
chars-français.net

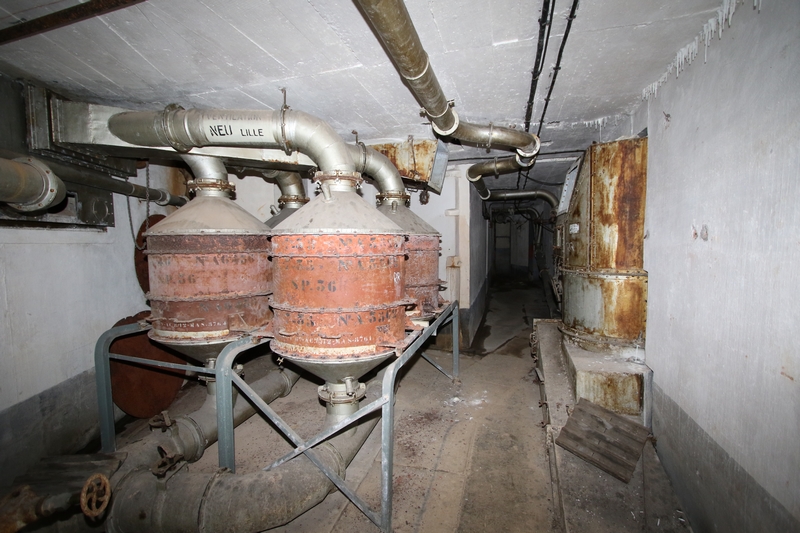

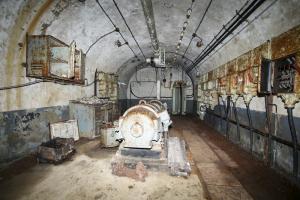

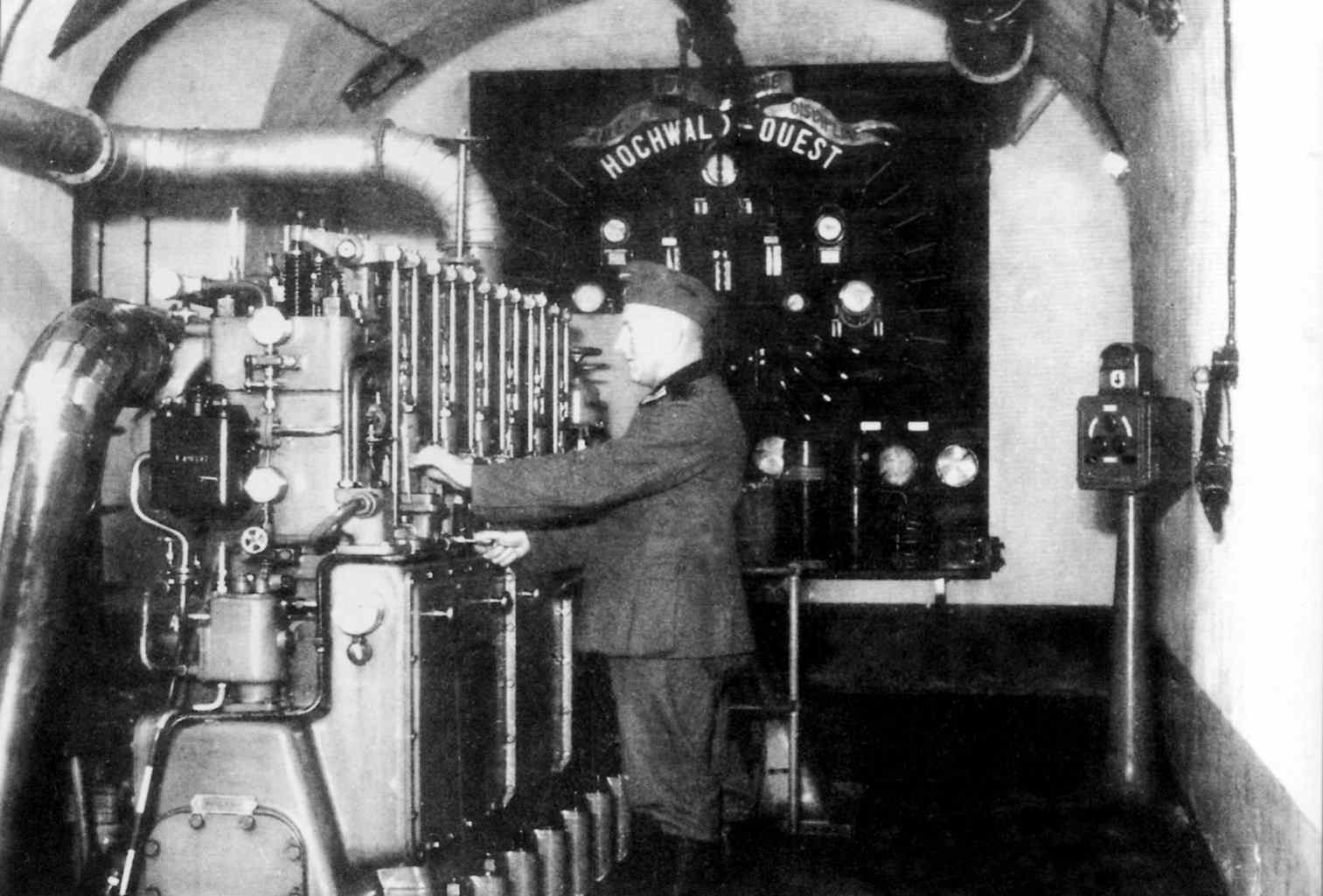

EQUIPEMENT, Electrique
L'usine électrique du demi ouvrage Est est dotée de quatre groupes électrogènes quatre cylindres à moteurs SULZER de type 4 KD 22
Leurs caractéristiques sont :
- Course : 320 mm
- Alésage : 220 mm
- Nombre de toursmn : 600
- Puissance normale : 165 cv
- Nombre de cylindres : 4
Les numéros de ces moteurs sont les suivants (numéros des cylindres les composant) :19817-19820, 19821-19824, 19825-19828, 19829-19832
L'usine électrique du demi ouvrage Ouest nécessitant plus de puissance est dotée de quatre groupes électrogènes 6 cylindres à moteurs SULZER de type 6 DD 22
Leurs caractéristiques sont :
- Course : 320 mm
- Alésage : 220 mm
- Nombre de toursmn : 500
- Puissance normale : 240 cv
- Nombre de cylindres : 6
- Puissance électrique : 215 KVA
Les numéros de ces moteurs sont les suivants (numéros des cylindres les composant) 19841-19846, 19847-19852, 19853-19858, 19859-19864
Source(s) :
AALMA
EQUIPEMENT, Hydraulique

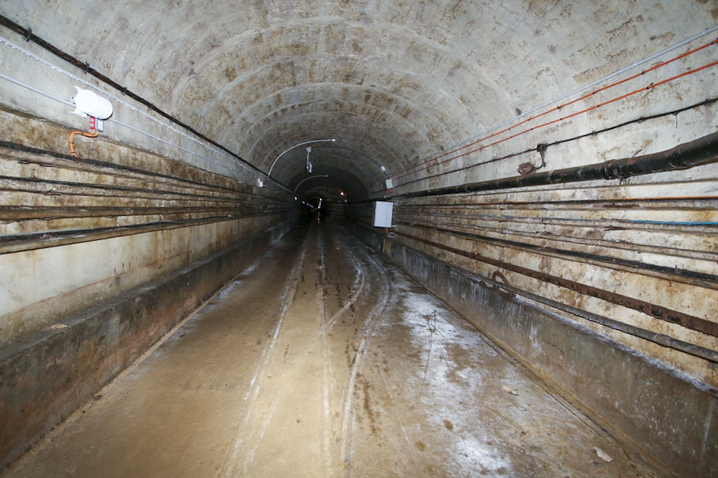

L'alimentation en eau est assurée par un forage de 80 m de profondeur réalisé dans la galerie daccès d'un puits de service au niveau des arrières de l'Ouvrage Ouest équipé d'une pompe immergée SULZER, ainsi que par un captage réalisé lors de la construction dans l'ouvrage est.
La station de pompage comportait en surface une batterie de surpresseurs desservant un réseau de distribution alimentant les réservoirs principaux (arrières et entrée Est pour l'eau potable et l'eau de refroidissement des moteurs), ainsi que les réservoirs d'incendie.
Ce réseau surpressé alimentait également les réservoirs des blocs
GENERALITES, Spécificités
Les coffres de contrescarpe B3 et B16, sont tous deux munis d'une galerie d'amorce de contremine, seul exemple de ce type dans la fortification Maginot.
Pour plus de détails sur la préparation des ouvrages à une éventuelle guerre des mines, voir la section correspondante dans le Dico du site
HISTORIQUE, Chronologie
L'ouvrage sera utilisé par l'occupant comme usine affectée à la construction de sous-ensembles pour l'aviation, dont le premier avion à réaction , le Messerchmittt ME262
l'ouvrage est concédé à l'armée de l'air en 1957.
L'Armée de l'air entreprend en 1946 des études pour la création d'une station radar sur les dessus de cet ancien ouvrage de la Ligne Maginot. La construction de la base aérienne démarre en 1952. En 1955, un grand chantier s'ouvre à nouveau dans l'ouvrage.
Dès son arrivée en 1957, l'Armée de l'Air a installé dans l'ouvrage du Hochwald un centre de détection et de contrôle. Les informations sont traitées à l'abri dans les installations souterraines de l'ouvrage.
En 1964, une nouvelle salle ultramoderne est inaugurée.
En 1972, création dans l'enceinte du complexe du musée Pierre-Jost, en hommage aux hommes qui ont construit l'ouvrage.
En 2007, la salle d'opérations du centre de détection et de contrôle a été entièrement rénovée.
Source(s) :
Wikipedia
Le 1 juillet 1940, l'équipage du Hochwald quitte son ouvrage. La captivité attend les hommes.
Source(s) :
Guide de la Ligne Maginot- des Ardennes au Rhin, dans les Alpes (page 21, voir photo du bas avec légende sur le coté)
Le 6 janvier 1940, Winston Churchill visite l'ouvrage.
Source(s) :
Faites sauter la Ligne Maginot pages 90,91
La journaliste américaine Dorothy Thomson, visitant le Hochwald au début du mois de mai 1940, faillit se faire écharper par un tir d'artillerie allemand dirigé sur les dessus de l'ouvrage. Descendue à l'abri du bloc 6, Miss Thomson fut alors autorisée par le commandant Rodolphe à actionner la mise à feu d'une des pièces de la tourelle de 75 qui déclencha un tir de contre-batterie.
Source(s) :
Histoire de la Ligne Maginot-Faites sauter la Ligne Maginot - Bruge Roger (page 98)
A partir du 12 mai 1940, l'ouvrage tire sur les Allemands qui attaquent les avant-postes.
Source(s) :
Histoire de la Ligne Maginot - Halter Marc, B. Chin (page 34)
"Le 13 mai 1940, le capitaine Faure demande au Hochwald-Est de tirer vers Niederschlettenbach et Rechtenbach en Allemagne."
" Le 20 mai, le Four à Chaux et le Hochwald tirent sur une compagnie allemande qui se trouve à proximité de la maison forestière du Boesch à Climbach."
"Le 18 juin, le bloc 12 tire sur un groupe de fantassins aperçu au nord-ouest de Lembach.
dans l'après-midi, les blocs 12, 13 et 14 tirent au même endroit où se sont réfugiés les Allemands. Quelques maisons sont détruites."
Source(s) :
L'ouvrage du Four à Chaux - Ligne Maginot
L Brochure 2015 de l'ouvrage du Four à Chaux
Infographie Frédéric LISCH
Arsène Weisbecker - Syndicat d'Initiative de Lembach et Environs (SILE) - 2015 - ISBN : 979 10 94629 00 0
(page 22, 23)
le 9 septembre 1939, la tourelle de 75 du bloc 7 bis tire sur le village allemand de Schweigen. Elle appui la progression du 3° bataillon du 3° RTM. Malheureusement, les deux tubes de la tourelle sont d'un modèle ancien et, tirant le nouvel obus FA 29 à charge forte, ils ne supportent pas la cadence de tir et, au bout de quelques coups, une des pèces se gonfle et les boulons qui fixent la jaquette-support mitraillent la chambre de tir, heureusement sans blesser personne.
Source(s) :
faites sauter la ligne Maginot (pages 67,68)
Bruge Roger
Fayard 1973
HISTORIQUE, Construction
Un document détaillé précise l'historique de conception et de construction de l'ouvrage. Voir dans l'onglet "Documents" de la page de l'ouvrage.
Le secteur du Hochwald est identifié comme étant important à fortifier dés les travaux de la CDF en 1926-27. Un ouvrage puissant est donc prévu là, initialement juste en arrière du col du Pigeonnier. Une reconnaissance effectuée par le maréchal Pétain à l'été 1927 amène à modifier le tracé de la position à cet endroit et à ramener la position de l'ouvrage en avant du col de Pfaffenschlick, trois kilomètres plus au sud-ouest.
L'avant-projet de tracé de la RF Lauter est examiné lors de la 2° réunion plénière de la CORF le 9 Décembre 1927. A cette occasion, la construction d'un ouvrage palmé sur le HOCHWALD, à deux demi-forts, est confirmée par la commission. Il est prévu en outre d'adjoindre à l'ouvrage principal un ouvrage à tourelles (une tourelle longue portée) en contrebas côté Est.
Le HOCHWALD fait partie des premiers ouvrages étudiés et construits dans le Nord-Est. Il fait partie des trois ouvrages "prototypes" avec ROCHONVILLERS et HACKENBERG dont la construction est validée par décision ministérielle le 26 Octobre 1928. La construction de l'ouvrage est cependant contestée par le 3° Bureau de l'Etat-major de l'Armée, compte tenu du coût à en attendre.
Les projets successifs de plan de masse vont se succéder de Décembre 1928 à Janvier 1930, permettant de passer d'un ouvrage unique en sommet du Hochwald à deux demi-ouvrages bas, en pied de la montagne, surmontés d'un réduit sommital, rapidement ramené à sa plus simple expression, une entrée et une amorce de casernement. Les plans d'implantation généraux sont discutés courant 1930, suivis par les plans d'implantation des différents blocs.
Durant ce laps de temps, les travaux ont déjà débuté dès Juillet 1929, date de l'adjudication du chantier. Commençant par la construction des voies (routes et voie ferrée de 0,60m) d'accès et de desserte du chantier dans le deuxième semestre 1929, le gros œuvre de la construction de l'ouvrage et des casemates du fossé de liaison va s'étaler de mi-1930 à fin 1933. L'équipement de l'ouvrage débute début 1934 pour s'achever fin 1935 pour l'essentiel. Les années 1936 et 1937 sont utilisées à corriger les défauts et améliorer l'habitabilité. Enfin, entre 1938 et 1939 une deuxième phase de travaux permet le raccordement de l'ouvrage au réseau électrique de forteresse.
Eté 1935 - Accidents du travail dans les ouvrages en constructions
La construction des gros ouvrages de l’Alsace du nord n’est pas totalement achevée. Le quotidien des DNA nous rapporte quelques accidents du travail. Le vendredi 5 juillet, à Drachenbronn, vers 9h, « l’ouvrier Dolt Alphonse, âgé de 23 ans, demeurant à Schirrhein, était en train de creuser dans une galerie avec un marteau-perceur, lorsque tout à coup un bloc de pierre se détacha et tomba sur lui. Le malheureux fut projeté contre un wagonnet et eut la tête fracassée. Le médecin militaire de Drachenbronn, arrivé aussitôt sur les lieux, relevait une fracture du crâne. La mort avait été instantanée ». Au début du mois d’août, un nouvel accident se produit à Drachenbronn où « M. Günter Gramsch, 26 ans, de Wissembourg, occupé aux chantiers des fortifications, fut blessé dans le dos par une brique tombant d’une certaine hauteur. Il fut transféré à l’hospice civil de Wissembourg, où son état s’est cependant amélioré » (DNA du 7 août).
Source(s) :
Les Gardiens du Rhin, Strasbourg sur le pied de guerre, chronique d’une garnison 1935-1939.
SHD - carton 7N3797 (avancement des travaux 1929-1937), 7N3823 (décisions et conception), 7N3762 (CORF - compte rendus)
le 21 décembre 1928, la CORF examine un avant-projet.
Les 11 et 12 janvier 1929, la CORF effectue une reconnaissance sur le site du futur ouvrage du Hochwald.
15 novembre 1929 avant-projet de l'ensemble du Hochwald.
8 janvier 1930 3 solutions sont proposées pour l'implantation des entrées:
-Une entrée sur chaque versant
-Deux entrées sur le versant Est
- Une entrée principale et deux entrées pour les casernes Ouest et Est
6 mars 1930, approbation ministérielle.
Source(s) :
Hochwald-Une forteresse en Alsace - Wahl Jean-Bernard (pages 19,20,22,23,24,25)
1929
Le 12 février, un avant-projet est proposé. Il comporte :
1/ Un ouvrage bas Ouest avec casemate à canon (trois 75 et un lance-bombes), une casemate de mitrailleuse, une tourelle de lance-bombes, une tourelle de mitrailleuses.
2/ Un ouvrage bas Est sensiblement identique.
3/ Une ligne de casemates d’infanterie reliant les deux demi-ouvrages bas en escaladant les pentes de la crête.
4/ A la crête, deux observatoire et un .
Le 22 février, la CORF examine l’avant-projet.
1930
Le 6 mars, le plan de masse est approuvé par décision ministérielle.
Source(s) :
tiré du livre "La muraille de France ou la ligne Maginot- Truttmann Philippe- édition Klopp
DIVERS (Sans critère)
Selon le fils de l'entrepreneur DIESTSCH qui construisit le gros oeuvre de l'ouvrage du Hochwald, celui ci aurait nécessité :
- 100.000 m 3 de béton dont environ 50% de béton spécial de fortification
- 1.100.000 m3 de terrassement
- 14 km de galeries souterraines (attention, les chiffres officiels en relatent 8)
Source(s) :
AALMA
L'équipage a publié un journal du front sous le titre l'Echo duHochwald (voir liens)
Fils de discussion
visite de l'ouvrage par personnalité
6 messages, le dernier est de prerogative le 24/06/2024
Matrice pour la fabrication de l'insigne de l'ouvrage du Hochwald
2 messages, le dernier est de Pascal le 09/06/2024
Entrée hommes à identifier - EH Hochwald
4 messages, le dernier est de Pascal le 27/03/2024
Autorisations
8 messages, le dernier est de Alpha division le 30/01/2024
Panorama de tir bloc 15 HOCHWALD
8 messages, le dernier est de Brun Laurent le 17/04/2022
Plan de l'ouvrage du Hochwald
3 messages, le dernier est de Pascal le 21/10/2021
Correction proposée pour la légende d'une photo d'époque
3 messages, le dernier est de fortiff le 10/07/2021
L'accés à ce fil est réservé aux membres de l'association wikimaginot
HOCHWALD (PHOTOS)
2 messages, le dernier est de Pascal le 26/02/2020
Photo à identifier - Ouvrage du Hochwald
3 messages, le dernier est de Pascal le 05/09/2019
renseignements
3 messages, le dernier est de SCHOEN le 20/03/2017
Photo à identifier - Ouvrage du Hochwald, bloc 13
3 messages, le dernier est de Pascal le 02/04/2016
Page n° 11406 mise à jour le 20/08/2024 -
© wikimaginot.eu 2024
L'accés aux documents en ligne est réservé aux utilsateurs inscrits sur le site.
L'ensemble fortifié du Hochwald - Receuil de souvenirs
Souvenirs de la construction du Hochwald et des élements avoisinants par R BRICE
Auteur : R BRICE
Droits réservés
Document #13331 disponible en ligne (1.77 Mo)
Détail circuit téléphonique 00.51
Extrait du carnet de câbles du secteur.
Détail de l'un des circuits téléphoniques entre les centraux principaux des ouvrages du Hochwald et de Schoenenbourg
Auteur : Génie
Droits réservés
Document #20520 disponible en ligne (644.52 Ko)
Détail circuit téléphonique 04.24
Extrait du carnet de câbles du secteur.
Détail de l'un des circuits téléphoniques entre l'observatoire Est du Hochwald et le central du Bloc 4 de Schoenenbourg
Auteur : Génie
Droits réservés
Document #20521 disponible en ligne (194.8 Ko)
Vingt ans après : La ligne Maginot
Reportage télévisé sur le ligne Maginot datant de 1965-70. Y sont présentés le Simserhof et le Hochwald
Auteur : Collection INA
Droits réservés
Document #31368 disponible en ligne (58.17 Mo)
Ouvrage du Hochwald - Plan sommaire
Plan sommaire avec échelle de l'ouvrage du Hochwald
Auteur : Gérard MANSUY
Provenance : Collection MANSUY Michel
Collection Mansuy - Reproduction interdite
Versé par : Pascal Lambert
Mis en forme par : Pascal Lambert
Document #100145 disponible en ligne (105.66 Ko)
Commentaires du Lt René AYRAL (Hochvald - Schoenenbourg)
Commentaires émis par le Lt René AYRAL affecté en 1940 à la CEO du 22° RIF lors de la parution de "Faites sauter la ligne Maginot" écrit par R BRUGE
Version originale suivie de sa transcription
Auteur : AYRAL René
CC BY-NC - Paternité - Pas d'usage commercial
Document #55713 disponible en ligne (1.08 Mo)
L'Echo du Hochwald - Journal provisoirement bi-mensuel
n° 7 - 15 Février 1940
Journal édité par l'équipage de l'ouvrage d'artillerie du Hochwald
Source : Collections BDIC
Auteur : Collectif - Equipage Hochwald
Oeuvre dans le Domaine Public, Libre de droits
Document #55750 disponible en ligne (2.09 Mo)
L'Echo du Hochwald - Journal provisoirement bi-mensuel
n° 10 - 31 mars 1940
Journal édité par l'équipage de l'ouvrage d'artillerie du Hochwald
Source : Collections BDIC
Auteur : Collectif - Equipage Hochwald
Oeuvre dans le Domaine Public, Libre de droits
Document #55751 disponible en ligne (1.35 Mo)
Attestation remise à René AYRAL
Attestation remise au Lt René AYRAL de l'équipage de l'ouvrage du Hochwald établissant que celui ci, à l'instar de tout l'équipage du Hochwald, tenait son poste et ne s'est rendu que sur ordre du commandement du 29 janvier 1940
Document déstiné à a mise à jour des piéces du Lt AYRAL René
Auteur : Major d'ouvrage du HOCHWALD
Date : 05/07/1940
CC BY-NC - Paternité - Pas d'usage commercial
Document #55938 disponible en ligne (370.93 Ko)
Attestation remise à René AYRAL
Attestation remise au Lt René AYRAL de l'équipage de l'ouvrage du Hochwald établissant que celui ci, à l'instar de tout l'équipage du Hochwald, tenait son poste et ne s'est rendu que sur ordre du commandement du 29 janvier 1940
Auteur : CB FAVRE
Date : 07/07/1940
CC BY-NC - Paternité - Pas d'usage commercial
Document #55937 disponible en ligne (180.05 Ko)
Rapport du Col MICONNET, ex-commandant de l'ouvrage du HOCHWALD et du S/s de PECHELBRONN - 13 au 25/06/1940
Document écrit après-guerre au retour de captivité par le Col MICONNET
SHD - Carton 34N50 dossier 10
Auteur : Col MICONNET
Date : 17/01/2018
Provenance : SHD - Carton 34N50 dossier 10
Reproduction et diffusion interdites sans l'accord du Service Historique de la Défense (www.servicehistorique.sga.defense.gouv.fr)
Versé par : Jean-Michel Jolas
Mis en forme par : Jean-Michel Jolas
Document #67653 disponible en ligne (2.66 Mo)
Ordre de bataille 22ème RIF (bataillons, ouvrages de Hochwald et Schoenenbourg)
Document listant les officiers du 22° RIF et sa structure en 1939-40
SHD - Carton 34N51 Dossier 10
Auteur : Encadrement du 22° RIF
Date : 17/01/2018
Provenance : SHD - Carton 34N51 Dossier 10
Reproduction et diffusion interdites sans l'accord du Service Historique de la Défense (www.servicehistorique.sga.defense.gouv.fr)
Versé par : Jean-Michel Jolas
Mis en forme par : Jean-Michel Jolas
Document #67655 disponible en ligne (1.04 Mo)
Historique de la genèse de l'ouvrage du HOCHWALD
Document basé sur les archives historiques présentant de manière détaillée le processus de conception et de développement de l'ouvrage du Hochwald, avec un focus particulier sur les étapes initiales en 1928-1930.
Auteur : JOLAS, Jean-Michel
CC BY-NC-SA - Patern. - Pas d'usage commercial - Partage à l'identique
Document #71780 disponible en ligne (4.02 Mo)
LEMBACH 7-8 - Extrait
Carte avec l'ouvrage du Hochwald, le casernement de Drachenbronn, les casemates de Drachenbronn et de la Schmeltzbach-Est et l'abri de la Walkmuhl
Auteur : Génie
Provenance : Collection Mansuy
Collection Mansuy - Reproduction interdite
Versé par : Pascal Lambert
Mis en forme par : Pascal Lambert
Document #108695 disponible en ligne (264.29 Ko)
Carnets du Cdt Rodolphe (GAF3)
Carnets reprenant les tirs d'artillerie effectués par le GAF 3 (Hochwald - Schoenenbourg - Hoffen)
Carnet 1 - Septembre 1939 à Juin 1940
Auteur : CE Rodolphe
Provenance : Archives AALMA
CC BY-NC-SA - Patern. - Pas d'usage commercial - Partage à l'identique
Document #109659 disponible en ligne (11.72 Mo)
Carnets du Cdt Rodolphe (GAF3)
Carnets reprenant les tirs d'artillerie effectués par le GAF 3 (Hochwald - Schoenenbourg - Hoffen)
Carnet 2 - Juin / Juillet 1940
Auteur : CE Rodolphe
Provenance : Archives AALMA
CC BY-NC-SA - Patern. - Pas d'usage commercial - Partage à l'identique
Document #109660 disponible en ligne (4.59 Mo)
Robert Forquin - Souvenirs de captivité 1940 -45
Témoignage de Robert Forquin, officier du 22° RIF affecté à l'ouvrage du Hochwald sur la reddition de l'ouvrage et la captivité qui a suivi.
Auteur : Robert FORQUIN
Date : 01/06/1945
Provenance : Famille Forquin
CC BY-NC-ND - Patern. - Pas d'usage commercial - Pas de modification
Mis en forme par : Pascal Lambert
Document #117100 disponible en ligne (2.92 Mo)
Réseau téléphonique de la 6° Brigade d'infanterie - temps de guerre
Netz des Infanterie 6 Brigade - Friendenszeit
Auteur : OKH
Provenance : NARA
Oeuvre dans le Domaine Public, Libre de droits
Versé par : Pascal Lambert
Mis en forme par : Pascal Lambert
Document #130565 disponible en ligne (175.7 Ko)
