Wikimaginot, le wiki de la ligne maginot

RESTEFOND

( Ouvrage d'artillerie )

Secteur Fortifié
SFD - SF Dauphiné

Sous Secteur
Jausiers

Quartier
Restefond

Maître d'ouvrage
MIL - CORF

Constructeur
Entreprises civiles

Année
1940

Commune
JAUSIERS (04850)

Lieu-dit / Parcelle
Col de restefond

Coordonnées
44.330315 - 6.809280

Validité information
Verifié

Niveau de réalisation en 1940

Etat actuel

Notes et informations

CONSTRUCTION, Description

L'ouvrage de Restefond est un ouvrage d'artillerie CORF.
Il compte quatre blocs actifs dont le bloc d'entrée non coulé qui est réduit à sa plus simple expression. A ceci s'ajoute un bloc cheminée passif.

Bloc 1 (entrée) :
en 1939, le bloc n’'était pas construit et seule existait une entrée provisoire qui utilisait la galerie aménagée pour construire les souterrains. La porte actuelle, en bordure de route a été construite dans les années cinquante seulement.
Le bloc prévu devait être une entrée du type Alpes : une seule porte servant au passage des hommes et du matériel, un pont-levis d’'accès, deux créneaux en caponnière de protection et deux cloches (Cloche lance-grenades et cloche GFM)

Bloc 3 : Casemate d'infanterie
- 1 cloche pour jumelage de mitrailleuses Reibel MAC 31, orientée frontalement sur un arc Col de Pouriac - Le Pra.
- 1 cloche GFM type A (Fusil mitrailleur et mortier de 50)

Bloc 4 : Casemate d'infanterie et observatoire
- 1 cloche pour jumelage de mitrailleuses Reibel MAC 31 flanquant vers Saint Etienne
- 1 cloche GFM type A (Fusil mitrailleur et mortier de 50) / J2

- 1 cloche observatoire d'artillerie VDP

Bloc 6 :
- 2 obusiers de 75 mle 32 (flanquement des cols frontière)
- 1 obusier de 75 mle 31 (flanquement des débouchés du col de Pourriac)
- 2 créneaux FM de défense des façades.
Le bloc possède une issue de secours en fond de fossé diamant.

Bloc 8 :
Situé sur la contre pente ouest, ce bloc n’'est en fait que la cheminée d’'aération de l’'ouvrage. Il servait également d’'issue de secours, celle prévue par le bloc 2 n’'ayant pas été construite.

Les travaux étaient engagés sur les 2 autres blocs qui seront finalement non réalisés du fait du conflit :

Bloc 2:
Flanquement de Granges Communes. Seules les fouilles ont été réalisées.
- 2 mortiers de 81 mm
- 1 cloche GFM type A (Fusil mitrailleur et mortier de 50)
La galerie menant à ce bloc aurait été prolongée pour accéder à une issue de secours arrière.

Bloc 5 : Bloc d'artillerie, identique quasiment au B6, et dont là encore seules les fouilles ont été faites.
Flanquement de la vallée de la Tinée et de la RN 205, aurait du être coulé en 1939
- 2 obusiers de 75 mle 32
- 1 mortier de 75 mle 31
La galerie d'accès au bloc présente divers stades d'avancement, du bétonnage à la fouille brute de perçage.

Enfin, un dernier bloc :

Bloc 7 :
Initialement reportée à un programme complémentaire, sa construction a en fait été annulée car la tourelle de 75 mm R modèle 1905 dont il devait être équipé n'aurait pas permis de battre les cols frontières de Larche, de Pouriac et du Fer.

CONSTRUCTION, Mission, ou Fonction de l'objet

La mission du bloc d’'artillerie (bloc 6) d’'action frontale était d’'interdire les cols frontaliers de Pouriac et du Fer (deux canons-obusiers 7532) ainsi que le Pas de la Cavale, le ravin du Salso Moreno et le col des Fourches (Un mortier 75 Mle 1931).
L'ouvrage fournissait donc l'appui d'artillerie nécessaire à la défense de l'ensemble du quartier Restefond. Le bloc d’'infanterie (bloc 4) avait pour mission de battre les pentes du vallon de la Tinée, jusqu’à Bousiéyas (une cloche GFM et une cloche JM).
source : wikipedia

DENOMINATION, Indicatifs et n° d'abonné

Le numéro d'abonné au réseau militaire de l'Ouvrage de Restefond serait O 1235

La cloche VDP du B4 possédait l'indicatif O19.

EFFECTIF, Commandement et/ou unité

L'équipage de l'ouvrage de Restefond est composé de 10 officiers et 216 hommes, principalement issus des 73° BAF et 162° RAP

L'ouvrage est placé successivement sous le commandement des Cne DALSTEIN, Cne BENONY (19 mars 1940) puis du Cne GILOTTE à compter du 29 mai 1940

Cdt l'artillerie : Cne MARTIN (14° Bie du 162° RAP)

Bloc 6:
- 75-32 Cne MARTIN
- 75-31 : Lt MELCHI

EQUIPEMENT, Electrique

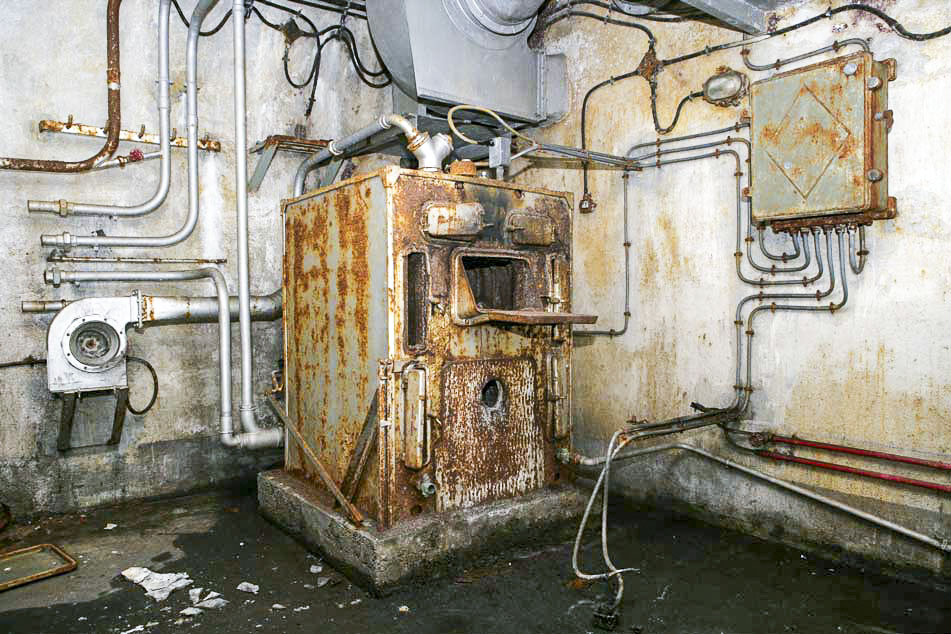

L'ouvrage était relié au réseau civil HTA et il est doté d'une usine électrique destinée à prendre le relais en cas de coupure du réseau civil.

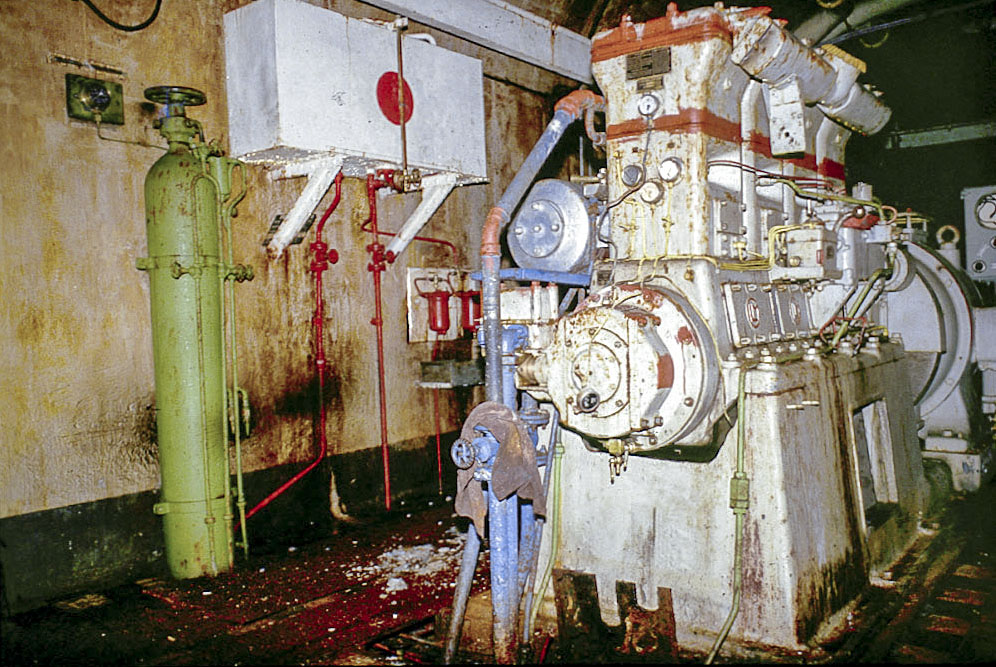

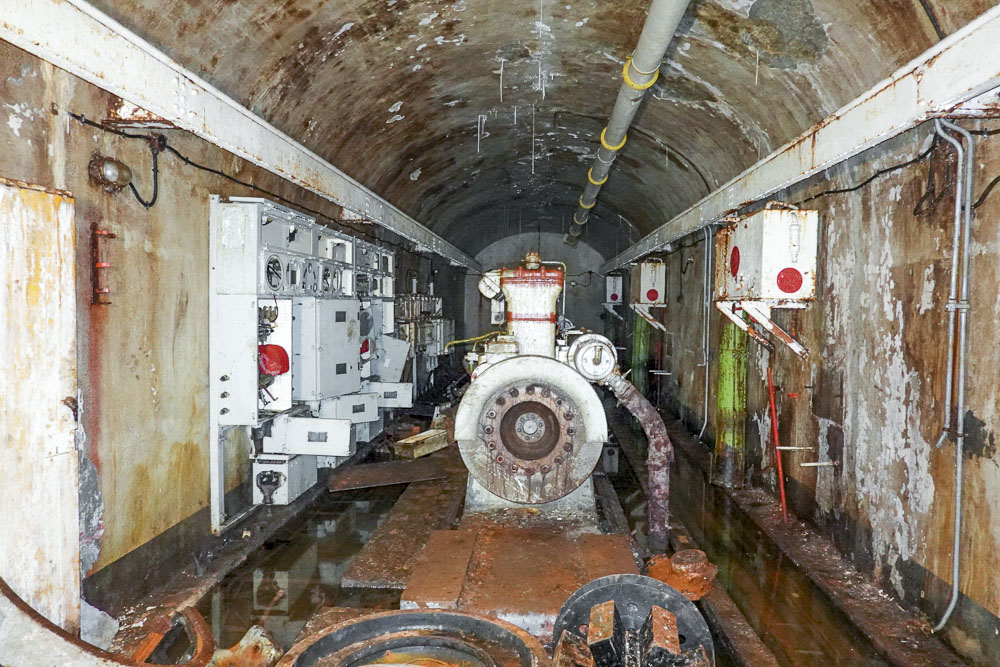

L'usine électrique était dotée de trois groupes électrogènes à moteur CLM type 408 de 100 CV couplé à une génératrice de 70 KW

EQUIPEMENT, Transmissions

L'ouvrage était doté d'un central téléphonique type TM 32 à 32 directions composé d'un panneau mural pour 32 abonnés et d'une table d'opérateur à 14 circuits.
Les fixations d'un second panneau et d'un boitier de protection pour 32 abonnés non équipés laissent penser que ce central aurait du comporter deux panneaux pour 32 abonnés.

GENERALITES, Spécificités

RESTEFOND est l'ouvrage CORF le plus élevé de l'ensemble de la ligne Maginot.

ETAT ACTUEL , Etat - utilisation actuelle

L'ouvrage est resté en relativement bon état jusqu'en 2006, date à laquelle il a fait l'objet d'un ferraillage en régle visant à recuperer les métaux non ferreux (cuivre..) qu'il contenait.

HISTORIQUE, Chronologie

Bien qu'inachevé, l’ouvrage arrêta les troupes italiennes en 1940. Il intervint avec son artillerie (B6) pour interdire le passage des cols frontaliers et battre le ravin du Salso Moreno pour contenir l'avancée des troupes italiennes vers l’avant-poste du col des Fourches.

Le B6 tire une vingtaine d'obus le 17 Juin 1940, mais l'essentiel de son action s'étalera du 21 au 24 Juin, avec près de 840 coups.

HISTORIQUE, Construction

Le premier projet de l'ouvrage date du 9 Novembre 1929, et comportait une grande casemate d'artillerie frontale sur le versant Sud-Est de la crête, un bloc cloches au sommet, et une entrée au Nord-Ouest, elle même armée de mortiers de 75mm. Ce projet est modifié une première fois le 3 Décembre 1930, avec 6 blocs au lieu de trois, dont 2 casemates de 75mm, et une avec 4 mortiers de 81mm.

Ce projet est examiné en Mars 1931 par la CORF et modifié à nouveau, le 30 Novembre 1932, alors que les travaux avaient déjà débuté. A cette date, il est décidé de donner une capacité tous azimuts à l'ouvrage en rajoutant une tourelle de 75mm Mle 1905, à prendre sur celles disponibles depuis la grande guerre, bloc qui sera dés 1933 reporté aux calendes d'un éventuel programme complémentaire.

La construction de l'ouvrage débuta à l'été 1931 et durèrent jusqu'à l'été 1933, date à partir de laquelle les alertes dues à la tension avec l’Allemagne nazie perturbèrent le cours des travaux.

En Mai 1934, les casemates d'infanterie frontales, trop vulnérables à l'éventuelle artillerie adverse, sont remplacées par des blocs cuirassés avec cloches JM.

Les travaux sont finalement interrompus en 1935, et reprennent en 1938 suite à une intervention du Général Mittelhausser.

Fin 1938, la chefferie du Génie de Gap considère l'ouvrage achevé à 65%.
- Les blocs 3, 4 et 6 sont coulés, leurs cuirassements en place, ainsi que la cheminée passive (bloc 8). Bétonnage réalisé à 48%
- l'armement est en place, notamment au bloc 6.
- les locaux souterrains sont creusés à 90%.
- l'équipement intérieur est largement inachevé (30% réalisé). Aucun monte-charge n'est installé et il manque 9 portes et grilles sur 11 prévues. Par contre, la centrale électrique est en place mais les installations électrique, de ventilation et d'eau sont absentes.
- les réseaux de protection en surface reste à réaliser.
L'ouvrage est considéré comme utilisable comme simple abri dans la mesure où il n'y a pas encore eu livraison des munitions et que l'artillerie du bloc 6 n'est pas réceptionnée.
Les dépenses à date sont de 9.366.000 F de l'époque. Il reste à engager 6.888.000 F rien que pour le Génie, hors armements et munitions.

Les travaux sont définitivement arrêtés en 1939 par la mobilisation.

Le chantier qui ne pouvait être mené qu'à la bonne saison et connu de nombreuses modifications ne dura au total que 24 mois. Sur les sept blocs (plus une cheminée B8) prévus par un plan déjà réduit en raison des restrictions budgétaires, quatre seulement furent opérationnels, les autres étant à peine entamés.

L'entrée fut construite sous une forme réduite en 1956.

Les cuirassements situés au niveau de l'abri de Restefond étaient destinés au bloc d'entrée (bloc1) et et au bloc 2 de l'ouvrage, ceux situés au niveau du camp de Restefond étaient prévus pour le bloc 7 et le PO de Granges Communes

Source(s) : SHD - carton 7N3847

© 2018 -Tous droits réservés wikimaginot.eu - Cette page a été mise à jour le 02/04/2018
